剪力墙门洞连梁浇筑措施

剪力墙门洞连梁浇筑措施_第1页
1/2
剪力墙门洞连梁浇筑措施_第2页
2/2

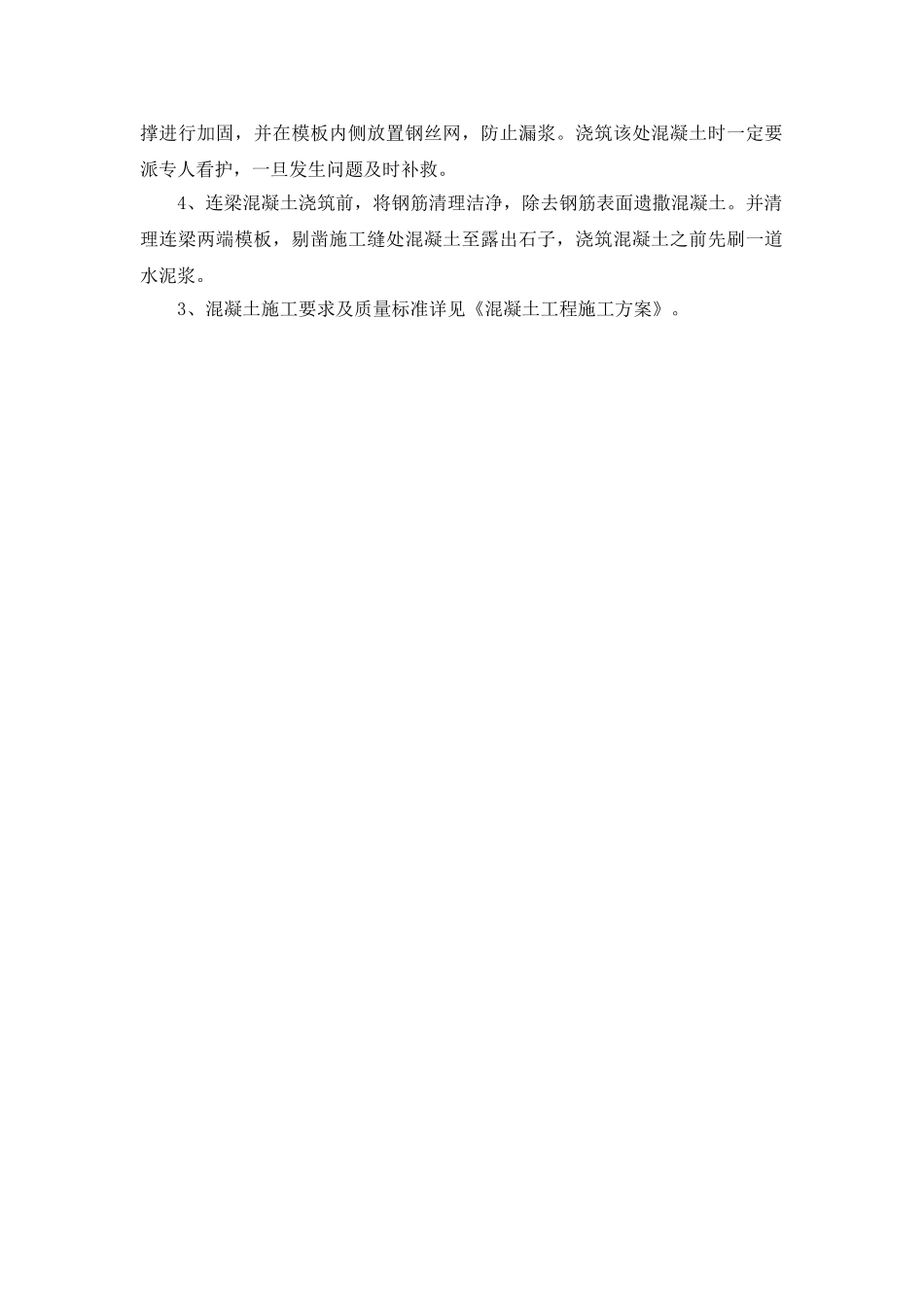

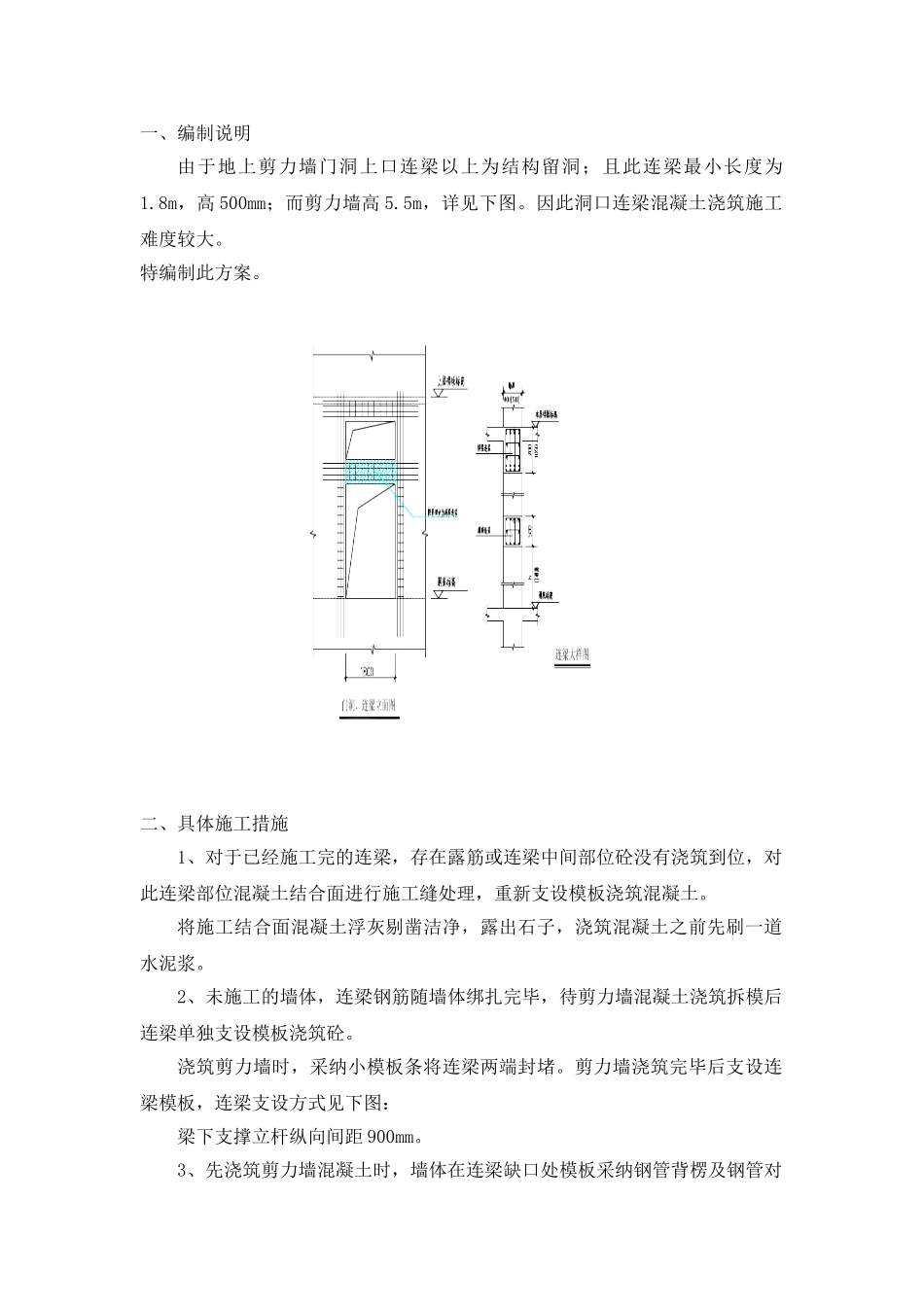

一、编制说明由于地上剪力墙门洞上口连梁以上为结构留洞;且此连梁最小长度为1.8m,高 500mm;而剪力墙高 5.5m,详见下图。因此洞口连梁混凝土浇筑施工难度较大。特编制此方案。二、具体施工措施1、对于已经施工完的连梁,存在露筋或连梁中间部位砼没有浇筑到位,对此连梁部位混凝土结合面进行施工缝处理,重新支设模板浇筑混凝土。将施工结合面混凝土浮灰剔凿洁净,露出石子,浇筑混凝土之前先刷一道水泥浆。2、未施工的墙体,连梁钢筋随墙体绑扎完毕,待剪力墙混凝土浇筑拆模后连梁单独支设模板浇筑砼。浇筑剪力墙时,采纳小模板条将连梁两端封堵。剪力墙浇筑完毕后支设连梁模板,连梁支设方式见下图:梁下支撑立杆纵向间距 900mm。3、先浇筑剪力墙混凝土时,墙体在连梁缺口处模板采纳钢管背楞及钢管对撑进行加固,并在模板内侧放置钢丝网,防止漏浆。浇筑该处混凝土时一定要派专人看护,一旦发生问题及时补救。4、连梁混凝土浇筑前,将钢筋清理洁净,除去钢筋表面遗撒混凝土。并清理连梁两端模板,剔凿施工缝处混凝土至露出石子,浇筑混凝土之前先刷一道水泥浆。3、混凝土施工要求及质量标准详见《混凝土工程施工方案》。
