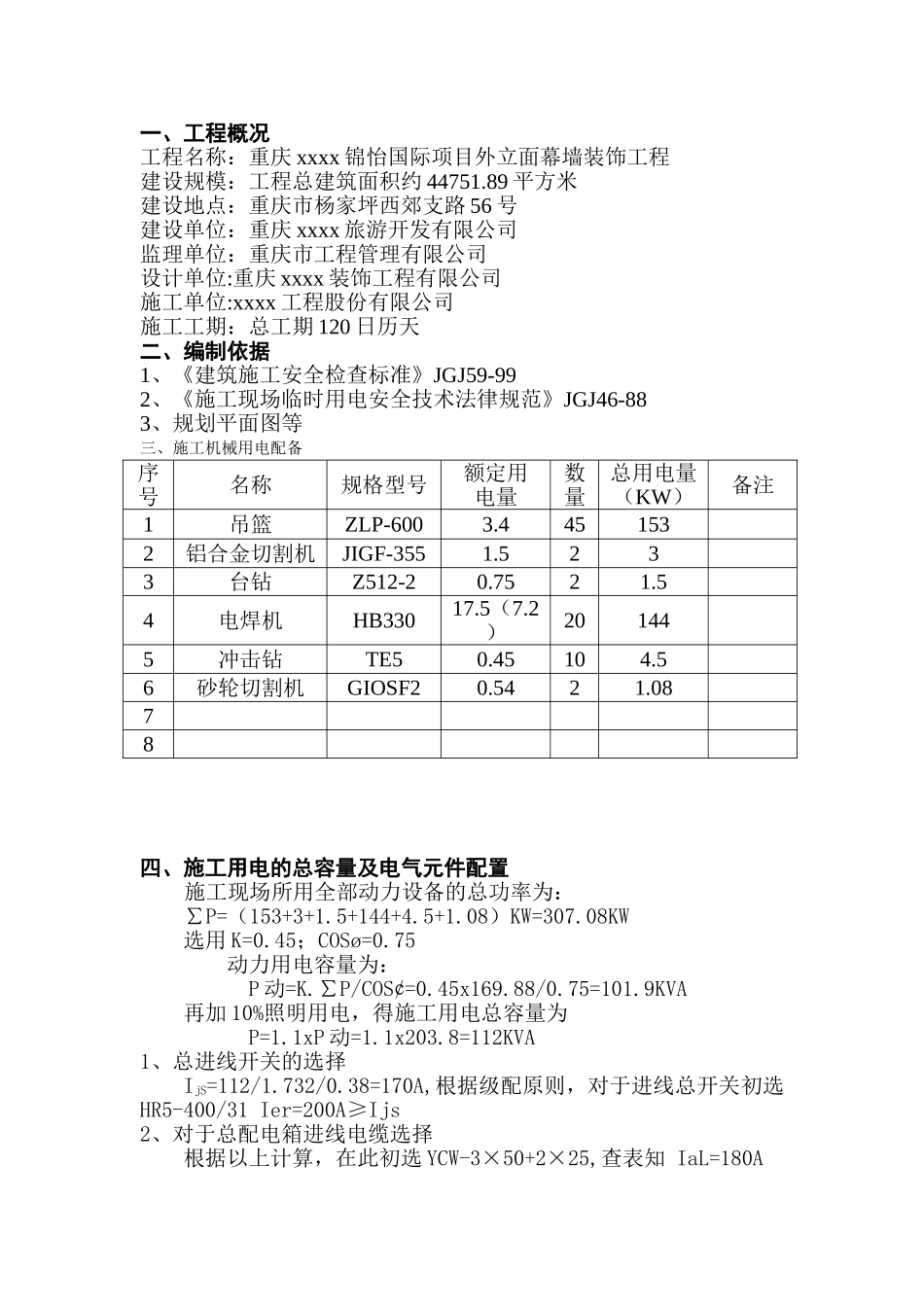

一、工程概况工程名称:重庆 xxxx 锦怡国际项目外立面幕墙装饰工程建设规模:工程总建筑面积约 44751.89 平方米建设地点:重庆市杨家坪西郊支路 56 号 建设单位:重庆 xxxx 旅游开发有限公司监理单位:重庆市工程管理有限公司设计单位:重庆 xxxx 装饰工程有限公司施工单位:xxxx 工程股份有限公司施工工期:总工期 120 日历天二、编制依据1、《建筑施工安全检查标准》JGJ59-992、《施工现场临时用电安全技术法律规范》JGJ46-883、规划平面图等三、施工机械用电配备序号名称规格型号额定用电量数量总用电量(KW)备注1吊篮ZLP-6003.4451532铝合金切割机JIGF-3551.5233台钻Z512-20.7521.54电焊机HB33017.5(7.2)201445冲击钻TE50.45104.56砂轮切割机GIOSF20.5421.0878四、施工用电的总容量及电气元件配置施工现场所用全部动力设备的总功率为:∑P=(153+3+1.5+144+4.5+1.08)KW=307.08KW选用 K=0.45;COSø=0.75 动力用电容量为: P 动=K.∑P/COS¢=0.45x169.88/0.75=101.9KVA 再加 10%照明用电,得施工用电总容量为 P=1.1xP 动=1.1x203.8=112KVA1、总进线开关的选择IjS=112/1.732/0.38=170A,根据级配原则,对于进线总开关初选HR5-400/31 Ier=200A≥Ijs2、对于总配电箱进线电缆选择根据以上计算,在此初选 YCW-3×50+2×25,查表知 IaL=180A 3、现场总配电箱中分支回路选择1、低压断路器的选择1)根据级配原则初选 DZ20L-400/4330 空气开关,Izd1=100(A)2)、电缆与低压断路器保护的配合由于在此断路器作为过载保护,可根据 JGJ46-2025 法律规范要求选择由 YCW-3×50+2×25,查表知 IaL=180AIzd1≤IaL/1.25=180/1.25=144(A) 符合要求。2、总配电箱中分支刀熔开关的的选择1)根据级配原则初选 HR5-400/31 Ier=160A2)、电缆与低压断路器保护的配合由于在此熔断器作为短路保护,可根据 JGJ46-2025 法律规范要求选择由 YCW-3×35+2×16,查表知 IaL=142AIer≤1.5IaL=1.5×142=213(A) 符合要求。五、总配箱的位置和配电线路的布置 根据现场施工用电的情况,以及总配箱地点应注意的一些原则,将总配箱设置在 2#楼后侧,总箱到施工用电总共回路分为两路,其中一路到 1#楼 10 层 PL1 分配箱,一路到 2#楼 12 层 PL2 分配箱。 根据现场临时设施等的需要,在总配电箱上分别由总刀闸进行控制。六、安全用电技术措施(一)、接地与接零保护糸统1、在施工现场专用的中性点直接接地的电力糸统中必须采纳TN-S 接零...
