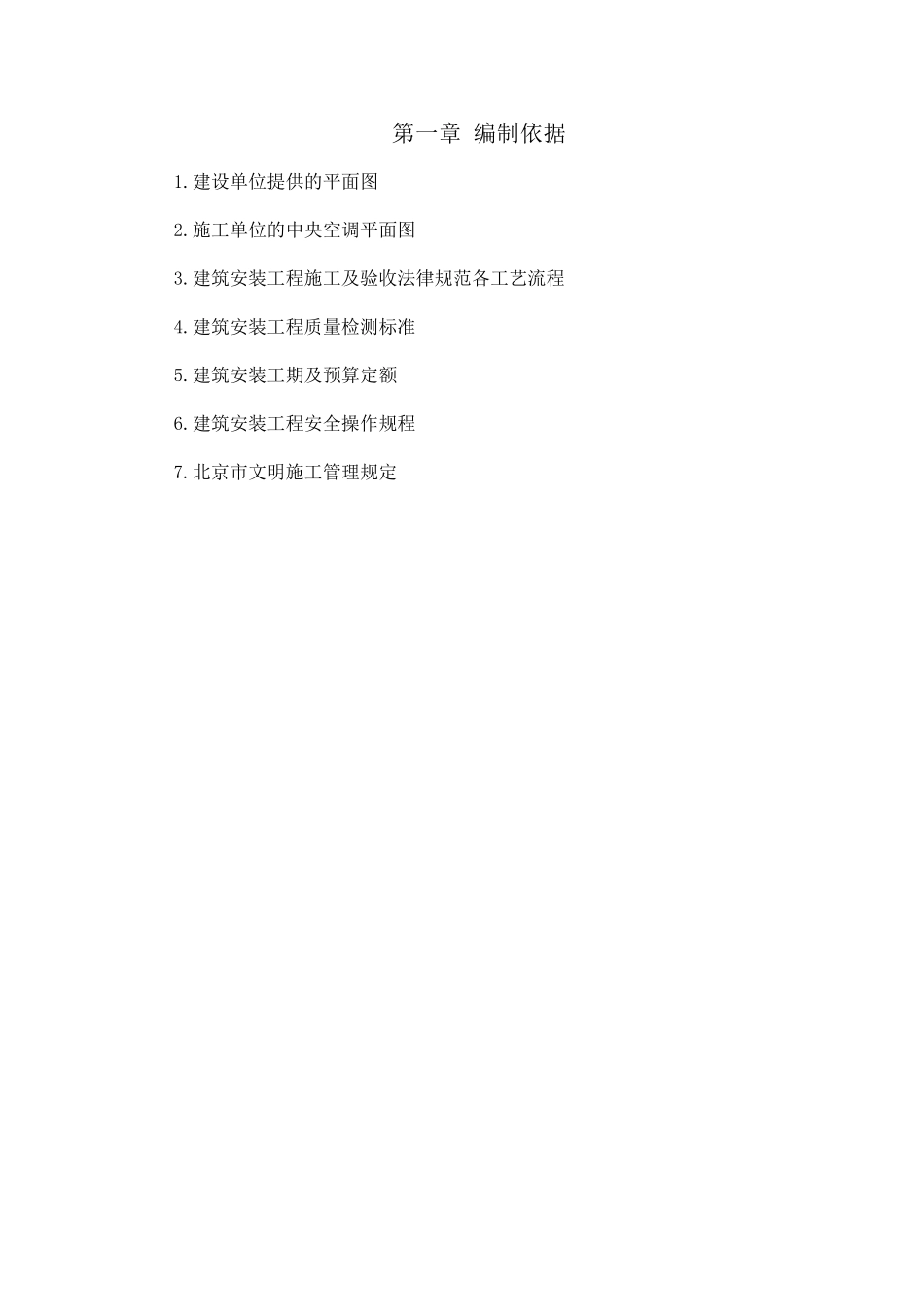

目 录第一章:编制依据第二章:施工现场项目鼓舞人员配备第三章:施工布置第四章:施工准备工作计划第五章:主要项目施工方法第六章:质量保证措施第七章:主要技术措施第八章:安全文明施工设计第一章 编制依据1
建设单位提供的平面图2
施工单位的中央空调平面图3
建筑安装工程施工及验收法律规范各工艺流程4
建筑安装工程质量检测标准5
建筑安装工期及预算定额6
建筑安装工程安全操作规程7

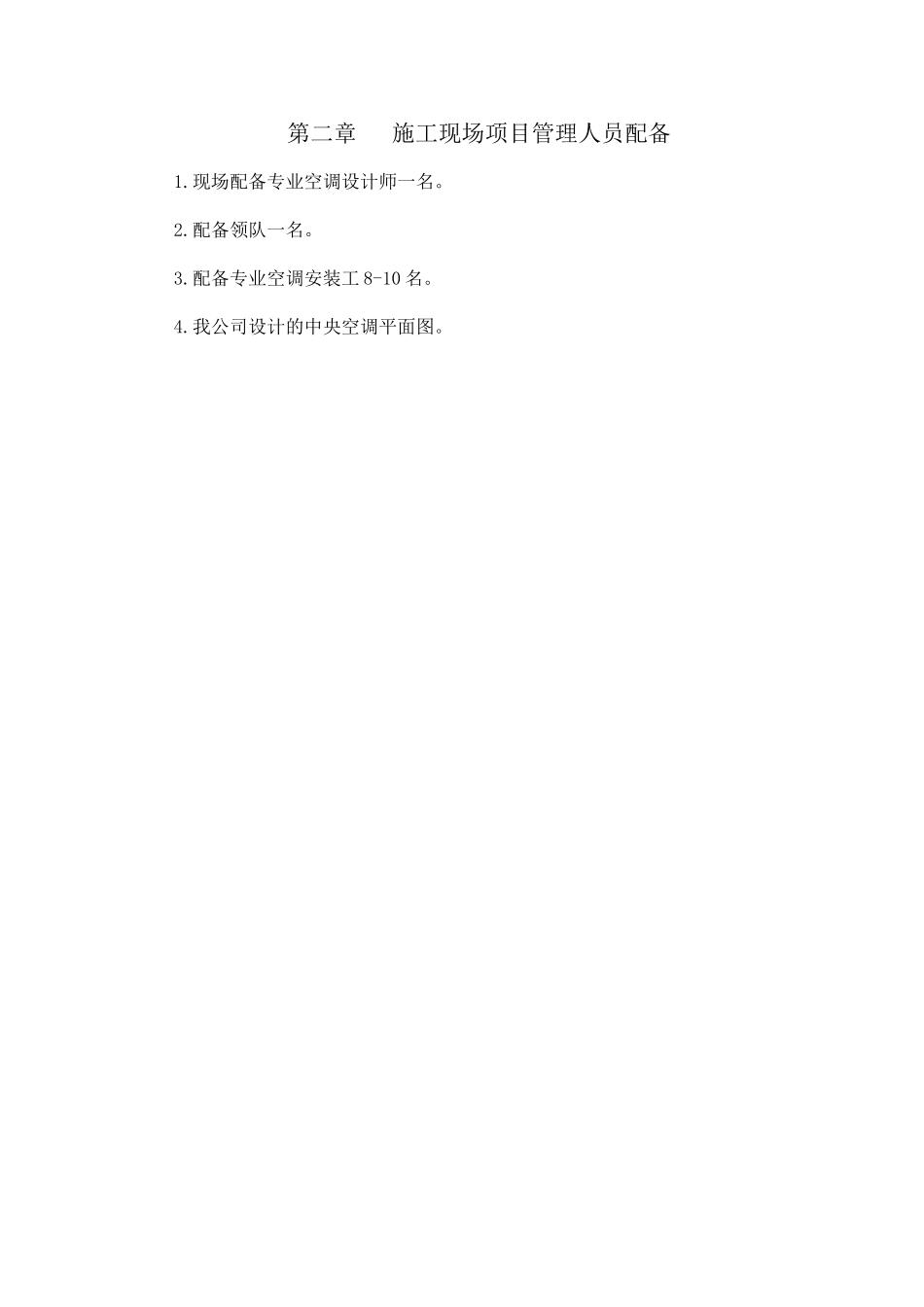

北京市文明施工管理规定第二章 施工现场项目管理人员配备1
现场配备专业空调设计师一名
配备领队一名
配备专业空调安装工 8-10 名
我公司设计的中央空调平面图
第三章 施工布置1、工期控制计划1
1 本工期要求于 XX 年 XX 月 XX 日开工,XX 年 XX 月 XX 日完工,总工期为60 天
2 具体工期安排如下:1)原有的空调、新风管道拆除 4 天2)过墙孔、洞 1 天2)空调、新风机器安装 4 天3)氟管、冷水管道系统安装 10 天4)风管及部件制作、安装 7 天5)系统调试冲洗 3 天6)风口安装 3 天7)系统竣工调试 2 天1
3 保证工期措施 (1)每天施工作业为一班,根据劳动定额合理安排各阶段施工人数,施工阶段要合理安排组织冷水管、冷凝水管、风管为主导工序,组织立体交叉平行施工,提高生产效率
(2)镀锌钢板风管采纳共板法兰连接
4 组织管理保证 a)承包公司负责组织内外总协调,对工程进度、质量、安全以及人力、财力、物力来保证总进度的实现
项目经理部建设单位、土建装修工单位紧密配合,科学地管理施工队伍,负责计划的实施
b)建立工程列会制度,现场项目部每天超开一次工程列会,及时解决施工中出现的问题
c) 按所制定的计划为依据,逐步按时完成计划中所提出的进度,实现总工期完成竣工目标
d)科学管理,加快工序财转达,促进施工效率的提高
e)制定切实可行季度性施工措
