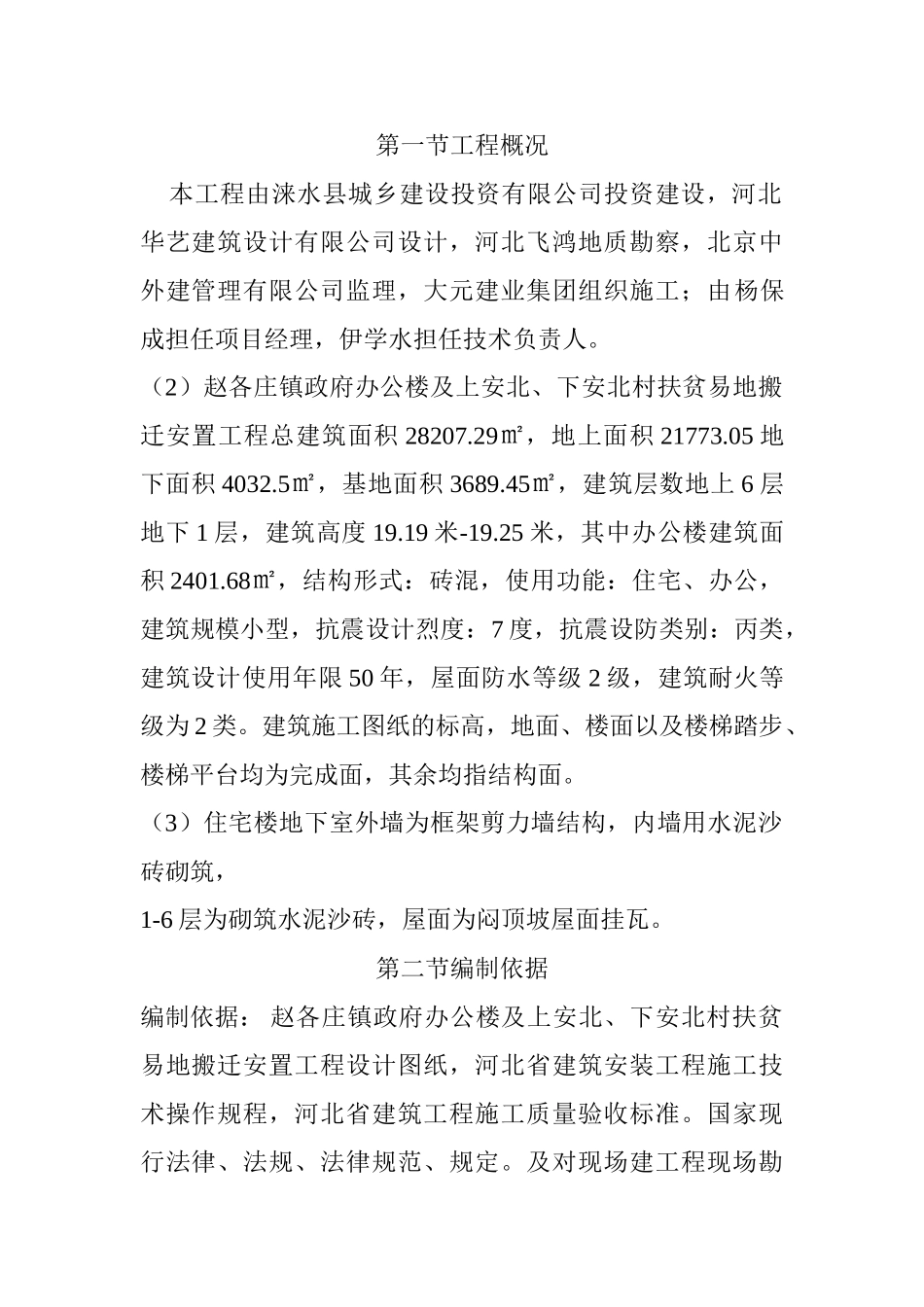

2025 年 XX 办公楼及 XX 村扶贫易地搬迁安置工程施工计划书 施工单位: 审 批: 审 核: 编 制: 编制日期:2016 年 12 月 28 日 第一节工程概况 本工程由涞水县城乡建设投资有限公司投资建设,河北华艺建筑设计有限公司设计,河北飞鸿地质勘察,北京中外建管理有限公司监理,大元建业集团组织施工;由杨保成担任项目经理,伊学水担任技术负责人。(2)赵各庄镇政府办公楼及上安北、下安北村扶贫易地搬迁安置工程总建筑面积 28207.29㎡,地上面积 21773.05 地下面积 4032.5㎡,基地面积 3689.45㎡,建筑层数地上 6 层地下 1 层,建筑高度 19.19 米-19.25 米,其中办公楼建筑面积 2401.68㎡,结构形式:砖混,使用功能:住宅、办公,建筑规模小型,抗震设计烈度:7 度,抗震设防类别:丙类,建筑设计使用年限 50 年,屋面防水等级 2 级,建筑耐火等级为 2 类。建筑施工图纸的标高,地面、楼面以及楼梯踏步、楼梯平台均为完成面,其余均指结构面。(3)住宅楼地下室外墙为框架剪力墙结构,内墙用水泥沙砖砌筑,1-6 层为砌筑水泥沙砖,屋面为闷顶坡屋面挂瓦。第二节编制依据编制依据: 赵各庄镇政府办公楼及上安北、下安北村扶贫易地搬迁安置工程设计图纸,河北省建筑安装工程施工技术操作规程,河北省建筑工程施工质量验收标准。国家现行法律、法规、法律规范、规定。及对现场建工程现场勘察情况。第三节工期安排2025 年赵各庄镇政府办公楼及上安北、下安北村扶贫易地安置工程项目计划工期为:从 2017 年 2 月 12 日算起,2017 年 5 月 31 日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将根据实际情况向后延迟),办公楼、2#-3#楼工期 109 日,其余工程安正常施工工期,为满足施工要求,本项目管理者将会增派人员,加强后勤保障工作,保证在规定的工期内完成本项目的所有施工任务,现对各主要分项(节点)工程施工进度计划分述如下,详见《施工进度计划横道图》。第四节 施工安排根据工程所在的施工环境、施工内容、施工工期等方面的综合考虑,本工程安排五个施工队同步施工,具体安排如下:1、第一施工队完成办公楼的装修工程、水电暖安装调试2、第二施工队 完成1#-5#住宅楼主体、装修、水电暖安装调试。3、第三施工队 完成,2#-4#住宅楼主体及2楼装修工程、水电暖安装调试4、第四施工队完成3#住宅楼装修工程 水电暖安装调试 5、第五施工队 完成6#-7#住宅楼主体及装修、水电...
