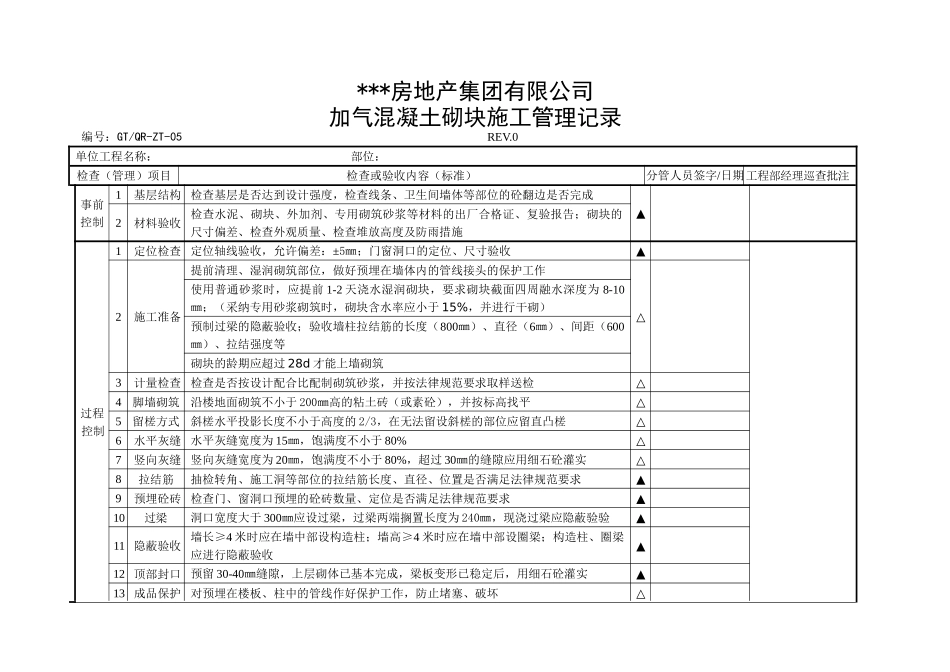

***房地产集团有限公司加气混凝土砌块施工管理记录编号:GT/QR-ZT-05 REV.0单位工程名称: 部位:检查(管理)项目检查或验收内容(标准)分管人员签字/日期工程部经理巡查批注事前控制1基层结构 检查基层是否达到设计强度,检查线条、卫生间墙体等部位的砼翻边是否完成▲2材料验收 检查水泥、砌块、外加剂、专用砌筑砂浆等材料的出厂合格证、复验报告;砌块的尺寸偏差、检查外观质量、检查堆放高度及防雨措施过程控制1定位检查 定位轴线验收,允许偏差:±5㎜;门窗洞口的定位、尺寸验收▲2施工准备提前清理、湿润砌筑部位,做好预埋在墙体内的管线接头的保护工作△使用普通砂浆时,应提前 1-2 天浇水湿润砌块,要求砌块截面四周融水深度为 8-10㎜;(采纳专用砂浆砌筑时,砌块含水率应小于 15%,并进行干砌)预制过梁的隐蔽验收;验收墙柱拉结筋的长度(800㎜)、直径(6㎜)、间距(600㎜)、拉结强度等砌块的龄期应超过 28d 才能上墙砌筑3计量检查 检查是否按设计配合比配制砌筑砂浆,并按法律规范要求取样送检△4脚墙砌筑沿楼地面砌筑不小于 200㎜高的粘土砖(或素砼),并按标高找平△5留槎方式斜槎水平投影长度不小于高度的 2/3,在无法留设斜槎的部位应留直凸槎△6水平灰缝 水平灰缝宽度为 15㎜,饱满度不小于 80%△7竖向灰缝 竖向灰缝宽度为 20㎜,饱满度不小于 80%,超过 30㎜的缝隙应用细石砼灌实△8拉结筋抽检转角、施工洞等部位的拉结筋长度、直径、位置是否满足法律规范要求▲9预埋砼砖 检查门、窗洞口预埋的砼砖数量、定位是否满足法律规范要求 ▲10过梁洞口宽度大于 300㎜应设过梁,过梁两端搁置长度为 240㎜,现浇过梁应隐蔽验验▲11 隐蔽验收 墙长≥4 米时应在墙中部设构造柱;墙高≥4 米时应在墙中部设圈梁;构造柱、圈梁应进行隐蔽验收▲12 顶部封口 预留 30-40㎜缝隙,上层砌体已基本完成,梁板变形已稳定后,用细石砼灌实▲13 成品保护 对预埋在楼板、柱中的管线作好保护工作,防止堵塞、破坏△验收1砌筑质量 墙体轴线位移允许偏差 10㎜;垂直度允许偏差 5㎜;洞口宽度及高度允许偏差±5㎜;外墙门窗洞口位置偏移允许偏差 20㎜;平整度允许偏差 8㎜▲2砂浆强度 验证砂浆强度报告,检查砂浆强度是否满足设计要求▲
