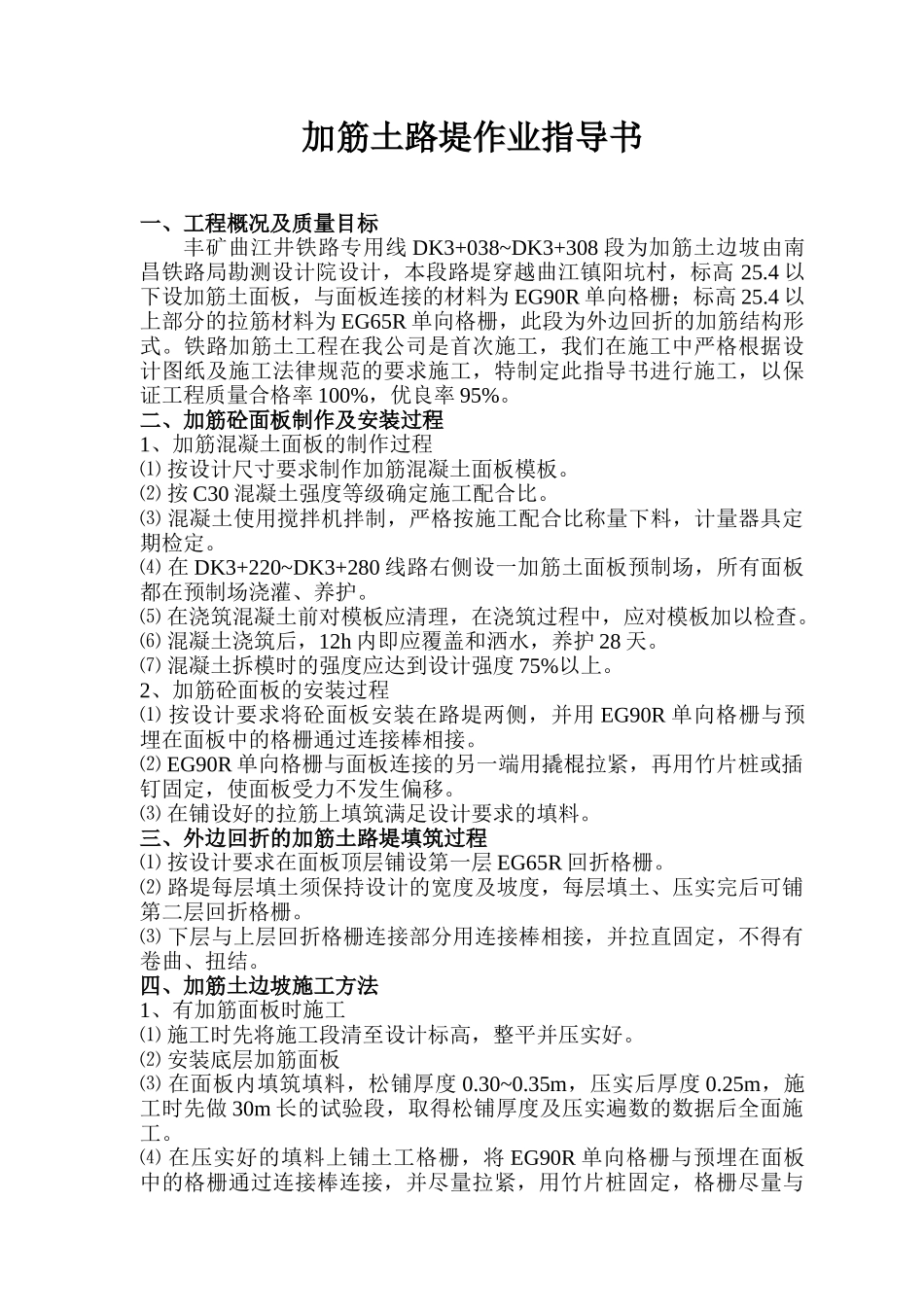

加筋土路堤作业指导书一、工程概况及质量目标丰矿曲江井铁路专用线 DK3+038~DK3+308 段为加筋土边坡由南昌铁路局勘测设计院设计,本段路堤穿越曲江镇阳坑村,标高 25
4 以下设加筋土面板,与面板连接的材料为 EG90R 单向格栅;标高 25
4 以上部分的拉筋材料为 EG65R 单向格栅,此段为外边回折的加筋结构形式
铁路加筋土工程在我公司是首次施工,我们在施工中严格根据设计图纸及施工法律规范的要求施工,特制定此指导书进行施工,以保证工程质量合格率 100%,优良率 95%
二、加筋砼面板制作及安装过程1、加筋混凝土面板的制作过程⑴ 按设计尺寸要求制作加筋混凝土面板模板
⑵ 按 C30 混凝土强度等级确定施工配合比
⑶ 混凝土使用搅拌机拌制,严格按施工配合比称量下料,计量器具定期检定
⑷ 在 DK3+220~DK3+280 线路右侧设一加筋土面板预制场,所有面板都在预制场浇灌、养护
⑸ 在浇筑混凝土前对模板应清理,在浇筑过程中,应对模板加以检查
⑹ 混凝土浇筑后,12h 内即应覆盖和洒水,养护 28 天
⑺ 混凝土拆模时的强度应达到设计强度 75%以上
2、加筋砼面板的安装过程⑴ 按设计要求将砼面板安装在路堤两侧,并用 EG90R 单向格栅与预埋在面板中的格栅通过连接棒相接
⑵ EG90R 单向格栅与面板连接的另一端用撬棍拉紧,再用竹片桩或插钉固定,使面板受力不发生偏移
⑶ 在铺设好的拉筋上填筑满足设计要求的填料
三、外边回折的加筋土路堤填筑过程⑴ 按设计要求在面板顶层铺设第一层 EG65R 回折格栅
⑵ 路堤每层填土须保持设计的宽度及坡度,每层填土、压实完后可铺第二层回折格栅
⑶ 下层与上层回折格栅连接部分用连接棒相接,并拉直固定,不得有卷曲、扭结
四、加筋土边坡施工方法1、有加筋面板时施工⑴ 施工时先将施工段清至设计标高,整平并压实好

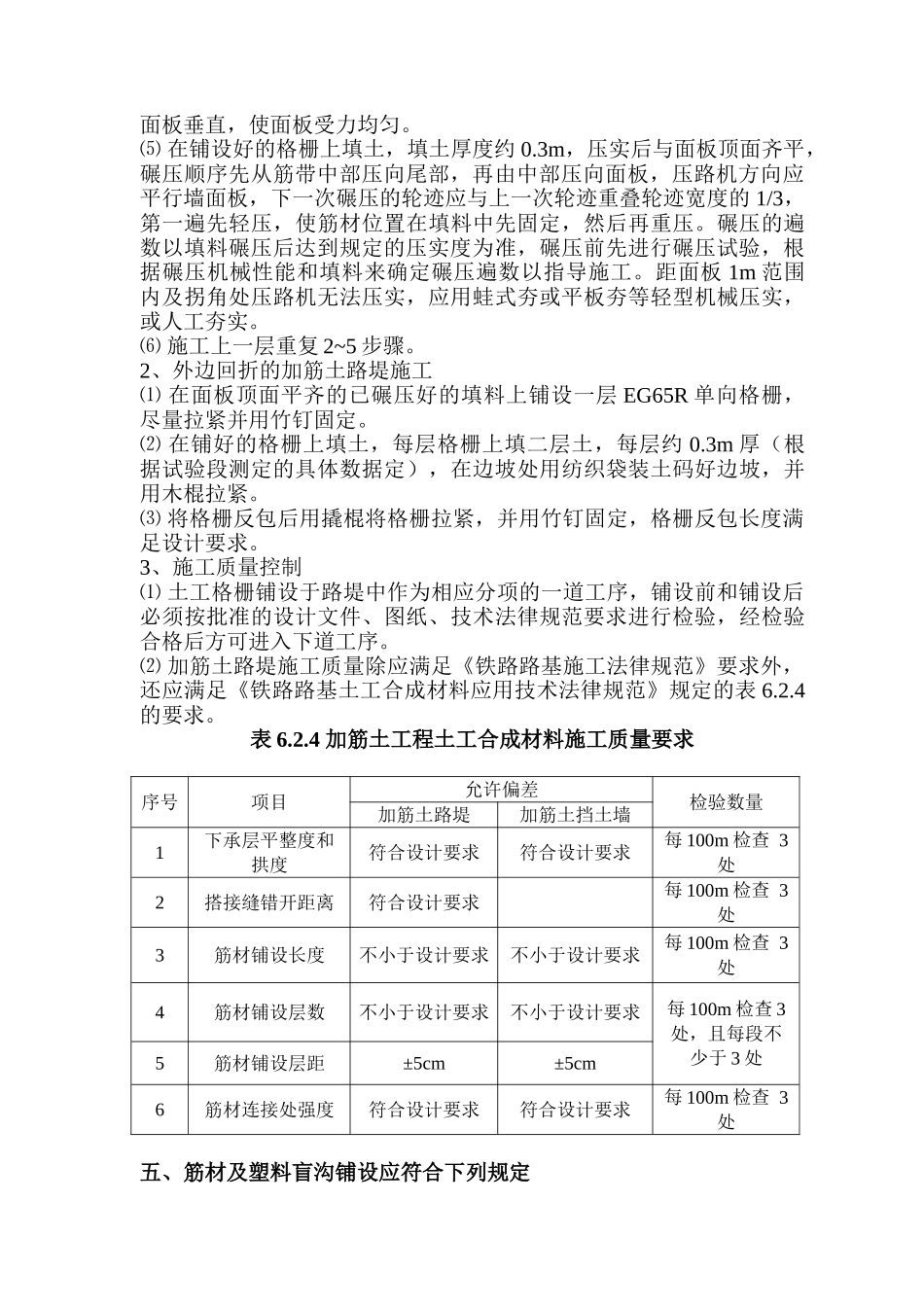

⑵ 安装底层加筋面板⑶
