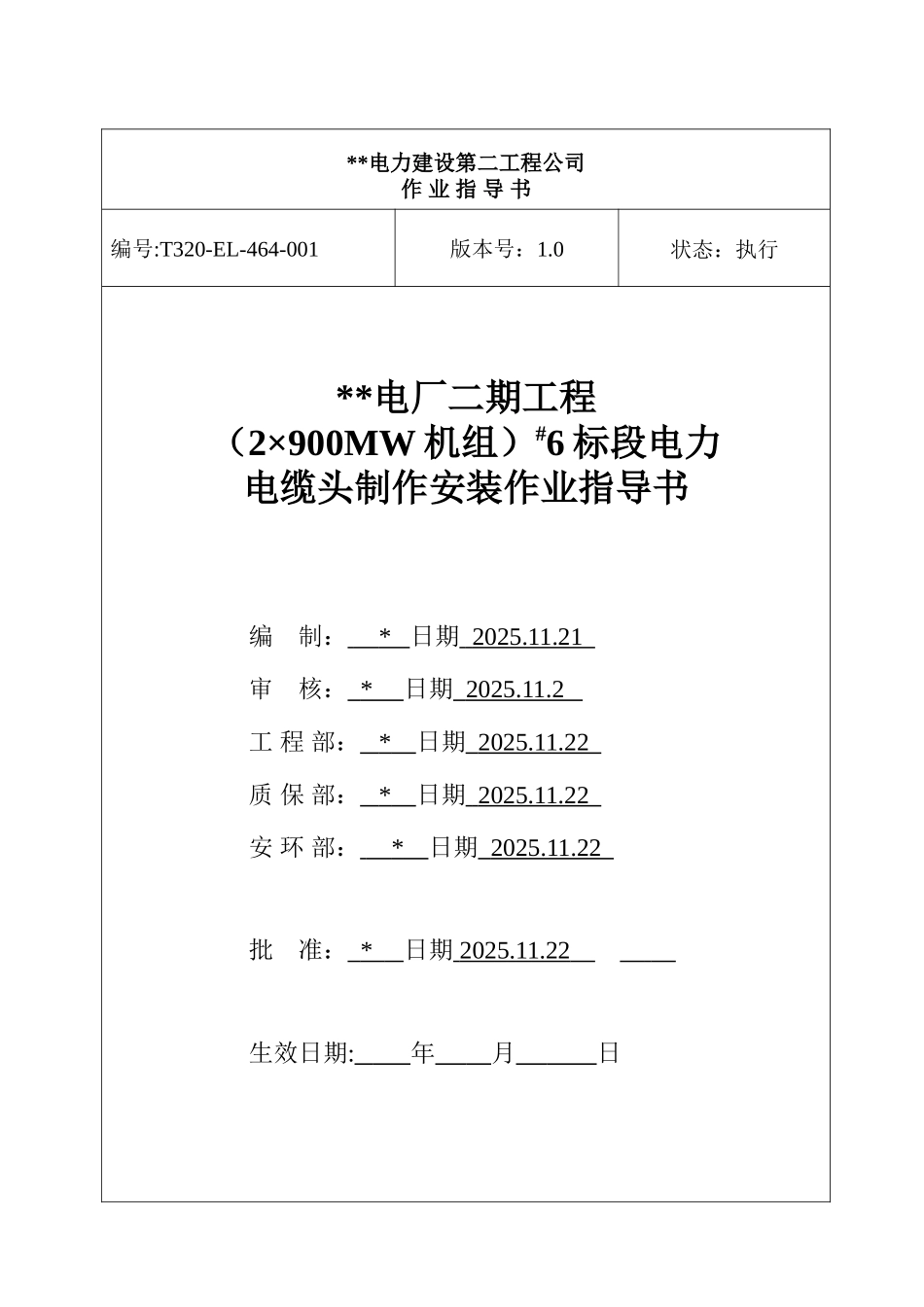

**电力建设第二工程公司作 业 指 导 书编号:T320-EL-464-001版本号:1
0状态:执行**电厂二期工程(2×900MW 机组)#6 标段电力电缆头制作安装作业指导书编 制: * 日期 2025
21 审 核: * 日期 2025
2 工 程 部: * 日期 2025
22 质 保 部: * 日期 2025
22 安 环 部: * 日期 2025
22 批 准: * 日期 2025
22 生效日期: 年 月 日 上海外高桥电厂二期工程(2×900MW 机组)#6 标段电力电缆头制作安装作业指导书编号:T320-EL-464-001版本号:1

0状 态:执行目 录1
施工方法和工艺要求8
安全文明施工9
参考文件文件修改记录:1

0创建版本号修改说明修改人审核人批准人1目的为了保证**电厂二期工程(2×90MW 机组)#6 标段电力电缆头制作安装施工质量,提高施工工艺水平,保障安全生产
2适用范围本作业指导书适用于**电厂二期工程(2×900MW 机组)#6 标段电力电缆头制作安装
3编制依据3
1SIEMENS 的中、低压电缆安装产品手册
2《电气装置安装工程电缆线路施工及验收法律规范》(GB50168-92)
3《火电施工质量检验及评定标准》(电气篇)
4《电力建设安全工作规程》(火力发电厂部分)
5**电厂二期工程(2×900MW 机组)#6 标段《施工组织设计》
6**电厂二期工程(2×900MW 机组)#6 标段《电气专业施工组织设计》
4工程概况本工程电力电缆头制作安装包括:10kV 中压电缆头制作安装、3kV 电力电缆头制作安装、低压电力电缆头制作安装
本工程中压电力电缆头均采纳热收缩材料制作
5施工准备5
