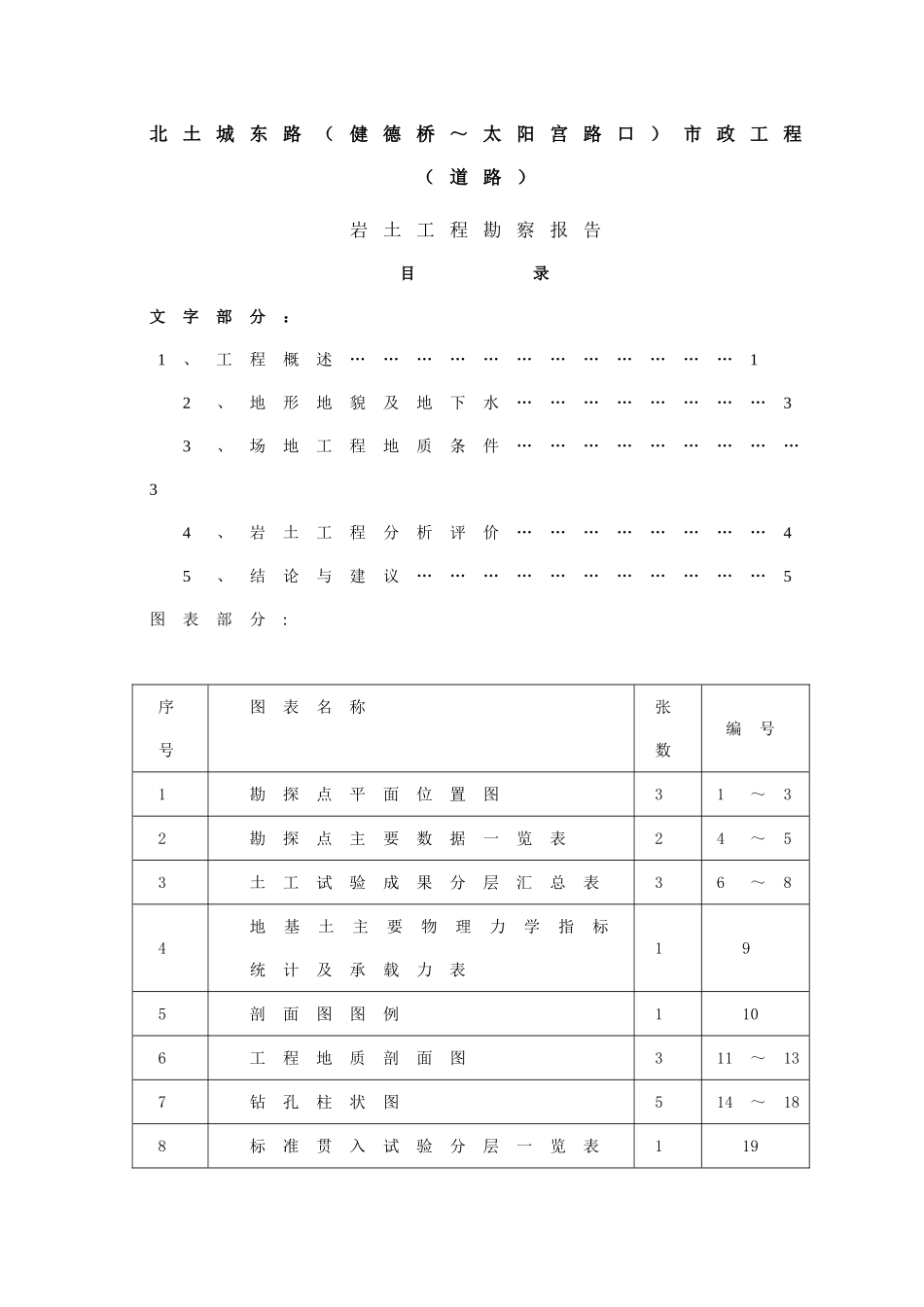

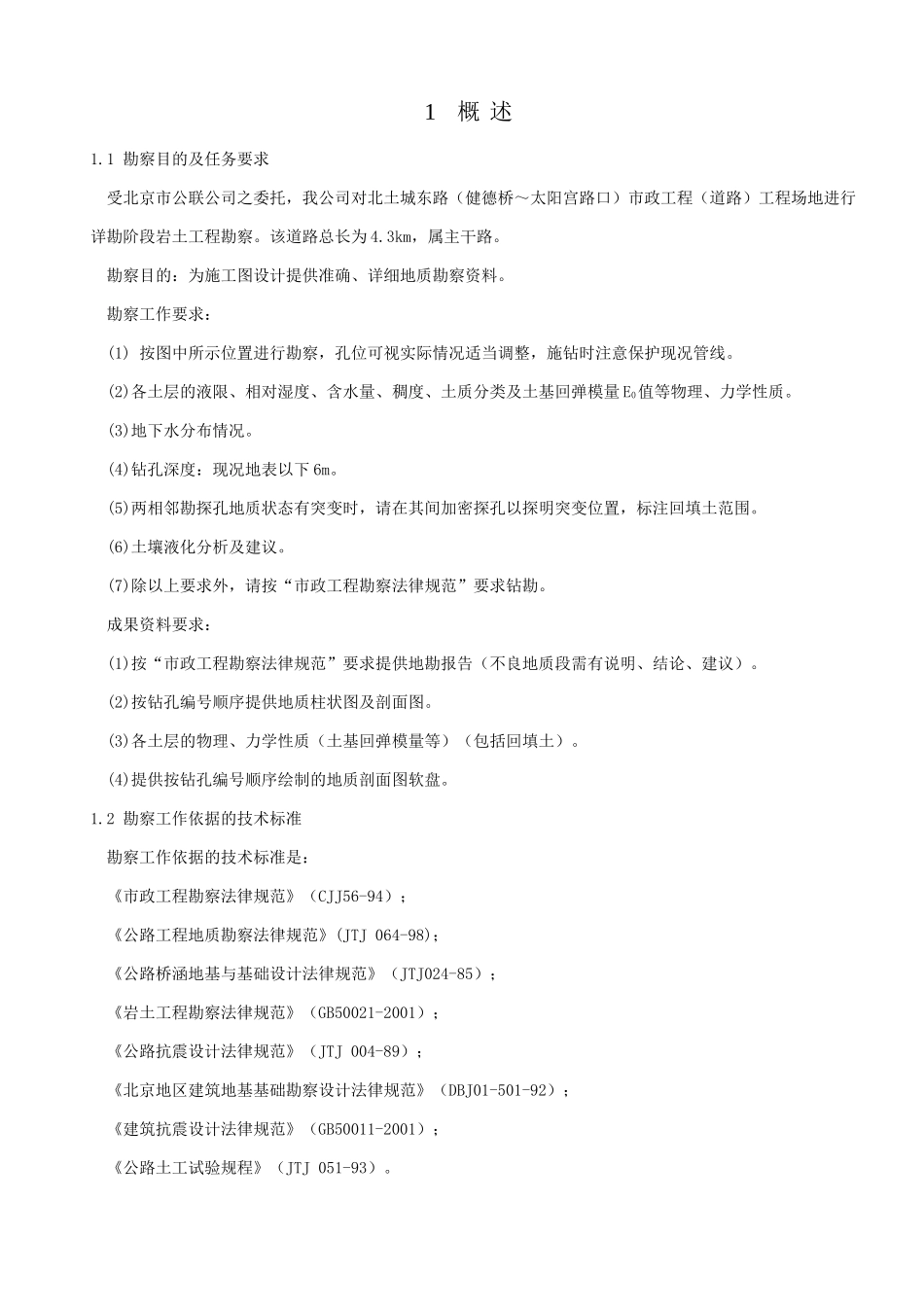

北 土 城 东 路 ( 健 德 桥 ~ 太 阳 宫 路 口 ) 市 政 工 程( 道 路 )岩 土 工 程 勘 察 报 告目 录文字部分: 1、工程概述………………………………1 2、地形地貌及地下水……………………33、场地工程地质条件………………………34、岩土工程分析评价……………………45、结论与建议……………………………5图表部分:序号图表名称张数编号1勘探点平面位置图31~32勘探点主要数据一览表24~53土工试验成果分层汇总表36~84地基土主要物理力学指标统计及承载力表195剖面图图例1106工程地质剖面图311~137钻孔柱状图514~188标准贯入试验分层一览表1191 概 述1
1 勘察目的及任务要求受北京市公联公司之委托,我公司对北土城东路(健德桥~太阳宫路口)市政工程(道路)工程场地进行详勘阶段岩土工程勘察
该道路总长为 4
3km,属主干路
勘察目的:为施工图设计提供准确、详细地质勘察资料
勘察工作要求:(1) 按图中所示位置进行勘察,孔位可视实际情况适当调整,施钻时注意保护现况管线
(2)各土层的液限、相对湿度、含水量、稠度、土质分类及土基回弹模量 E0值等物理、力学性质
(3)地下水分布情况
(4)钻孔深度:现况地表以下 6m
(5)两相邻勘探孔地质状态有突变时,请在其间加密探孔以探明突变位置,标注回填土范围
(6)土壤液化分析及建议
(7)除以上要求外,请按“市政工程勘察法律规范”要求钻勘
成果资料要求:(1)按“市政工程勘察法律规范”要求提供地勘报告(不良地质段需有说明、结论、建议)
(2)按钻孔编号顺序提供地质柱状图及剖面图
(3)各土层的物理、力学性质(土基回弹模量等)(包括回填土)
(4)提供按钻孔编号顺序绘制的地质剖面图软盘
2 勘察工作依据的技术标准勘察工作依据的技术标准是:《市政工程勘察法律规范》(CJJ56-94);《公
