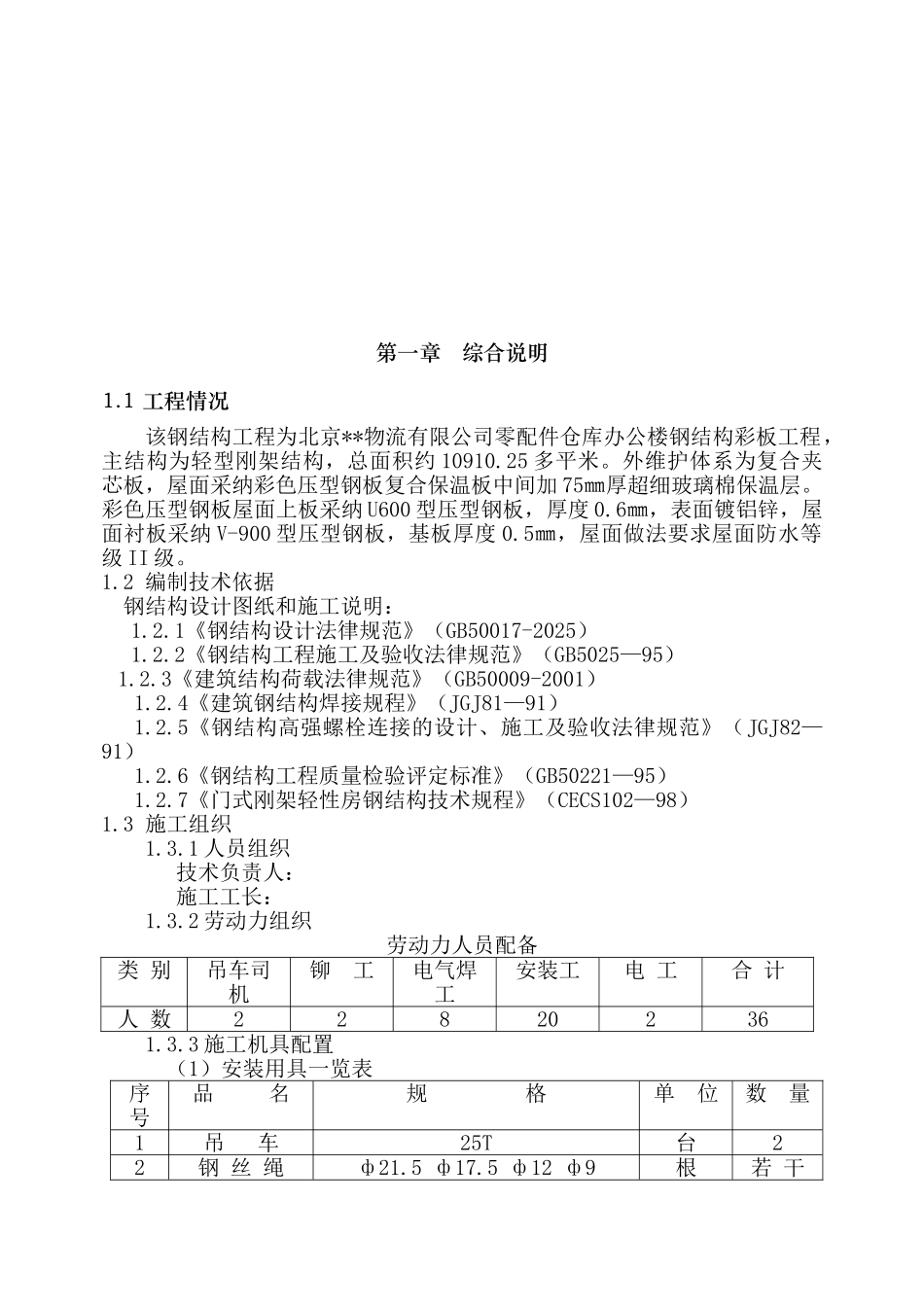

北京**物流有限公司零配件仓库办公楼钢结构彩板工程施工组织方 案编制:审核:批准: 北京**彩钢压型板有限公司目 录第一章 综合说明第二章 钢结构构件卸货、存储、运输及验收第三章 钢结构施工组织及主要施工方法第四章 钢结构质量保证第五章 彩板施工准备第六章 彩板施工工艺流程第七章 施工总平面图第八章 彩板运输、安装要求第九章 施工进度计划及劳动力计划第十章 质量保证体系及技术、质量保证措施第十一章 施工工期保证措施第十二章 安全防护、环境保护、文明施工第一章 综合说明1
1 工程情况该钢结构工程为北京**物流有限公司零配件仓库办公楼钢结构彩板工程,主结构为轻型刚架结构,总面积约 10910
25 多平米
外维护体系为复合夹芯板,屋面采纳彩色压型钢板复合保温板中间加 75㎜厚超细玻璃棉保温层
彩色压型钢板屋面上板采纳 U600 型压型钢板,厚度 0
6㎜,表面镀铝锌,屋面衬板采纳 V-900 型压型钢板,基板厚度 0
5㎜,屋面做法要求屋面防水等级 II 级
2 编制技术依据钢结构设计图纸和施工说明:1
1《钢结构设计法律规范》(GB50017-2025)1
2《钢结构工程施工及验收法律规范》(GB5025—95) 1
3《建筑结构荷载法律规范》(GB50009-2001)1
4《建筑钢结构焊接规程》(JGJ81—91)1
5《钢结构高强螺栓连接的设计、施工及验收法律规范》(JGJ82—91)1
6《钢结构工程质量检验评定标准》(GB50221—95)1
7《门式刚架轻性房钢结构技术规程》(CECS102—98)1
3 施工组织1
1 人员组织技术负责人: 施工工长: 1
2 劳动力组织劳动力人员配备类 别吊车司机铆 工电气焊工安装工电 工合 计人 数228202361
3 施工机具配置(1)安装用具一览表序号品 名规 格单 位数
