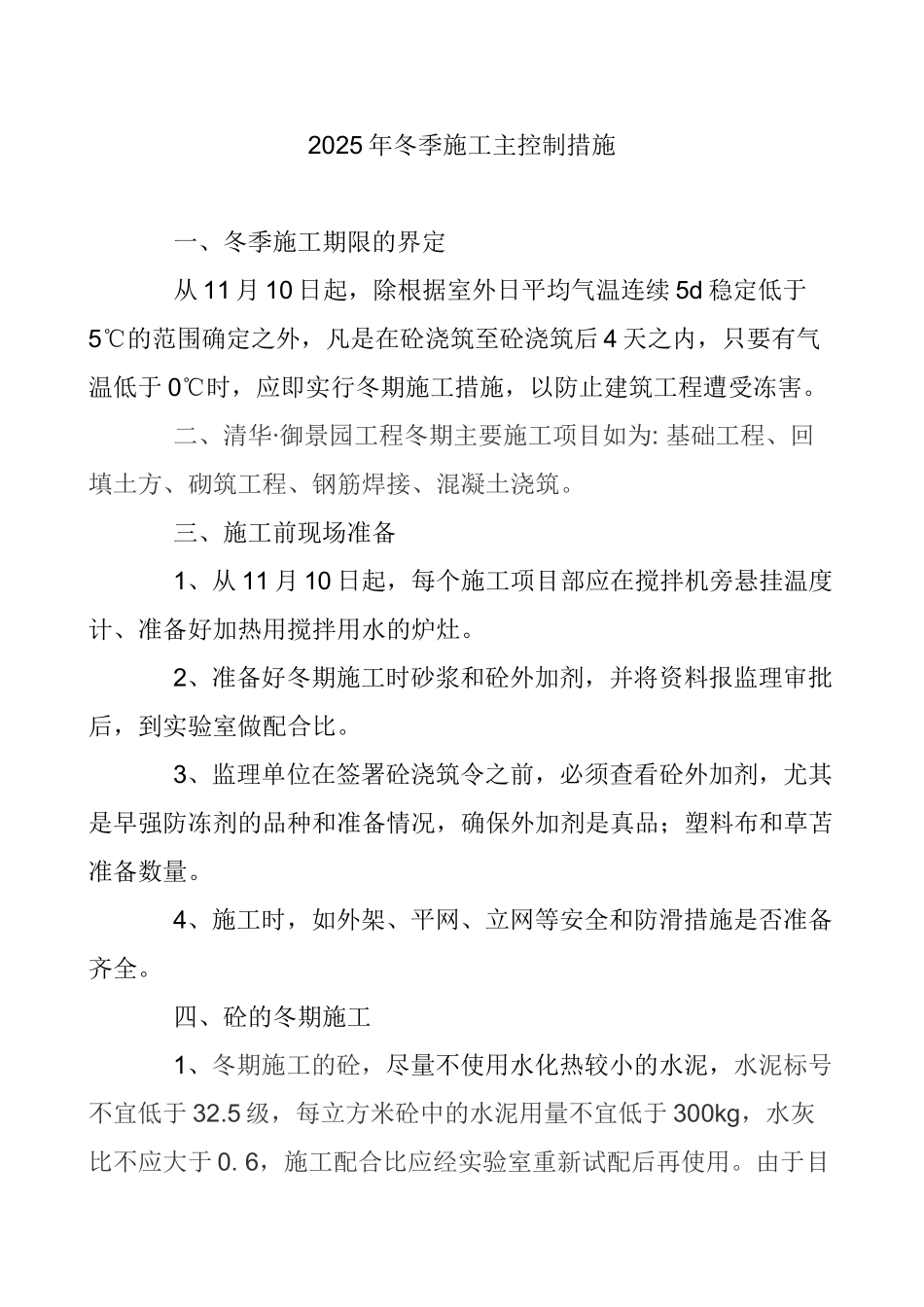

2025 年冬季施工主控制措施一、冬季施工期限的界定从 11 月 10 日起,除根据室外日平均气温连续 5d 稳定低于5℃的范围确定之外,凡是在砼浇筑至砼浇筑后 4 天之内,只要有气温低于 0℃时,应即实行冬期施工措施,以防止建筑工程遭受冻害
二、清华·御景园工程冬期主要施工项目如为: 基础工程、回填土方、砌筑工程、钢筋焊接、混凝土浇筑
三、施工前现场准备1、从 11 月 10 日起,每个施工项目部应在搅拌机旁悬挂温度计、准备好加热用搅拌用水的炉灶
2、准备好冬期施工时砂浆和砼外加剂,并将资料报监理审批后,到实验室做配合比
3、监理单位在签署砼浇筑令之前,必须查看砼外加剂,尤其是早强防冻剂的品种和准备情况,确保外加剂是真品;塑料布和草苫准备数量
4、施工时,如外架、平网、立网等安全和防滑措施是否准备齐全
四、砼的冬期施工1、冬期施工的砼,尽量不使用水化热较小的水泥,水泥标号不宜低于 32
5 级,每立方米砼中的水泥用量不宜低于 300kg,水灰比不应大于 0
6,施工配合比应经实验室重新试配后再使用

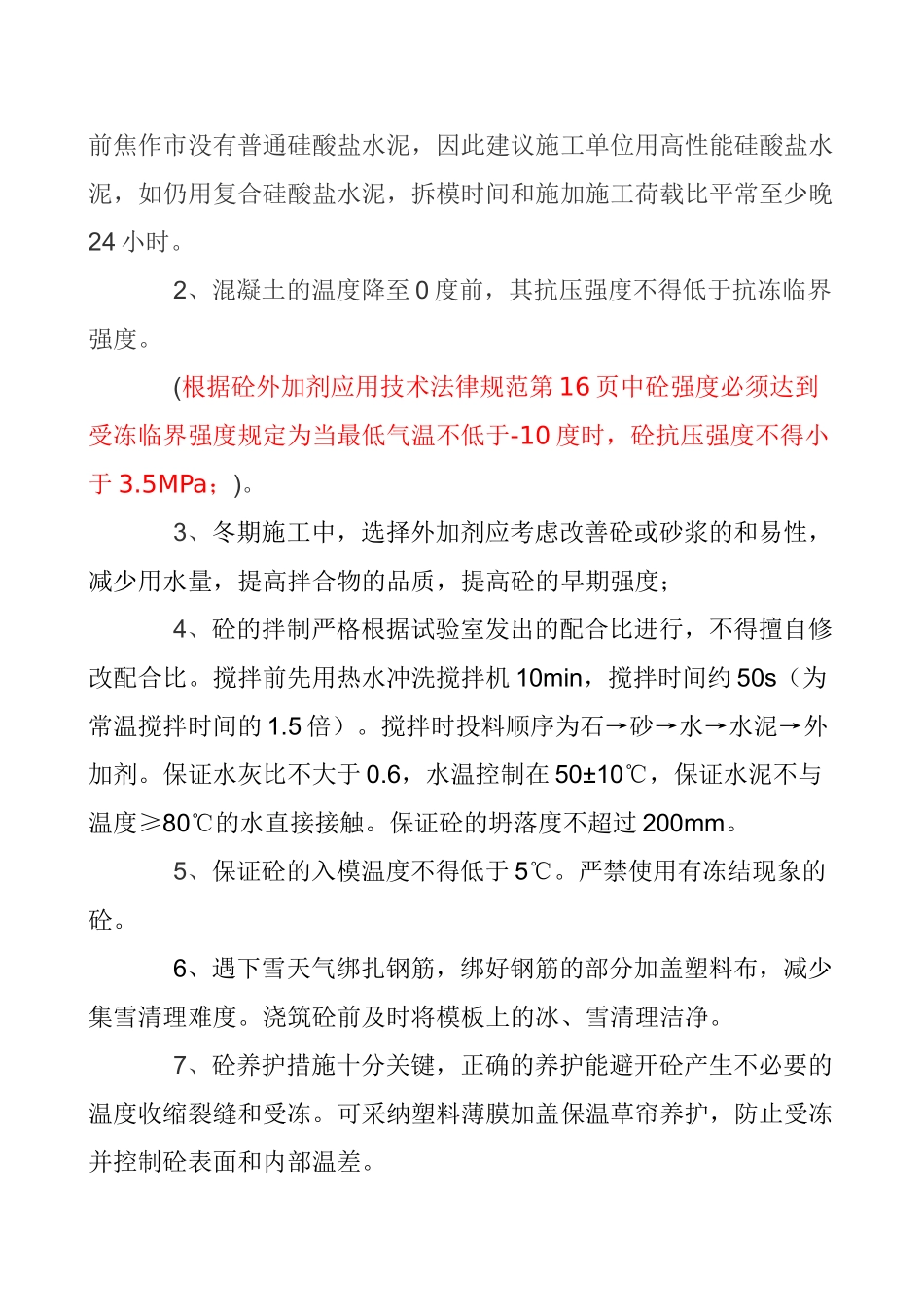

由于目前焦作市没有普通硅酸盐水泥,因此建议施工单位用高性能硅酸盐水泥,如仍用复合硅酸盐水泥,拆模时间和施加施工荷载比平常至少晚24 小时
2、混凝土的温度降至 0 度前,其抗压强度不得低于抗冻临界强度
(根据砼外加剂应用技术法律规范第 16 页中砼强度必须达到受冻临界强度规定为当最低气温不低于-10 度时,砼抗压强度不得小于 3
5MPa;)
3、冬期施工中,选择外加剂应考虑改善砼或砂浆的和易性,减少用水量,提高拌合物的品质,提高砼的早期强度;4、砼的拌制严格根据试验室发出的配合比进行,不得擅自修改配合比
搅拌前先用热水冲洗搅拌机 10min,搅拌时间约 50s(为常温搅拌时间的 1
搅拌时投料顺序为石→砂→水→水泥→外加剂
保证水灰比不大于 0

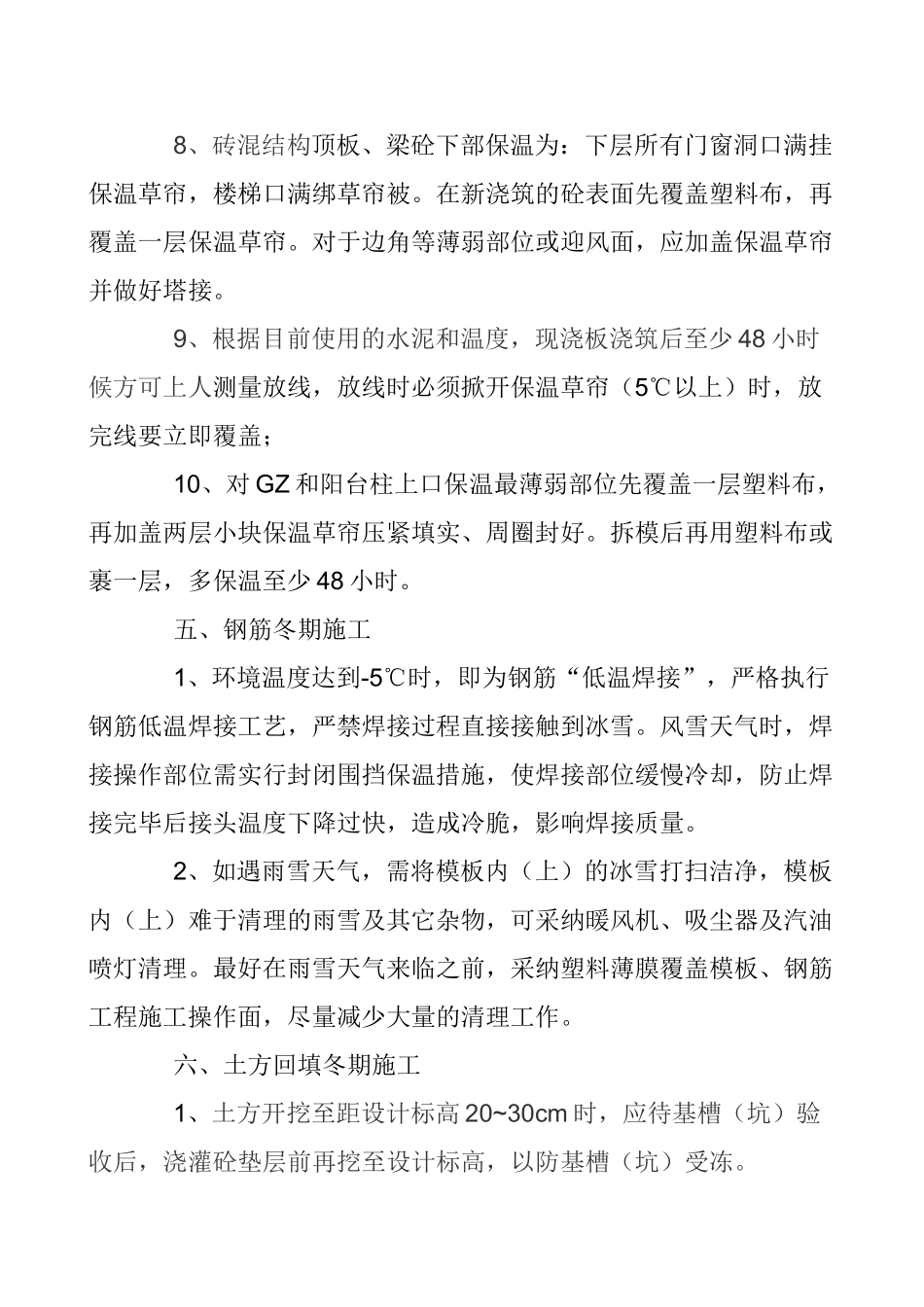

6,水温控制在
