目 录一、 施工分析二、 现场勘查情况示意图三、 施工工程量示意图四、 工程量附表五、 材料计划六、 机械计划七、 施工进度横断图****2025 年工程计划要点 2025

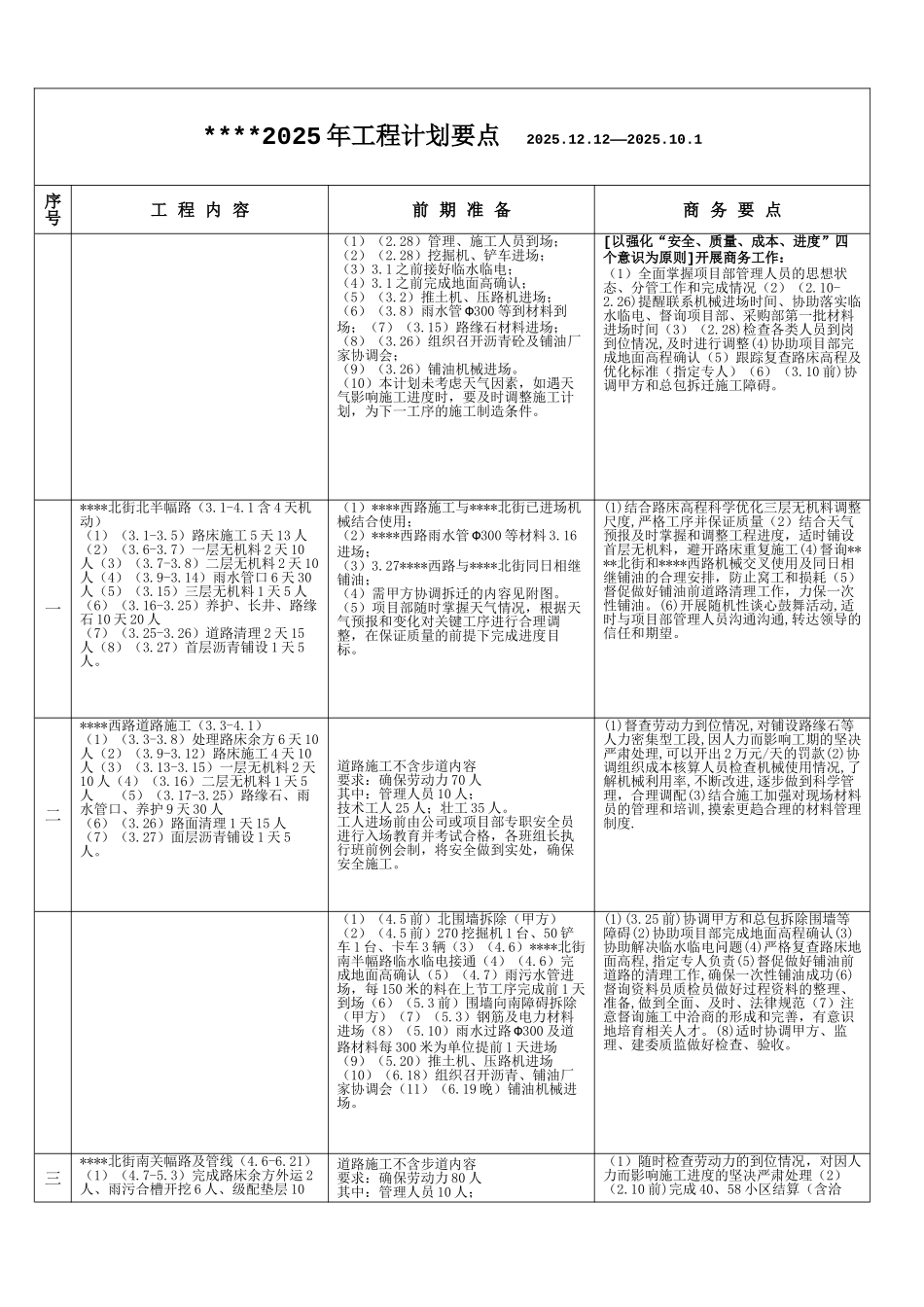

12——2025
1序号工 程 内 容前 期 准 备商 务 要 点 (1)(2
28)管理、施工人员到场; (2)(2
28)挖掘机、铲车进场; (3)3
1 之前接好临水临电; (4)3
1 之前完成地面高确认; (5)(3
2)推土机、压路机进场; (6)(3
8)雨水管 Φ300 等到材料到场;(7)(3
15)路缘石材料进场; (8)(3
26)组织召开沥青砼及铺油厂家协调会; (9)(3
26)铺油机械进场
(10)本计划未考虑天气因素,如遇天气影响施工进度时,要及时调整施工计划,为下一工序的施工制造条件
[以强化“安全、质量、成本、进度”四个意识为原则]开展商务工作: (1)全面掌握项目部管理人员的思想状态、分管工作和完成情况(2)(2
26)提醒联系机械进场时间、协助落实临水临电、督询项目部、采购部第一批材料进场时间(3)(2
28)检查各类人员到岗到位情况,及时进行调整(4)协助项目部完成地面高程确认(5)跟踪复查路床高程及优化标准(指定专人)(6)(3
10 前)协调甲方和总包拆迁施工障碍

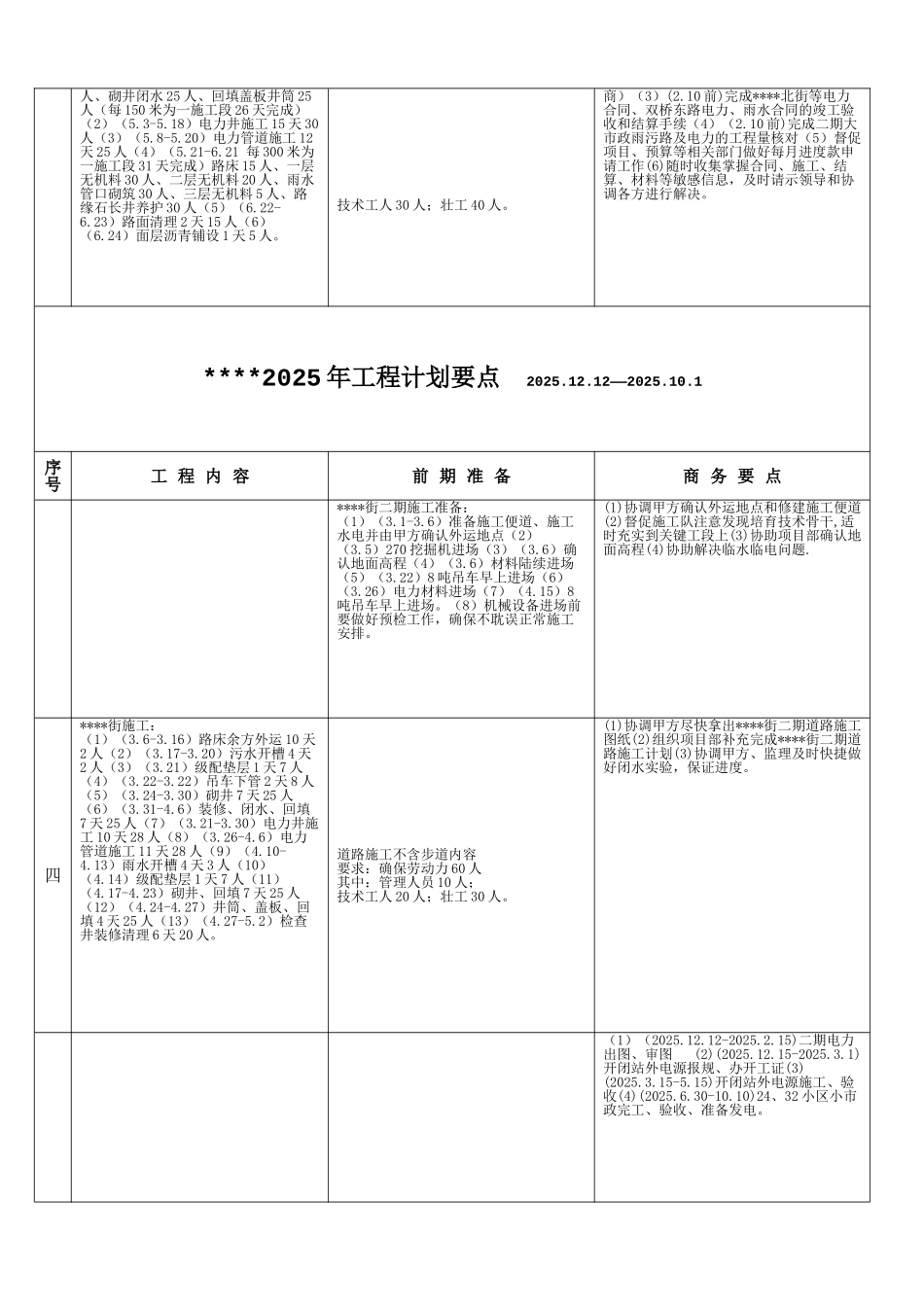

一****北街北半幅路(3
1 含 4 天机动) (1)(3
5)路床施工 5 天 13 人 (2)(3
7)一层无机料 2 天 10人(3)(3
8)二层无机料 2 天 10人(4)(3
14)雨水管口 6 天 30人(5)(3
15)三层无机料 1 天 5 人 (6)(3
25)养护、长井、路缘石 10 天 20 人 (7)(3
26)道路清理 2 天 15人(8)(3
27)首层沥青铺设 1 天 5人
