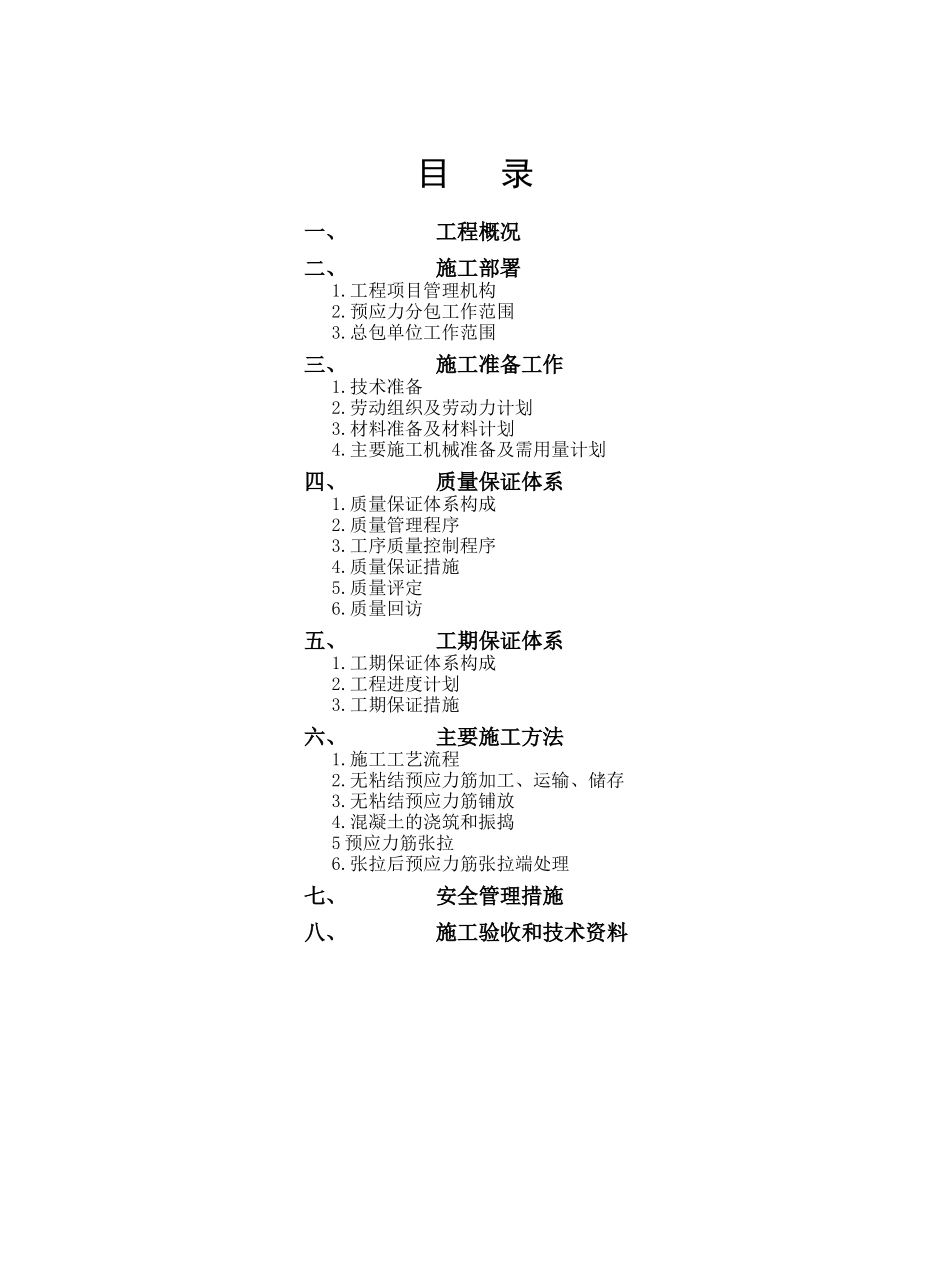

**工程无粘结预应力施工方案编制:审核:审批:**项目部2001 年 9 月 目 录 一、工程概况二、施工部署1
工程项目管理机构2
预应力分包工作范围3
总包单位工作范围三、施工准备工作 1
技术准备 2
劳动组织及劳动力计划 3
材料准备及材料计划 4
主要施工机械准备及需用量计划四、质量保证体系1
质量保证体系构成2
质量管理程序3
工序质量控制程序4
质量保证措施5
质量回访五、工期保证体系1
工期保证体系构成2
工程进度计划3
工期保证措施六、主要施工方法1
施工工艺流程2
无粘结预应力筋加工、运输、储存3
无粘结预应力筋铺放4
混凝土的浇筑和振捣5 预应力筋张拉6
张拉后预应力筋张拉端处理七、安全管理措施八、施工验收和技术资料一、工程概况 **位于**西北侧,总建筑面积约 14
998 万 m2,地下 3 层,地上 4 栋剪力墙结构高层住宅及部分裙房
地下坡道板、地上裙房楼板和部分梁及 A、B、C、D 部分大跨度楼板采纳无粘结预应力配筋
该工程无粘结预应力筋采纳抗拉强度标准值 fptk=1860MPa 直径 ø15
20mm 低松弛钢绞线,预应力锚具体系采纳 B&S 锚具,预应力筋张拉端采纳单孔夹片锚具,锚固端采纳挤压锚具
该工程由建设部设计院一所设计,北京城建一公司紫竹院南区项目部总承包施工,北京双圆公司监理
二、施工部署1
工程项目管理机构项 目 职 务姓 名职 称项目负责人高级工程师总工程师高级工程师施工场地工程师工程师经营负责人经济师现场负责人(工长)资料员质检员安全员材料负责人2
预应力分包工作范围 1)配合设计单位进行无粘结预应力施工图设计及绘图
提供无粘结预应力成套技术的实施方案和关于无粘结预应力项目对土建施工的具体要求措施的书面资料
2)提供无粘结预应力施工和技术服务所需的 1860MPa 级的无粘结钢绞线(按图下料、组装)和张拉端
