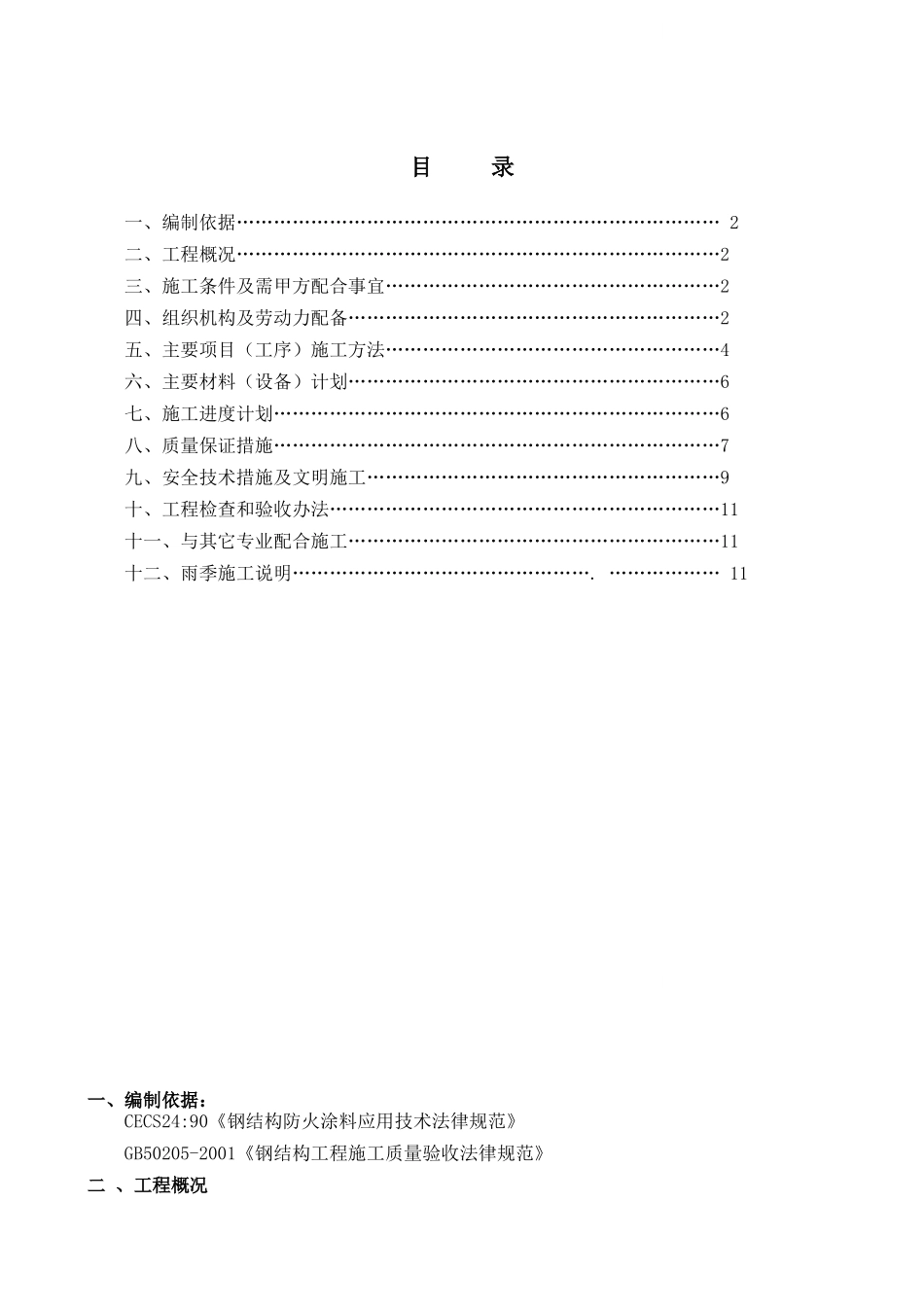

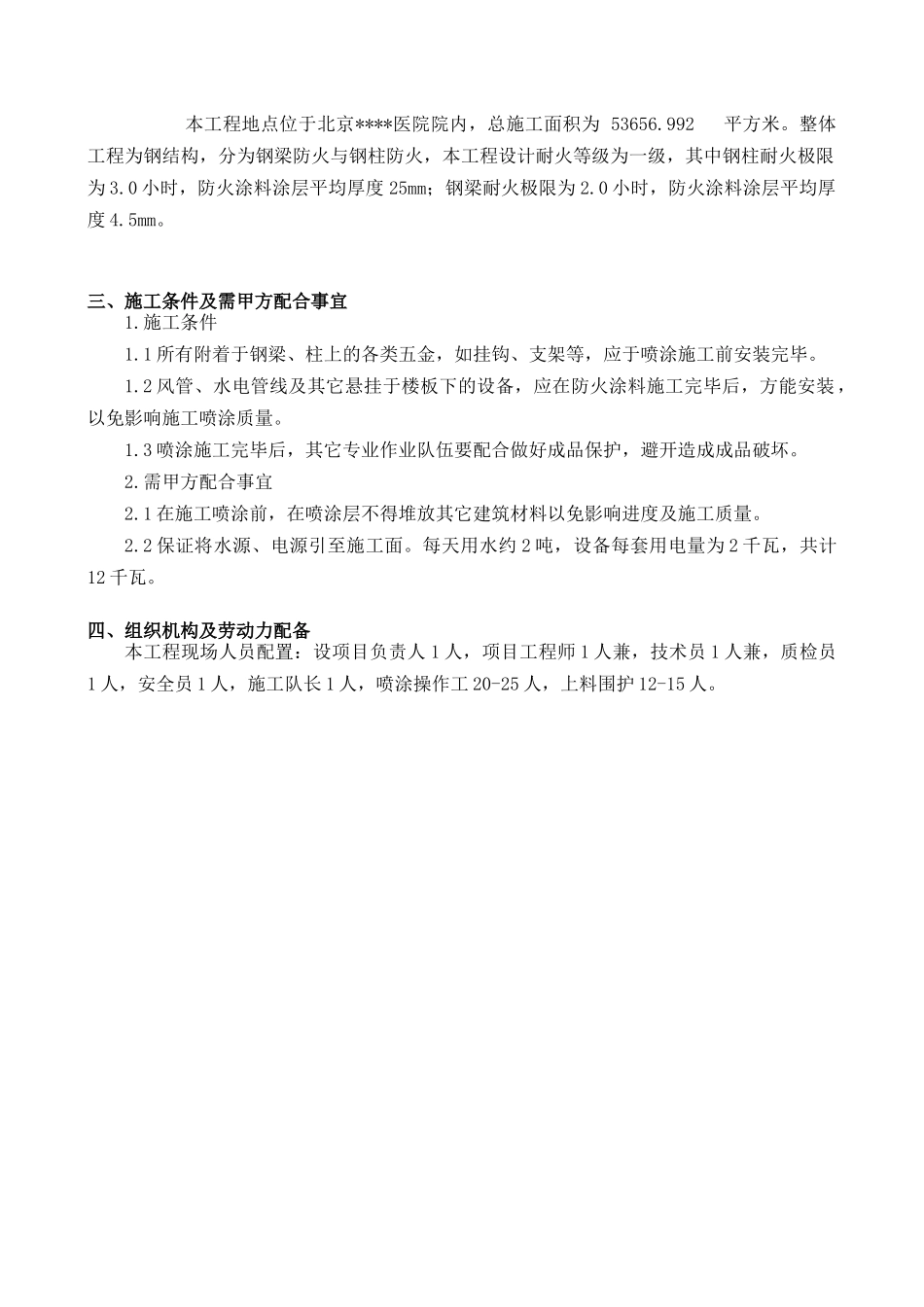

目 录一、编制依据…………………………………………………………………… 2二、工程概况……………………………………………………………………2三、施工条件及需甲方配合事宜………………………………………………2四、组织机构及劳动力配备……………………………………………………2五、主要项目(工序)施工方法………………………………………………4六、主要材料(设备)计划……………………………………………………6七、施工进度计划………………………………………………………………6八、质量保证措施………………………………………………………………7九、安全技术措施及文明施工…………………………………………………9十、工程检查和验收办法………………………………………………………11十一、与其它专业配合施工……………………………………………………11十二、雨季施工说明…………………………………………. ……………… 11一、编制依据:CECS24:90《钢结构防火涂料应用技术法律规范》GB50205-2001《钢结构工程施工质量验收法律规范》二 、工程概况 本工程地点位于北京****医院院内,总施工面积为 53656.992 平方米。整体工程为钢结构,分为钢梁防火与钢柱防火,本工程设计耐火等级为一级,其中钢柱耐火极限为 3.0 小时,防火涂料涂层平均厚度 25mm;钢梁耐火极限为 2.0 小时,防火涂料涂层平均厚度 4.5mm。 三、施工条件及需甲方配合事宜1.施工条件1.1 所有附着于钢梁、柱上的各类五金,如挂钩、支架等,应于喷涂施工前安装完毕。1.2 风管、水电管线及其它悬挂于楼板下的设备,应在防火涂料施工完毕后,方能安装,以免影响施工喷涂质量。1.3 喷涂施工完毕后,其它专业作业队伍要配合做好成品保护,避开造成成品破坏。2.需甲方配合事宜 2.1 在施工喷涂前,在喷涂层不得堆放其它建筑材料以免影响进度及施工质量。2.2 保证将水源、电源引至施工面。每天用水约 2 吨,设备每套用电量为 2 千瓦,共计12 千瓦。四、组织机构及劳动力配备本工程现场人员配置:设项目负责人 1 人,项目工程师 1 人兼,技术员 1 人兼,质检员1 人,安全员 1 人,施工队长 1 人,喷涂操作工 20-25 人,上料围护 12-15 人。1.组织机构图 五、主要项目(工序)施工方法项目负责人项目工程师安全员施工队长材料员技术员刘质检员施工一组12人上料围护15人施工二组12人1. 工艺流程: 铺设脚手板 否 钢构...
