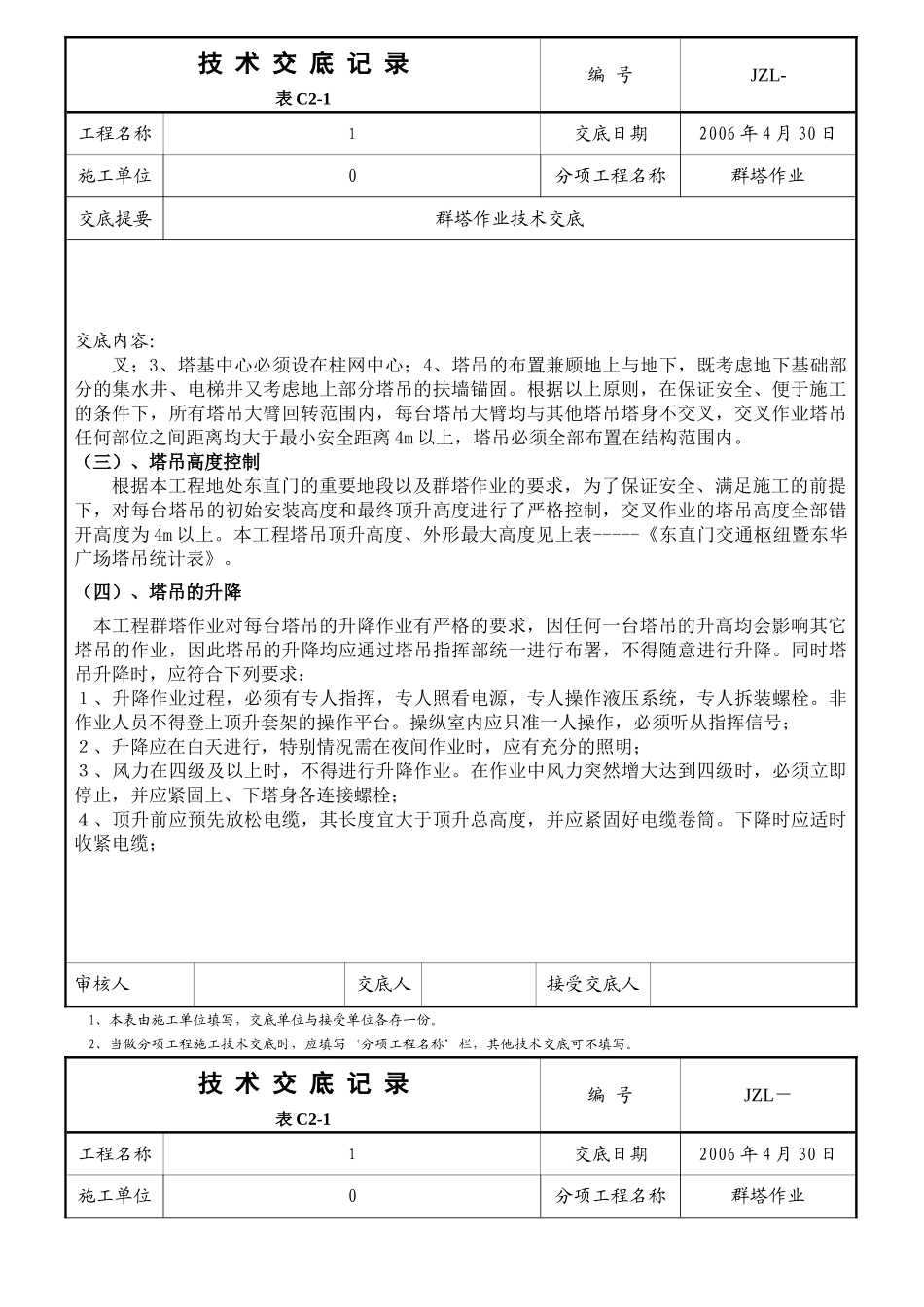

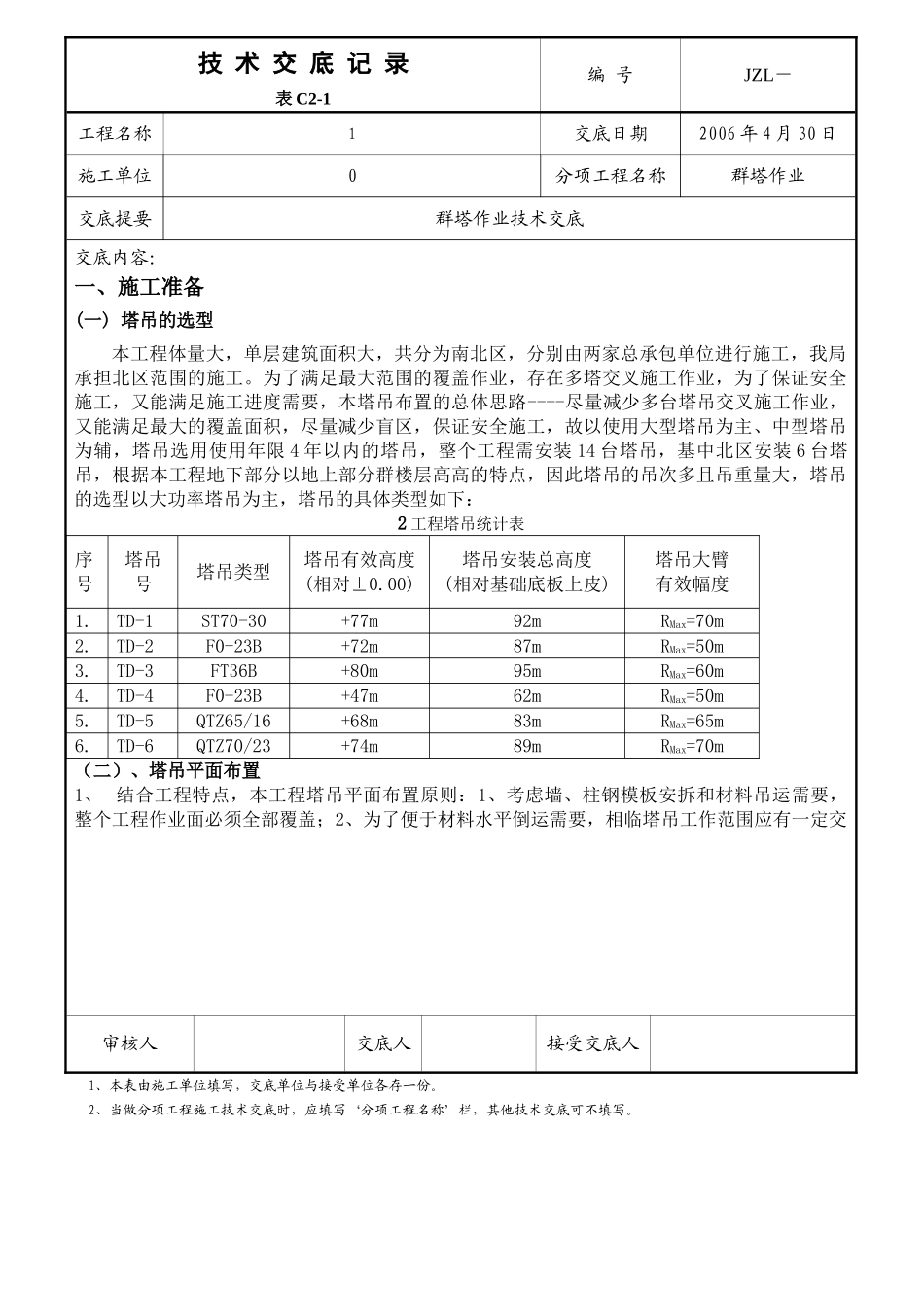

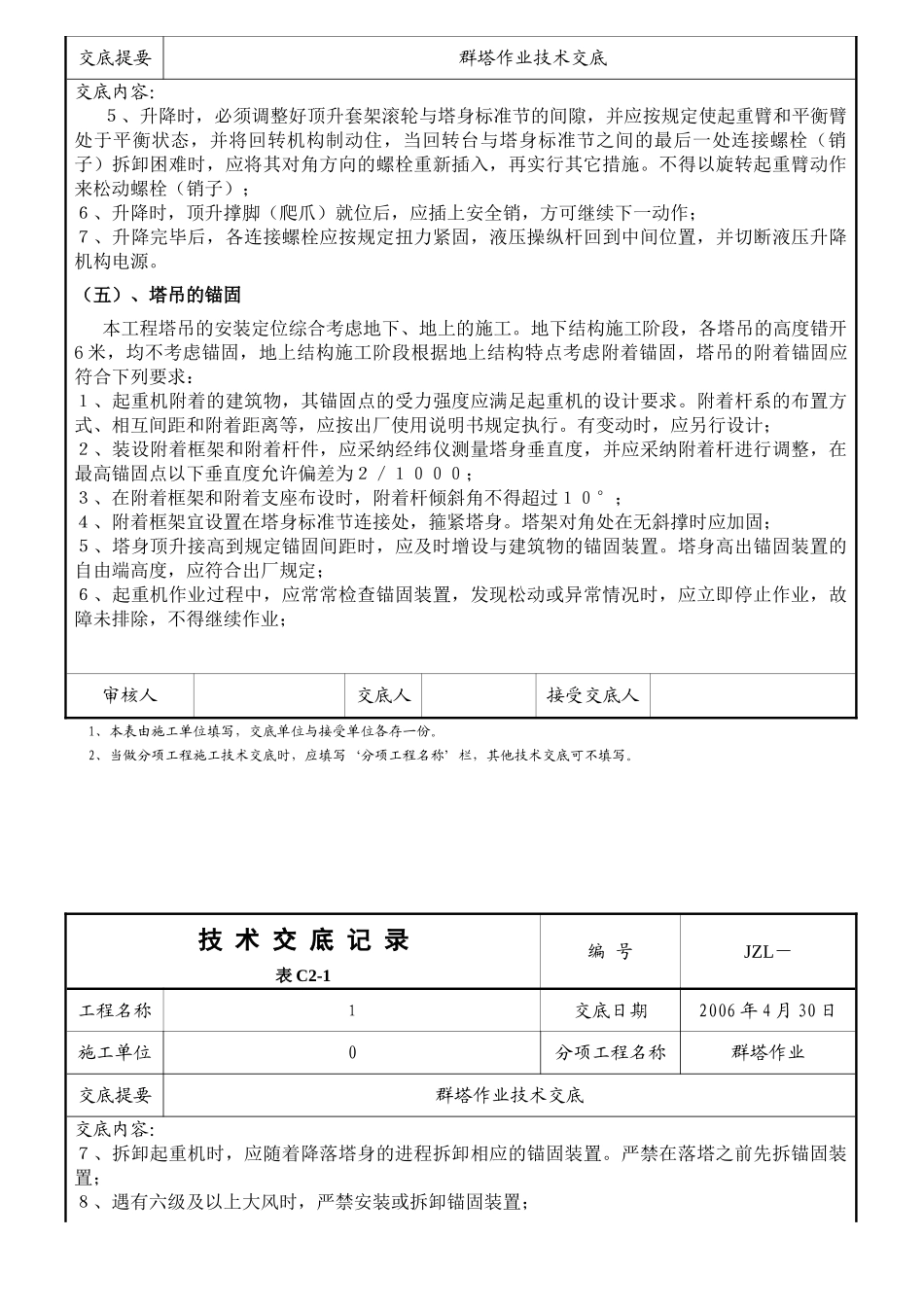

技 术 交 底 记 录表 C2-1编 号JZL-工程名称1交底日期2006 年 4 月 30 日施工单位0分项工程名称群塔作业交底提要群塔作业技术交底交底内容:一、施工准备(一) 塔吊的选型本工程体量大,单层建筑面积大,共分为南北区,分别由两家总承包单位进行施工,我局承担北区范围的施工
为了满足最大范围的覆盖作业,存在多塔交叉施工作业,为了保证安全施工,又能满足施工进度需要,本塔吊布置的总体思路----尽量减少多台塔吊交叉施工作业,又能满足最大的覆盖面积,尽量减少盲区,保证安全施工,故以使用大型塔吊为主、中型塔吊为辅,塔吊选用使用年限 4 年以内的塔吊,整个工程需安装 14 台塔吊,基中北区安装 6 台塔吊,根据本工程地下部分以地上部分群楼层高高的特点,因此塔吊的吊次多且吊重量大,塔吊的选型以大功率塔吊为主,塔吊的具体类型如下:2 工程塔吊统计表序号塔吊 号塔吊类型塔吊有效高度(相对±0
00)塔吊安装总高度(相对基础底板上皮)塔吊大臂有效幅度1
TD-1ST70-30+77m92mRMax=70m2
TD-2F0-23B+72m87mRMax=50m3
TD-3FT36B+80m95mRMax=60m4
TD-4F0-23B+47m62mRMax=50m5
TD-5QTZ65/16+68m83mRMax=65m6
TD-6QTZ70/23+74m89mRMax=70m(二)、塔吊平面布置1、 结合工程特点,本工程塔吊平面布置原则:1、考虑墙、柱钢模板安拆和材料吊运需要,整个工程作业面必须全部覆盖;2、为了便于材料水平倒运需要,相临塔吊工作范围应有一定交审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各存一份
2、当做分项工程施工技术交底时,应填写‘分项工程名称’栏,其他技术交底可不填写
