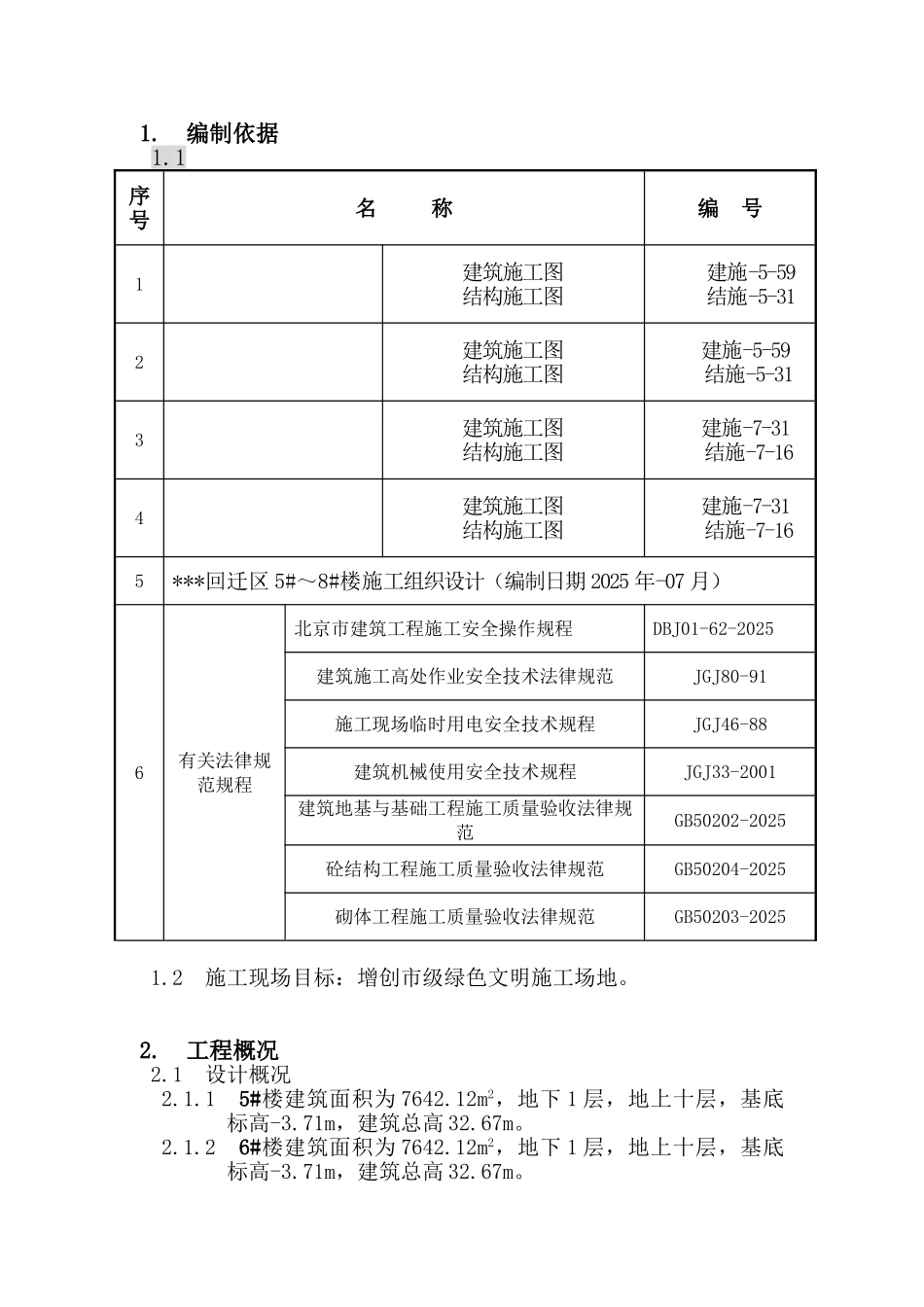

1. 编制依据1.1序号名 称编 号1建筑施工图结构施工图建施-5-59结施-5-312建筑施工图结构施工图建施-5-59 结施-5-313建筑施工图结构施工图建施-7-31 结施-7-164建筑施工图结构施工图建施-7-31 结施-7-165***回迁区 5#~8#楼施工组织设计(编制日期 2025 年-07 月)6有关法律规范规程北京市建筑工程施工安全操作规程DBJ01-62-2025建筑施工高处作业安全技术法律规范JGJ80-91施工现场临时用电安全技术规程JGJ46-88建筑机械使用安全技术规程JGJ33-2001建筑地基与基础工程施工质量验收法律规范GB50202-2025砼结构工程施工质量验收法律规范GB50204-2025砌体工程施工质量验收法律规范GB50203-20251.2 施工现场目标:增创市级绿色文明施工场地。2. 工程概况2.1 设计概况2.1.1 5#楼建筑面积为 7642.12m2,地下 1 层,地上十层,基底标高-3.71m,建筑总高 32.67m。2.1.2 6#楼建筑面积为 7642.12m2,地下 1 层,地上十层,基底标高-3.71m,建筑总高 32.67m。2.1.3 7#楼建筑面积为 7622.13 m2,地下一层,地上九层、十层,基底标高-3.17m,建筑总高 32.67m。2.1.4 8#楼建筑面积为 9438.77m2,地下一层,地上九层、十层,基底标高-3.17m,建筑总高 32.67m。基础土方施工方法:满堂红开挖,边坡按 1:0.50 放坡。基础结构形式:筏板基础、全现浇剪力墙。主体结构形式:全现浇剪力墙,局部填充陶粒砼空心砌块砌体。2.2 施工现场平面布置图见附图。3. 雨季施工准备3.1 组织准备3.1.1 雨季施工由项目经理负责本工程的全面领导工作,材料、技术、生产、安全等各专业人员配合工作;为了加强雨施期间的领导工作,特成立雨施防汛领导小组,建立必要的抢险队伍,雨施期间设专人值班负责。职责分工及检查落实人如下:项 目 措 施负责部门负责检查部门备 注主管人姓名检查人姓名施工机械防雨施工队负责钢筋加工区防雨施工队负责模板加工区防雨施工队负责施工层区施工队负责现场整体排水与策划3.2 雨季施工管理目标雨季施工主要是以预防为主,实行加强排水及防雨措施,确保雨季正常施工,减小季节性气候对施工的影响。3.3 施工部位及工期安排(地基处理 CFG 桩完成约 30 天)开始时间结束时间备注基础底板8 月 10 日8 月 25 日±0.00 以下8 月 16 日9 月 5 日±0.00 以上9 月 6 日 11 年 10 日2025年部位顶层电梯间11 月 11 日 11 月 15 日3.4 技术准备雨季到来之前,组织项目部管理人员学习雨季...
