施工进度计划及保证措施1
施工进度计划安排根据业主招标文件工期要求,结合我公司现有实力及施工同类工程的经验,编制本工程总体工程施工进度计划控制网络
计划编制依据业主提供的招标设计图纸、现行的标准、法律规范及相关的法律法规,综合考虑季节性施工、工程目标编制
施工进度控制按总体施工进度计划及分阶段施工进度计划进行控制
1 施工进度总体控制计划1
1 总体施工进度控制计划网络图见附图
2 横道图见附图
2 阶段施工进度控制计划1
1 酒店标准层结构施工进度网络图见附图
2 办公楼标准层结构施工进度网络图见附图
3 分包进度计划安排见总体控制进度计划网络图1

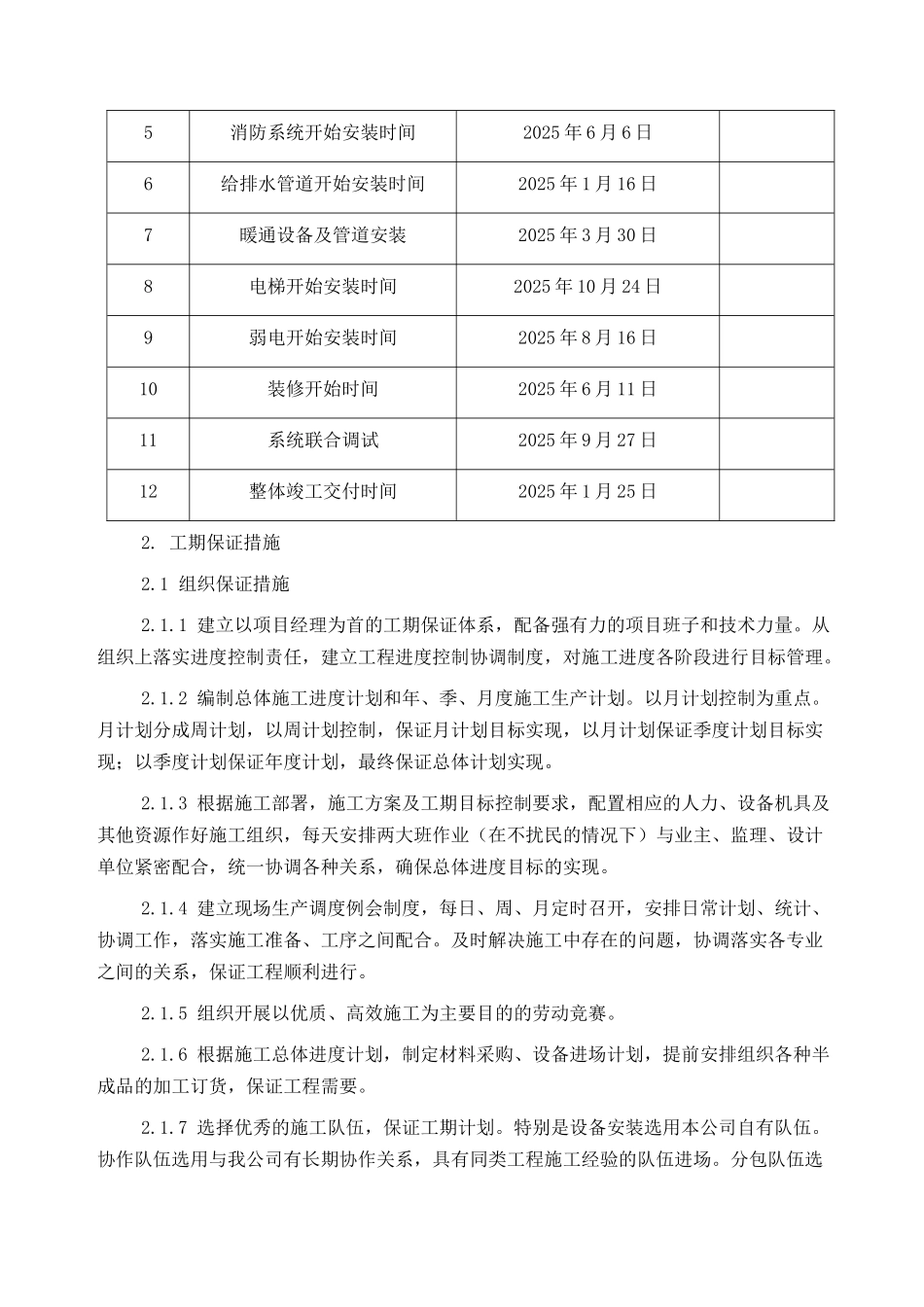

4 关键工期节点序号关键节点结束时间备注1地下部分结构完成时间2025 年 9 月 27 日2酒店结构封顶2025 年 8 月 22 日3办公楼结构封顶2025 年 6 月 10 日4裙楼结构封顶2025 年 11 月 11 日5消防系统开始安装时间2025 年 6 月 6 日6给排水管道开始安装时间2025 年 1 月 16 日7暖通设备及管道安装2025 年 3 月 30 日8电梯开始安装时间2025 年 10 月 24 日9弱电开始安装时间2025 年 8 月 16 日10装修开始时间2025 年 6 月 11 日11系统联合调试2025 年 9 月 27 日12整体竣工交付时间2025 年 1 月 25 日2
工期保证措施2
1 组织保证措施2
1 建立以项目经理为首的工期保证体系,配备强有力的项目班子和技术力量
从组织上落实进度控制责任,建立工程进度控制协调制度,对施工进度各阶段进行目标管理
2 编制总体施工进度计划和年、季、月度施工生产计划
以月计划控制为重点
月计划分成周计划,以周计划控制,保证月计划目标实现,以月计划保证季度计划目标实现;以季度计划保证年度计划
