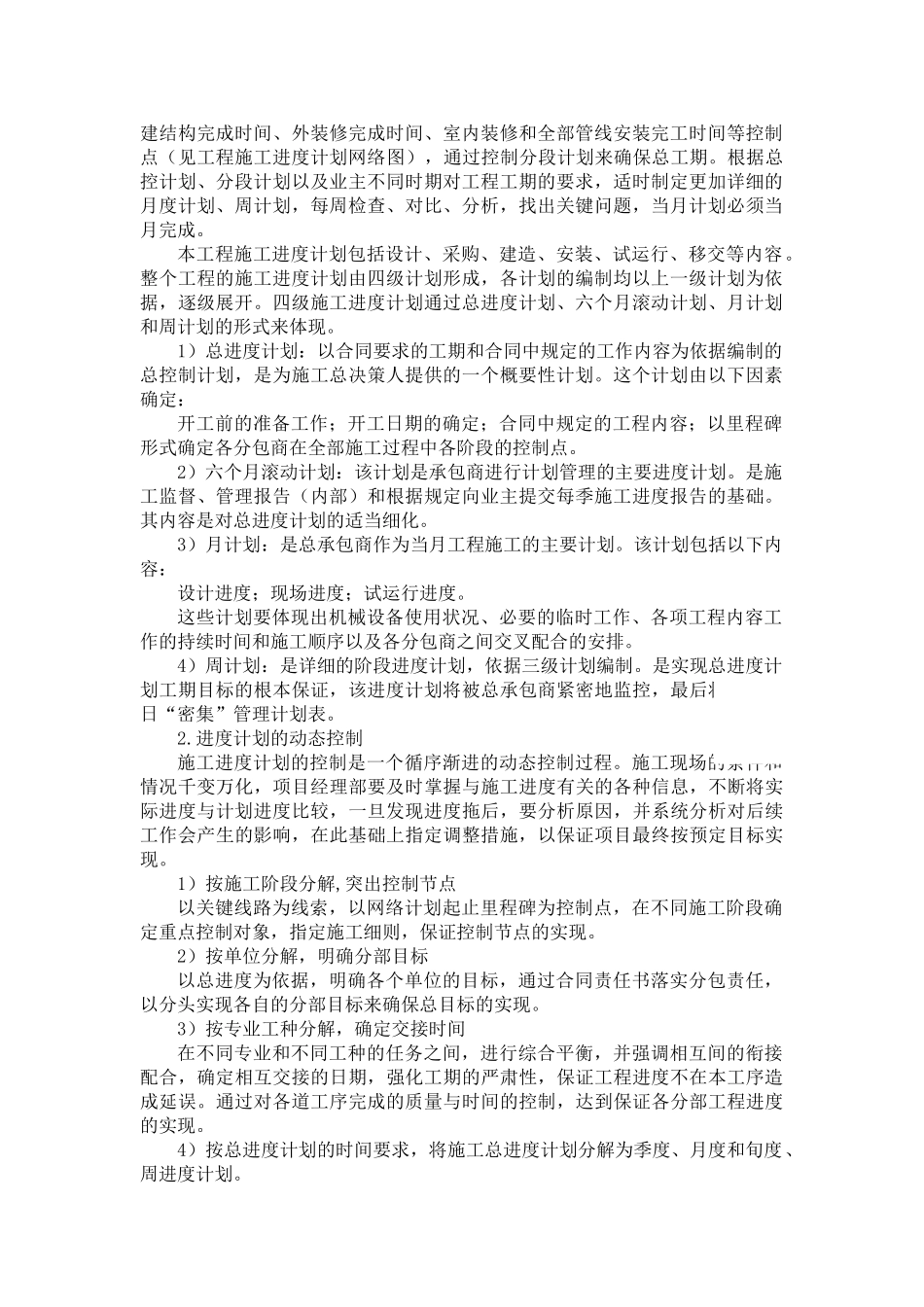

施工总工期控制及保证措施第一节 总工期根据招标文件要求,本工程计划竣工时间为 2025-06-01,本投标人根据自身实力、参照以往重点工程施工经验,自定竣工时间为 2025-05-18,将提前 14天交付建设单位

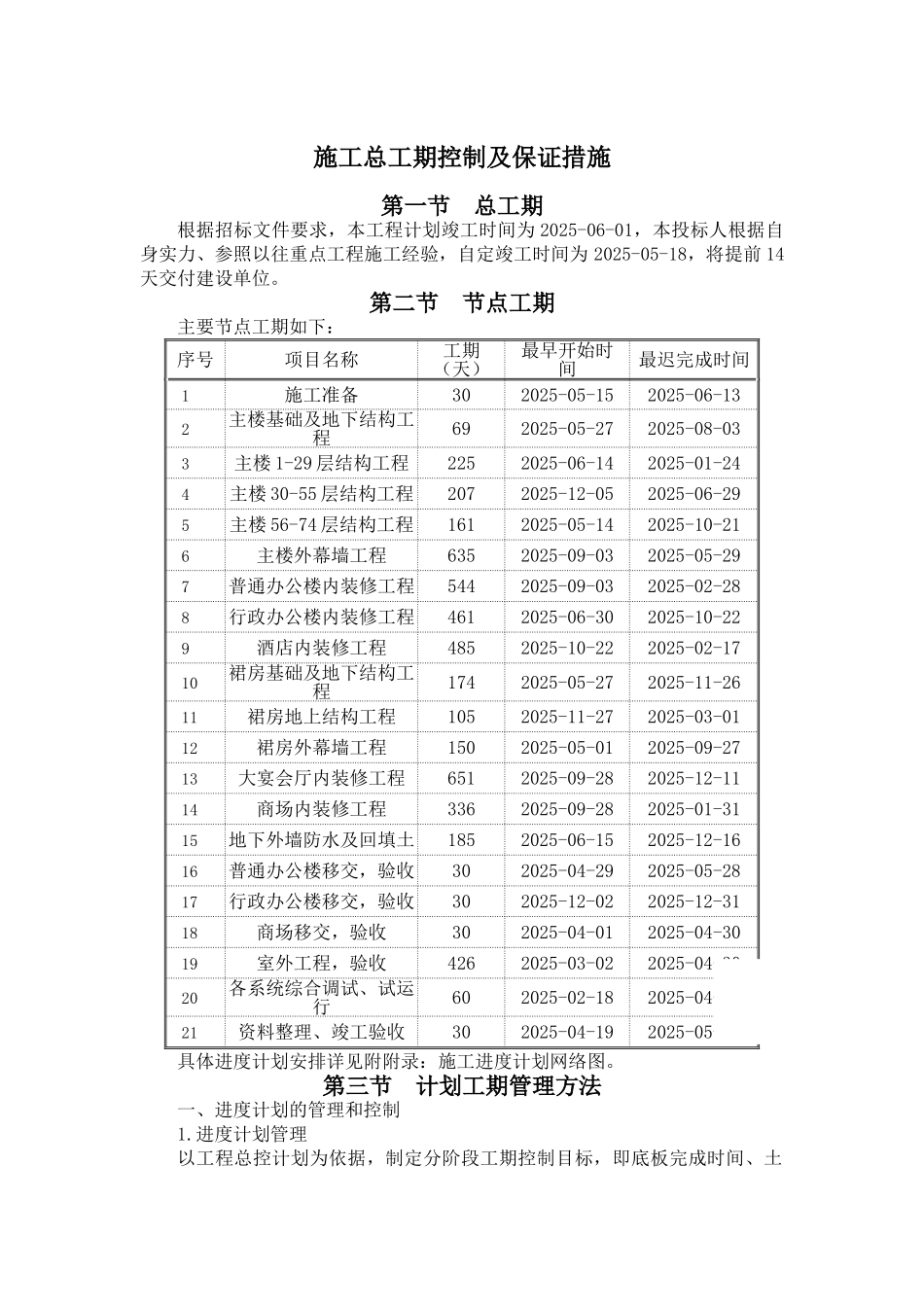

第二节 节点工期主要节点工期如下:序号项目名称工期(天)最早开始时间最迟完成时间1施工准备302025-05-152025-06-132主楼基础及地下结构工程692025-05-272025-08-033主楼 1-29 层结构工程2252025-06-142025-01-244主楼 30-55 层结构工程2072025-12-052025-06-295主楼 56-74 层结构工程1612025-05-142025-10-216主楼外幕墙工程6352025-09-032025-05-297普通办公楼内装修工程5442025-09-032025-02-288行政办公楼内装修工程4612025-06-302025-10-229酒店内装修工程4852025-10-222025-02-1710裙房基础及地下结构工程1742025-05-272025-11-2611裙房地上结构工程1052025-11-272025-03-0112裙房外幕墙工程1502025-05-012025-09-2713大宴会厅内装修工程6512025-09-282025-12-1114商场内装修工程3362025-09-282025-01-3115地下外墙防水及回填土1852025-06-152025-12-1616普通办公楼移交,验收302025-04-292025-05-2817行政办公楼移交,验收302025-12-022025-12-3118商场移交,验收302025-04-012025-04-3019室外工程,验收4262025-03-022025-04-3020各系统综合调试、试运行602
