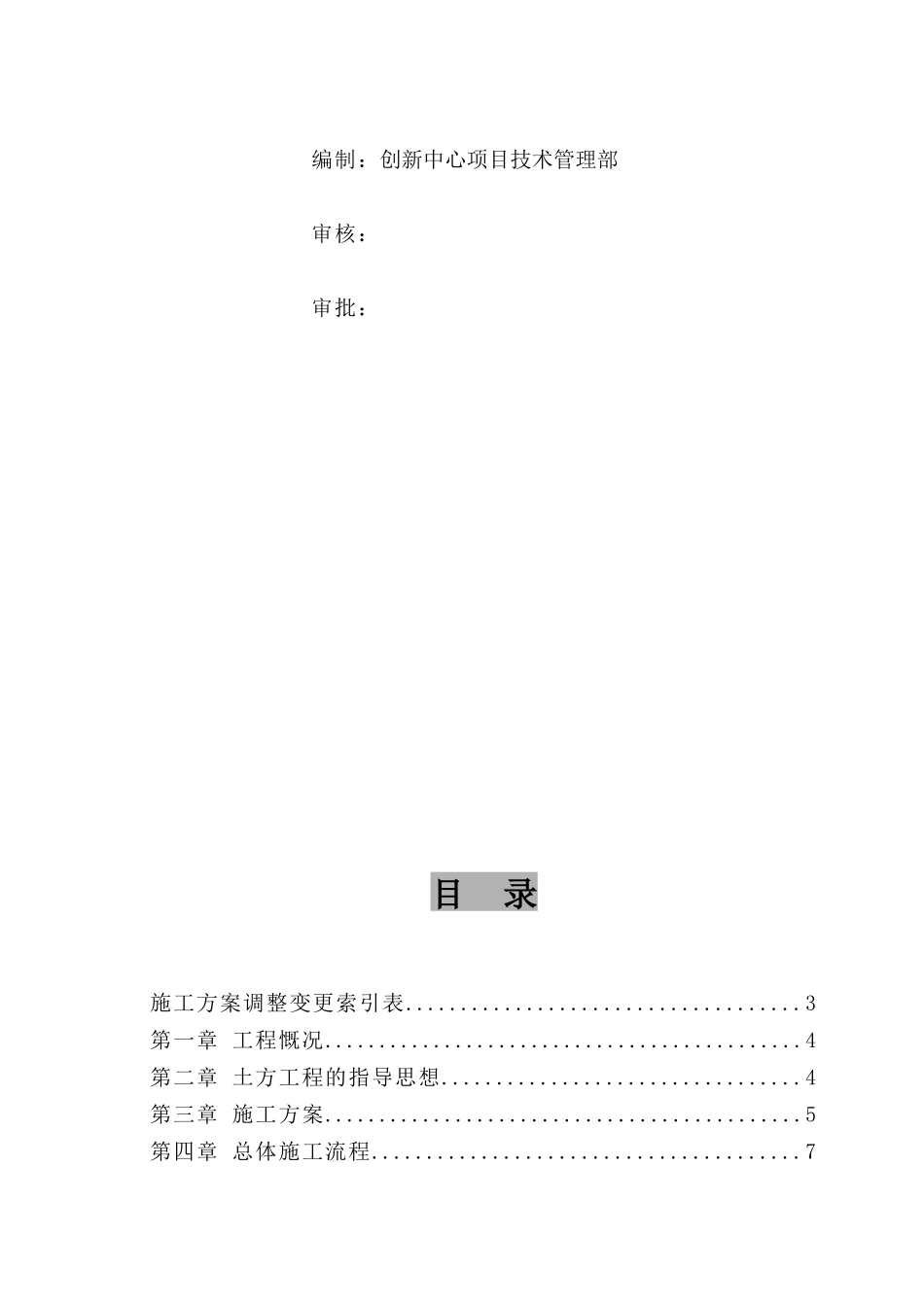

清华科技园 工程土方挖运施工方案 编制:创新中心项目技术管理部 审核: 审批:目 录施工方案调整变更索引表
3第一章 工程慨况
4第二章 土方工程的指导思想
4第三章 施工方案
5第四章 总体施工流程
7第五章 施工部署
9第六章 质量保证措施
10第七章 安全生产与环保施工

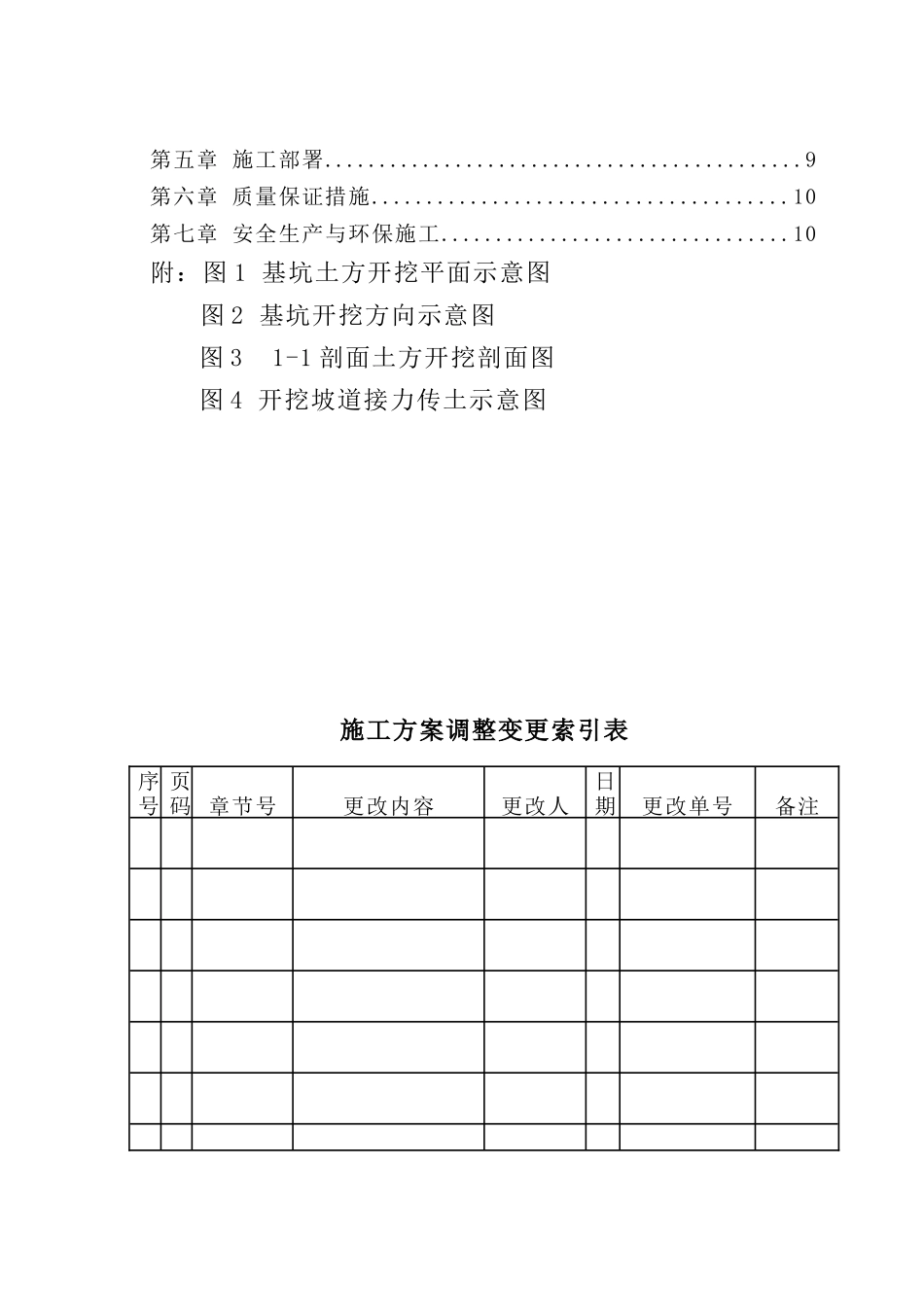

10附:图 1 基坑土方开挖平面示意图图 2 基坑开挖方向示意图图 3 1-1 剖面土方开挖剖面图图 4 开挖坡道接力传土示意图施工方案调整变更索引表序号页码 章节号更改内容更改人日期更改单号备注第一章工程概况一、 现场调查:根据对现场多次踏勘和实地测量以及业主的要求,对现场现有场容场貌、周边围挡情况、场区内原有建筑物情况和拆迁现状有了比较清楚的了解
二、土方开挖基本情况:1、开挖顺序:共分三步进行开挖,开挖第一步土方至-6
0m(优先开挖基坑周边 10 米护坡的工作面,作第一排土钉施工);第二步挖至-11
0m(应优先开挖基坑周边 10m 宽的工作面,作土钉墙施工);第三步挖至-15
25m(应优先开挖基坑周边 10m 宽的工作面);留出20cm 由人工清至槽底(由于图纸未最后确定,基底垫层底标高暂定为-1
