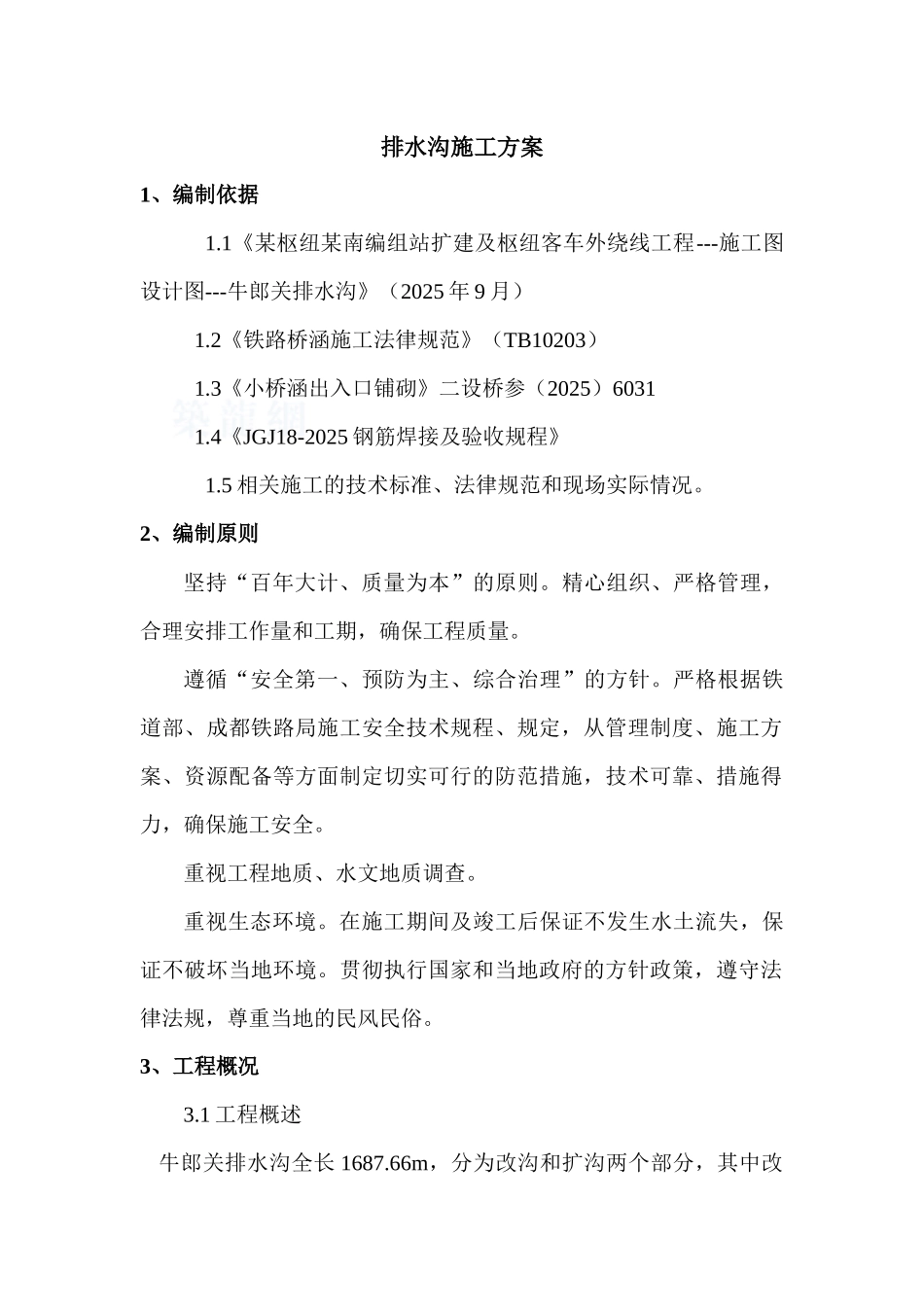

排水沟施工方案1、编制依据1
1《某枢纽某南编组站扩建及枢纽客车外绕线工程---施工图设计图---牛郎关排水沟》(2025 年 9 月) 1
2《铁路桥涵施工法律规范》(TB10203) 1
3《小桥涵出入口铺砌》二设桥参(2025)6031 1
4《JGJ18-2025 钢筋焊接及验收规程》1
5 相关施工的技术标准、法律规范和现场实际情况
2、编制原则坚持“百年大计、质量为本”的原则
精心组织、严格管理,合理安排工作量和工期,确保工程质量
遵循“安全第一、预防为主、综合治理”的方针

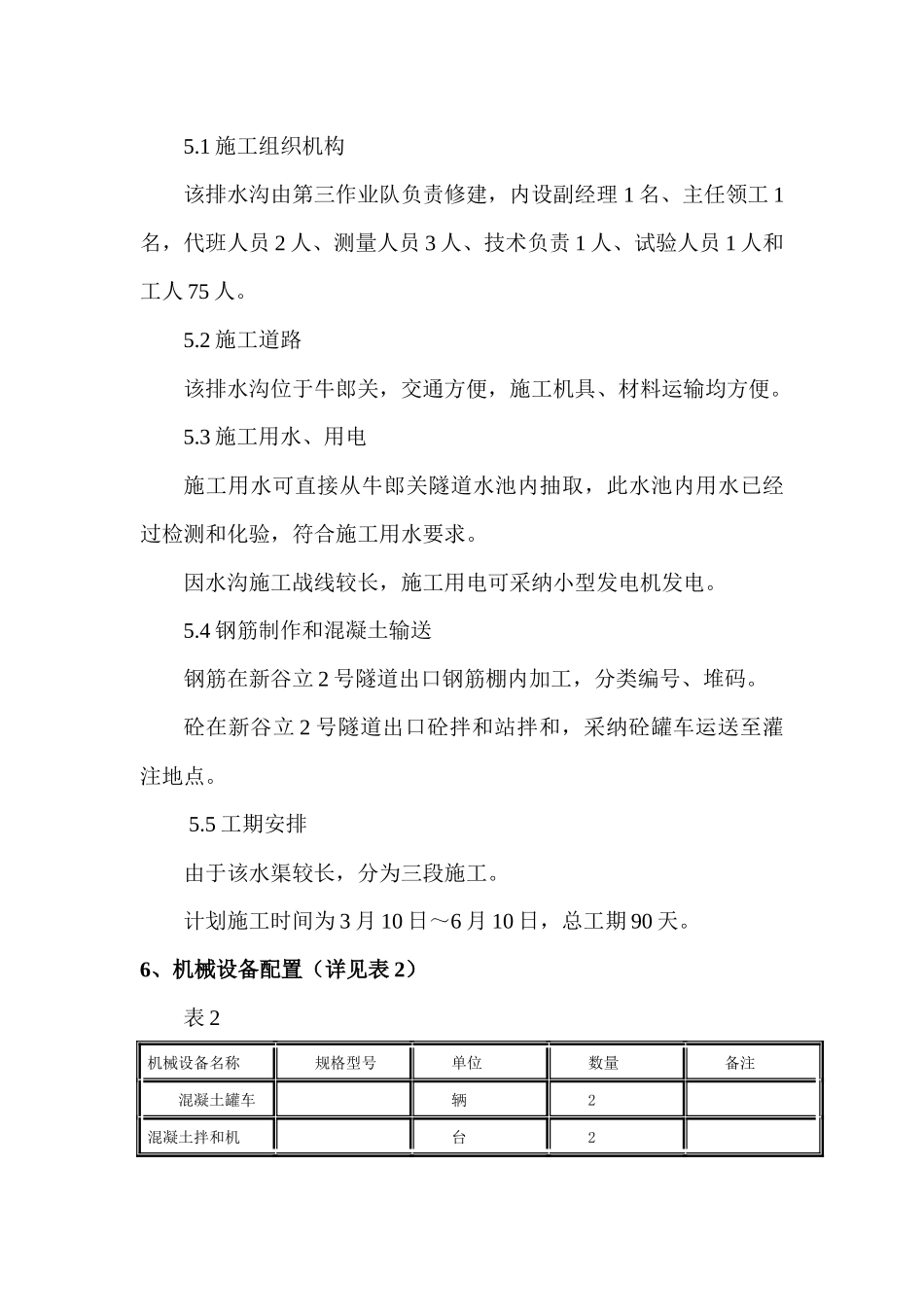

严格根据铁道部、成都铁路局施工安全技术规程、规定,从管理制度、施工方案、资源配备等方面制定切实可行的防范措施,技术可靠、措施得力,确保施工安全
重视工程地质、水文地质调查
重视生态环境
在施工期间及竣工后保证不发生水土流失,保证不破坏当地环境
贯彻执行国家和当地政府的方针政策,遵守法律法规,尊重当地的民风民俗
3、工程概况3
1 工程概述 牛郎关排水沟全长 1687

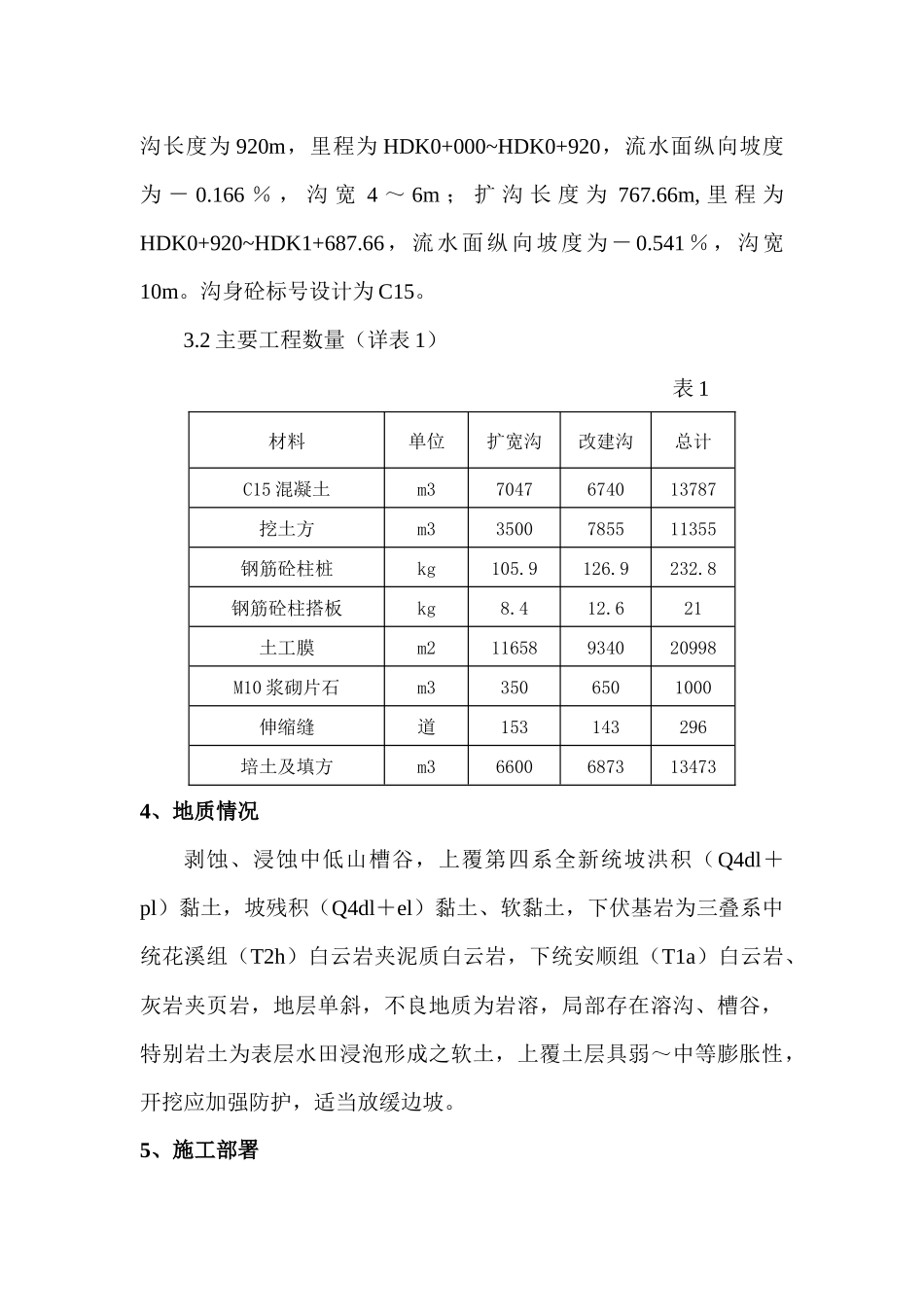

66m,分为改沟和扩沟两个部分,其中改沟长度为 920m,里程为 HDK0+000~HDK0+920,流水面纵向坡度为 - 0
166 % , 沟 宽 4 ~ 6m ; 扩 沟 长 度 为 767
66m, 里 程 为HDK0+920~HDK1+687
66,流水面纵向坡度为- 0
541%,沟宽10m
沟身砼标号设计为 C15
2 主要工程数量(详表 1)表 1材料单位扩宽沟改建沟总计C15 混凝土m37047674013787挖土方m33500785511355钢筋砼柱桩kg105
8钢筋砼柱搭板kg8
621土工膜m211658934020998M10 浆砌片石m33506501000伸缩缝道153143296培土及填方m366006873134734、地质情况剥蚀、浸蚀中低山槽谷,上覆第四
