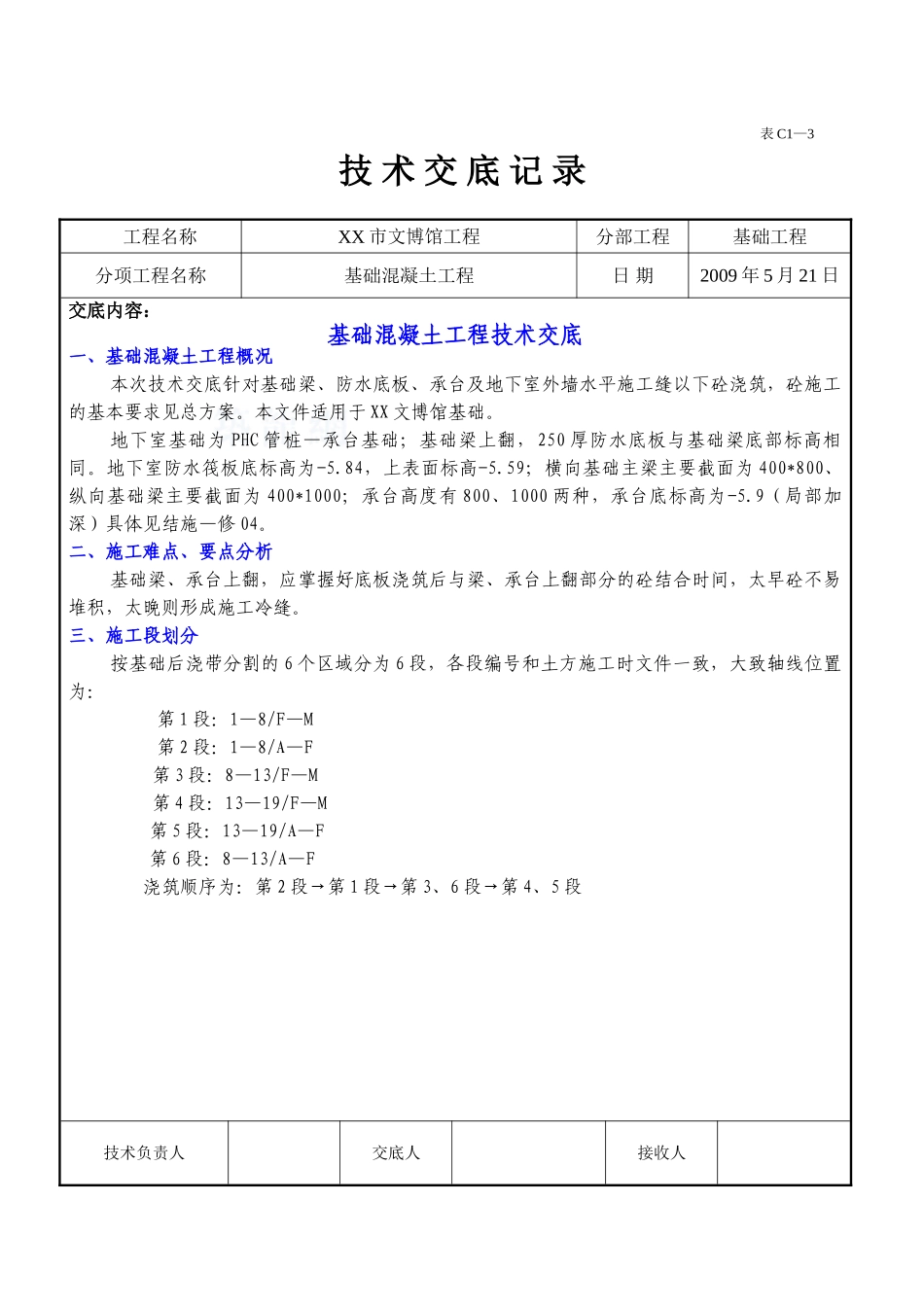

表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程基础工程分项工程名称基础混凝土工程日 期2009 年 5 月 21 日交底内容: 基础混凝土工程技术交底一、基础混凝土工程概况本次技术交底针对基础梁、防水底板、承台及地下室外墙水平施工缝以下砼浇筑,砼施工的基本要求见总方案
本文件适用于 XX 文博馆基础
地下室基础为 PHC 管桩—承台基础;基础梁上翻,250 厚防水底板与基础梁底部标高相同
地下室防水筏板底标高为-5
84,上表面标高-5
59;横向基础主梁主要截面为 400*800、纵向基础梁主要截面为 400*1000;承台高度有 800、1000 两种,承台底标高为-5
9(局部加深)具体见结施—修 04
二、施工难点、要点分析基础梁、承台上翻,应掌握好底板浇筑后与梁、承台上翻部分的砼结合时间,太早砼不易堆积,太晚则形成施工冷缝

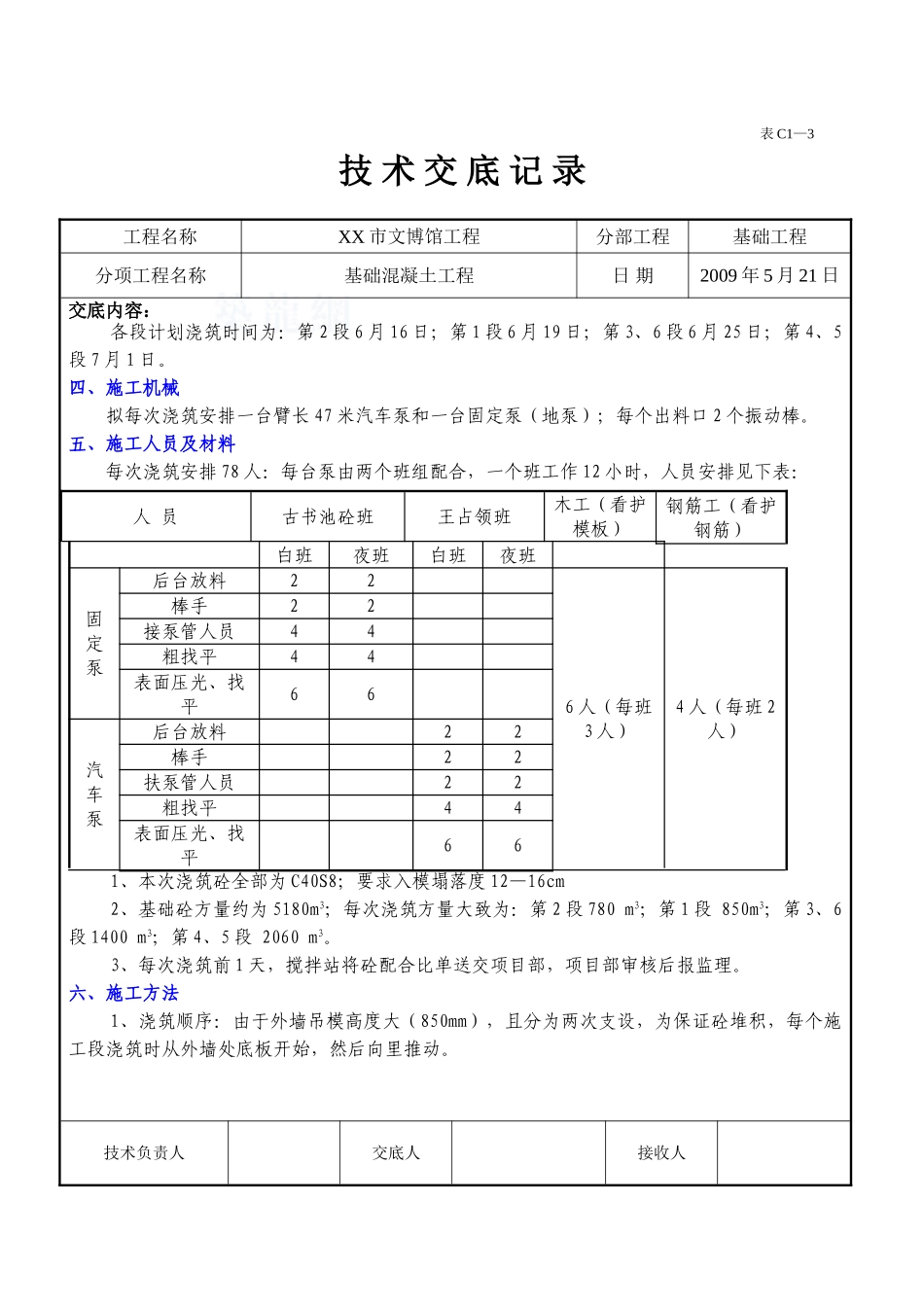

三、施工段划分按基础后浇带分割的 6 个区域分为 6 段,各段编号和土方施工时文件一致,大致轴线位置为: 第 1 段:1—8/F—M 第 2 段:1—8/A—F 第 3 段:8—13/F—M 第 4 段:13—19/F—M 第 5 段:13—19/A—F 第 6 段:8—13/A—F 浇筑顺序为:第 2 段→第 1 段→第 3、6 段→第 4、5 段技术负责人交底人接收人表 C1—3技 术 交 底 记 录 工程名称XX 市文博馆工程分部工程基础工程分项工程名称基础混凝土工程日 期2009 年 5 月 21 日交底内容: 各段计划浇筑时间为:第 2 段 6 月 16 日;第 1 段 6 月 19 日;第 3、6 段 6 月 25 日;第 4、5段 7 月 1 日
四、施工机械拟每次浇筑安排一台臂长 47 米汽车泵和一台固定泵(地泵);每个出料口 2 个振动棒

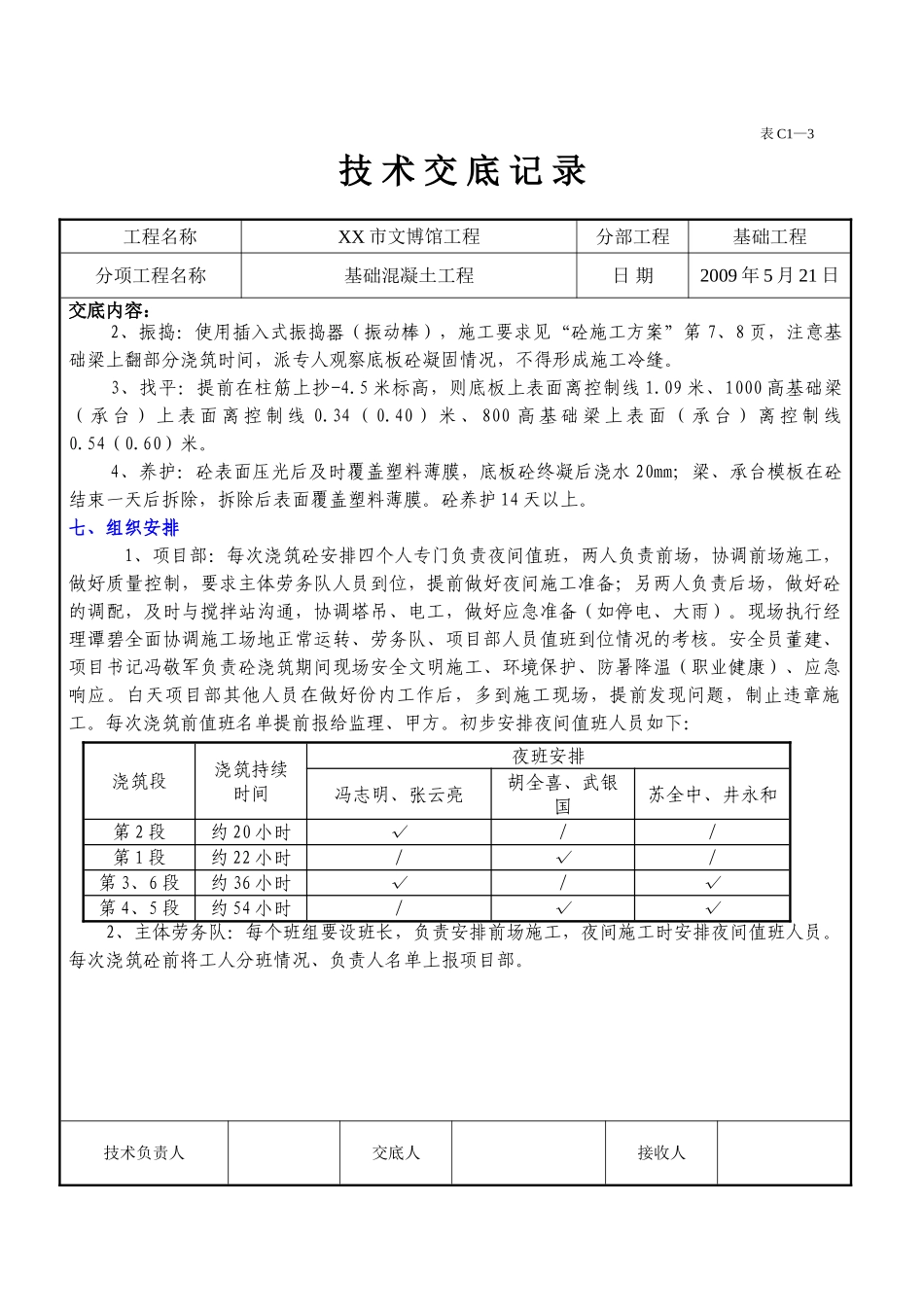

五、施工人员及材料每次浇筑安排 78 人:每台泵由两个班组配合,
