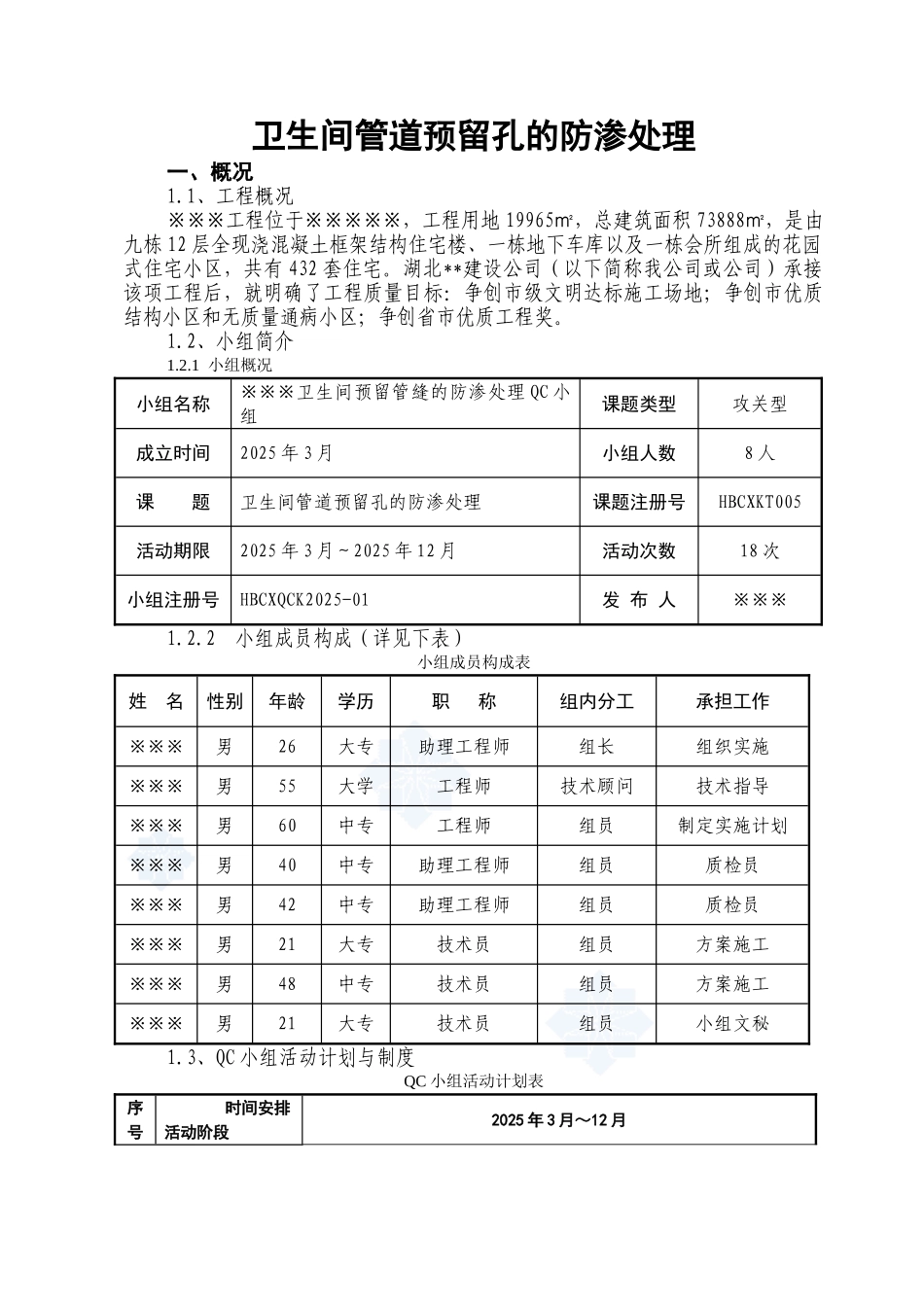

卫生间管道预留孔的防渗处理一、概况1
1、工程概况※※※工程位于※※※※※,工程用地 19965㎡,总建筑面积 73888㎡,是由九栋 12 层全现浇混凝土框架结构住宅楼、一栋地下车库以及一栋会所组成的花园式住宅小区,共有 432 套住宅
湖北**建设公司(以下简称我公司或公司)承接该项工程后,就明确了工程质量目标:争创市级文明达标施工场地;争创市优质结构小区和无质量通病小区;争创省市优质工程奖
2、小组简介1
1 小组概况小组名称※※※卫生间预留管缝的防渗处理 QC 小组课题类型攻关型成立时间2025 年 3 月小组人数8 人课 题卫生间管道预留孔的防渗处理课题注册号HBCXKT005活动期限2025 年 3 月~2025 年 12 月活动次数18 次小组注册号HBCXQCK2025-01发 布 人※※※1
2 小组成员构成(详见下表)小组成员构成表姓 名性别年龄学历职 称组内分工承担工作※※※男26大专助理工程师组长组织实施※※※男55大学工程师技术顾问技术指导※※※男60中专工程师组员制定实施计划※※※男40中专助理工程师组员质检员※※※男42中专助理工程师组员质检员※※※男21大专技术员组员方案施工※※※男48中专技术员组员方案施工※※※男21大专技术员组员小组文秘1

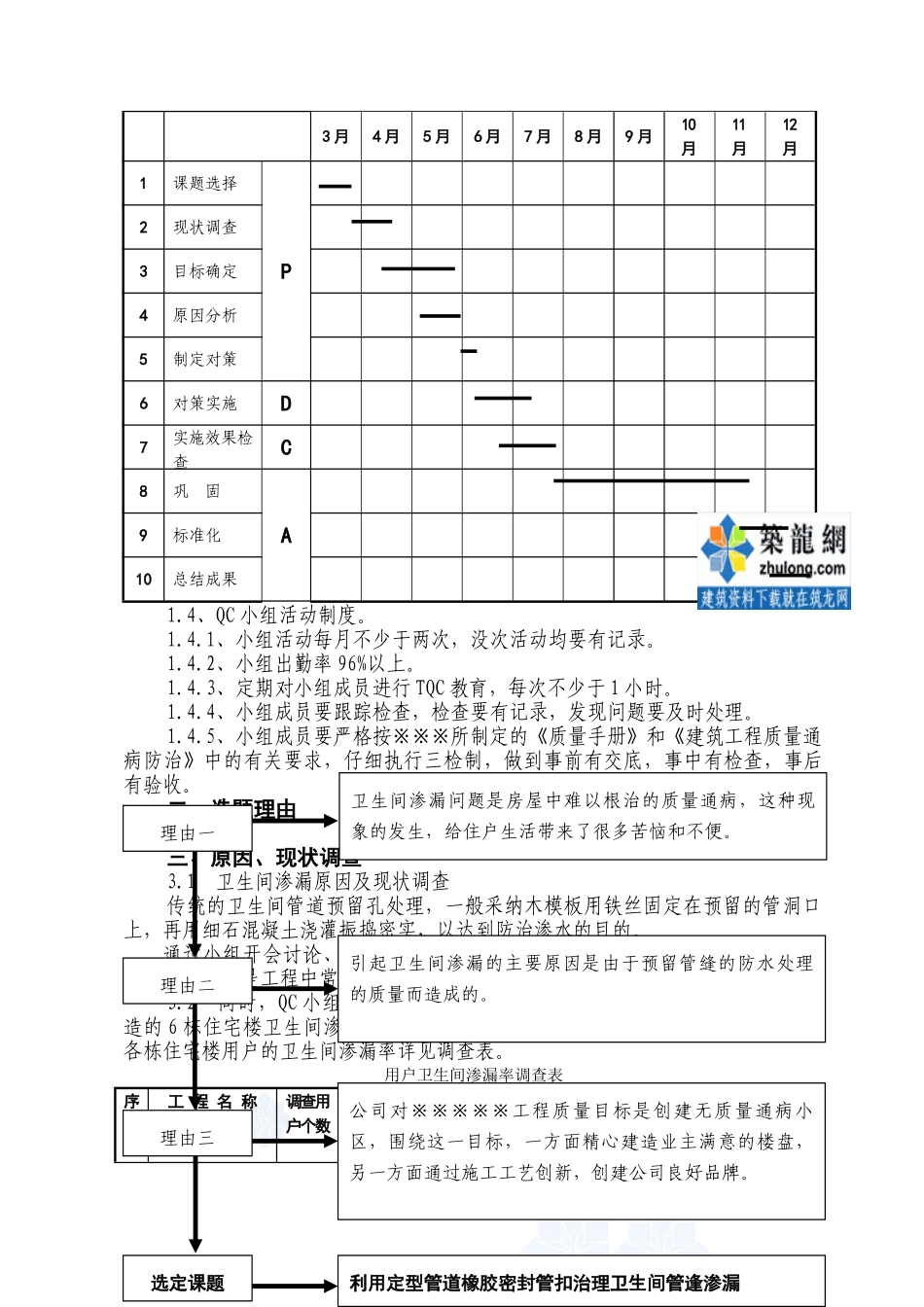

3、QC 小组活动计划与制度QC 小组活动计划表序号 时间安排活动阶段2025 年 3 月~12 月3 月4 月5 月6 月7 月8 月9 月10月11月12月1课题选择P2现状调查3目标确定4原因分析5制定对策6对策实施D7实施效果检查C8巩 固A9标准化10总结成果1
4、QC 小组活动制度
1、小组活动每月不少于两次,没次活动均要有记录
2、小组出勤率 96%以上
3、定期对小组成员进行 TQC 教育,每次不少于 1 小时
4、小组成员要跟踪检查,检查
