危险性较大的分部分项工程实施细则批准:审核:编写:XXXXXXXXXXXXXXX 目管理公司年 月目录一、概述(一)编制目的(二)编写依据(三)本细则应用范围二、专业工程特点三、监理工作流程四、监理工作控制要点(一)前期阶段(二)施工阶段五、关键部位、关键工序的旁站监理措施1、基坑支护2、土方开挖3、模板与支架4、起重吊装及安装拆卸工程5、脚手架工程六、监理工作方法和措施(一)监理工作方法(二)监理工作措施七、其他一、概述(一)编制目的为了加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,法律规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制施工生产安全事故的发生,特制定本实施细则 FexNNxU

(二)编写依据1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》;3、《建设工程安全生产管理条例》;4、《建设工程质量管理条例》;5、《危险性较大的分部分项工程安全管理规定》;(三)本细则应用范围监理部根据《危险性较大的分部分项工程安全管理规定》中对危险性较大以及超过一定规模的分部分项工程划定的范围,结合工程项目实际,制定本项目危大工程监理管控范围,如下:ggy0SSn

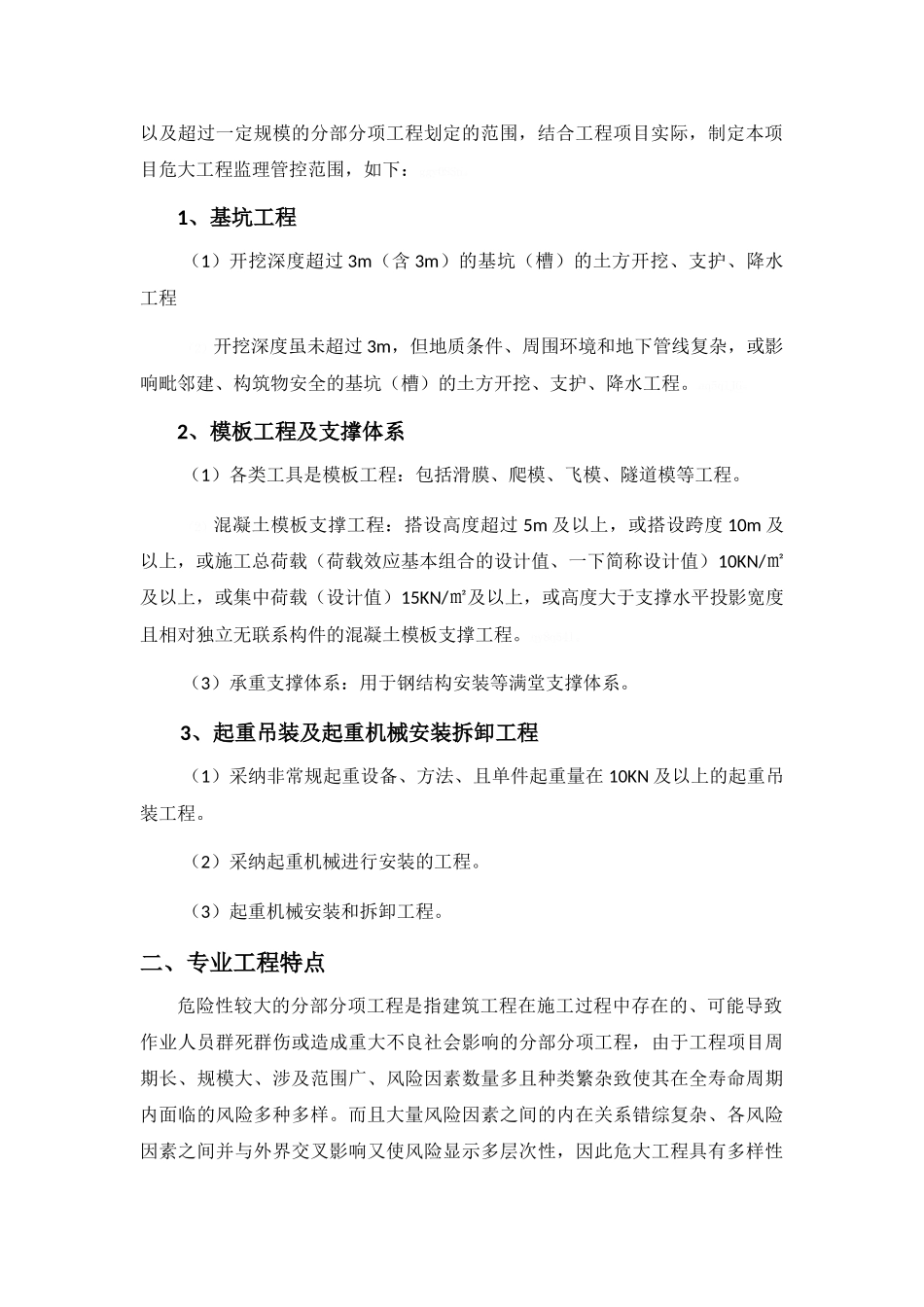

1、基坑工程(1)开挖深度超过 3m(含 3m)的基坑(槽)的土方开挖、支护、降水工程(2)开挖深度虽未超过 3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程
aq5qIJG
2、模板工程及支撑体系(1)各类工具是模板工程:包括滑膜、爬模、飞模、隧道模等工程
(2)混凝土模板支撑工程:搭设高度超过 5m 及以上,或搭设跨度 10m 及以上,或施工总荷载(荷载效应基本组合的设计值、一下简称设计值)10KN/㎡及以上,或集中荷载(设计值)15KN/㎡及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程
