电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

卸料平台搭设方案(I16工字钢)

卸料平台搭设方案(I16工字钢)_第1页
1/12
卸料平台搭设方案(I16工字钢)_第2页
2/12
卸料平台搭设方案(I16工字钢)_第3页
3/12

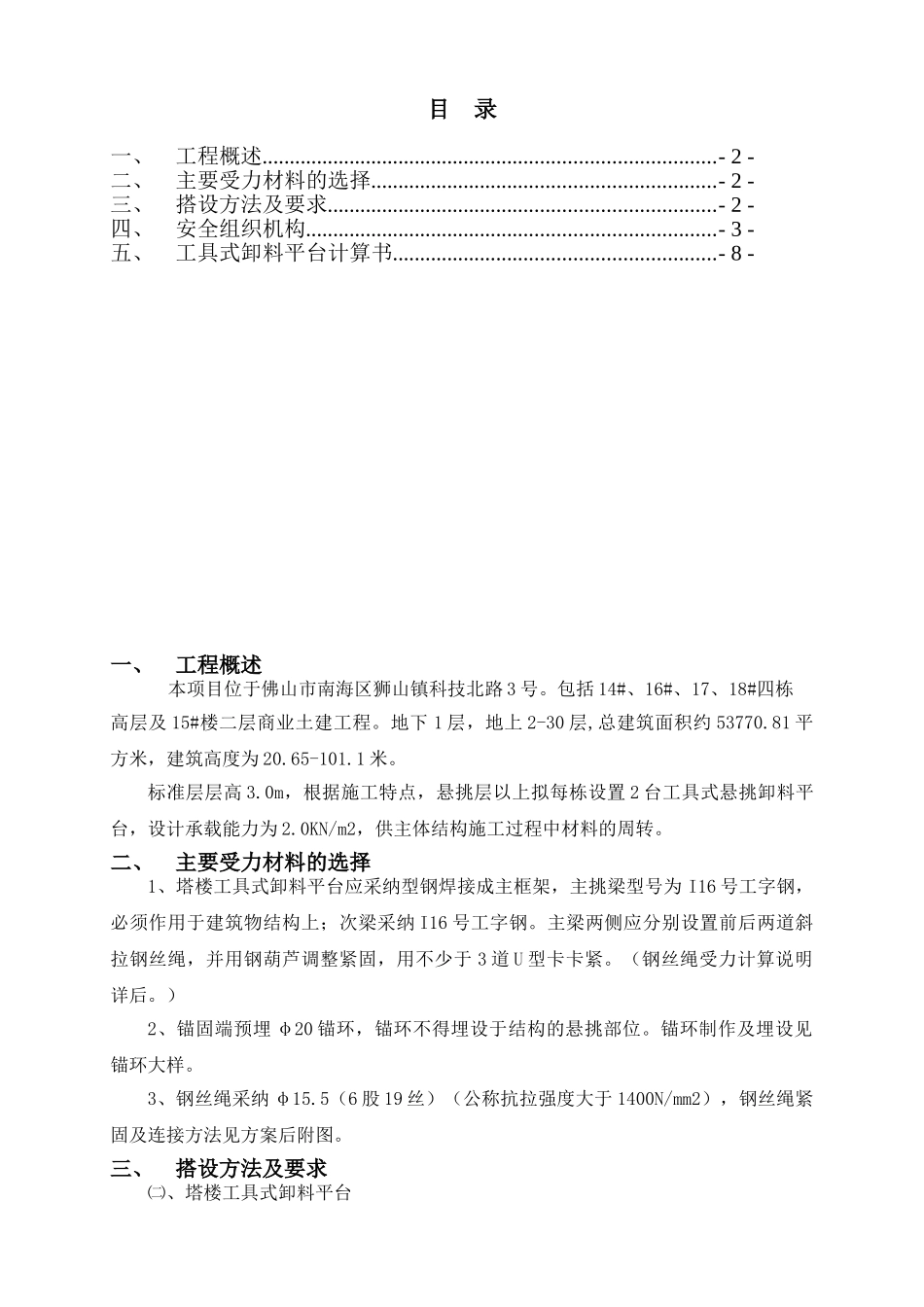

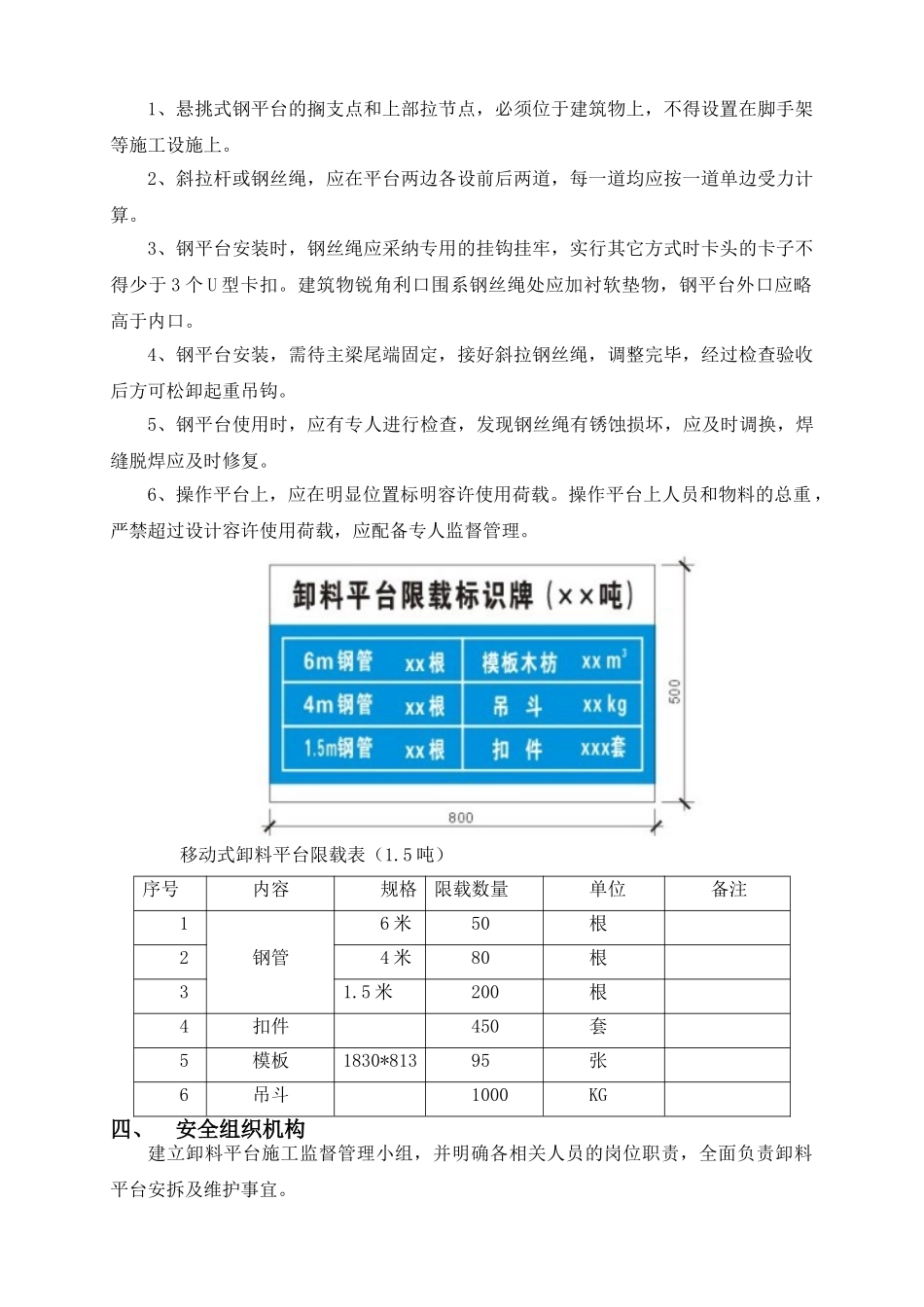

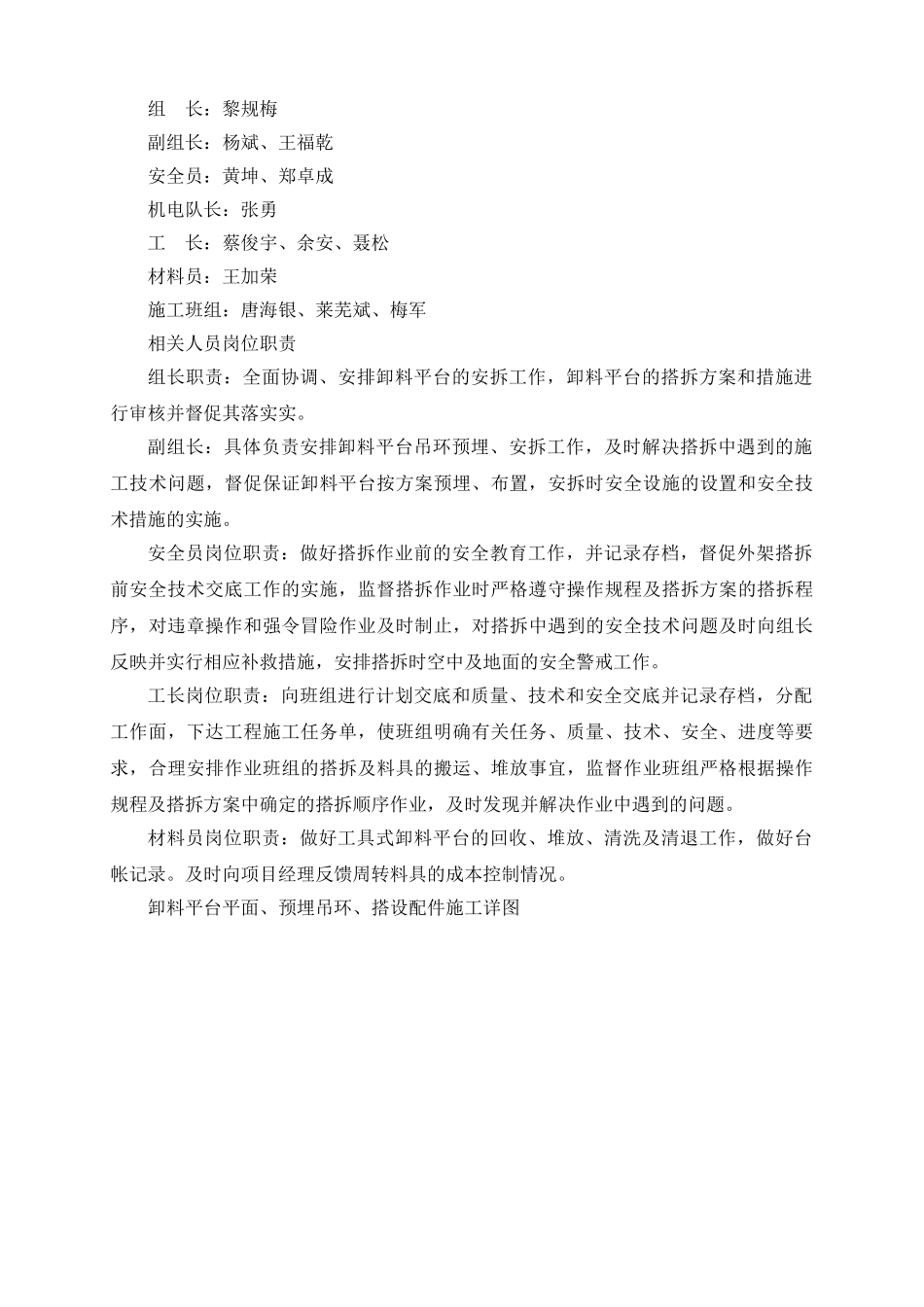

目 录一、工程概述...................................................................................- 2 -二、主要受力材料的选择...............................................................- 2 -三、搭设方法及要求.......................................................................- 2 -四、安全组织机构...........................................................................- 3 -五、 工具式卸料平台计算书...........................................................- 8 -一、工程概述本项目位于佛山市南海区狮山镇科技北路 3 号。包括 14#、16#、17、18#四栋高层及 15#楼二层商业土建工程。地下 1 层,地上 2-30 层,总建筑面积约 53770.81 平方米,建筑高度为 20.65-101.1 米。标准层层高 3.0m,根据施工特点,悬挑层以上拟每栋设置 2 台工具式悬挑卸料平台,设计承载能力为 2.0KN/m2,供主体结构施工过程中材料的周转。二、主要受力材料的选择1、塔楼工具式卸料平台应采纳型钢焊接成主框架,主挑梁型号为 I16 号工字钢,必须作用于建筑物结构上;次梁采纳 I16 号工字钢。主梁两侧应分别设置前后两道斜拉钢丝绳,并用钢葫芦调整紧固,用不少于 3 道 U 型卡卡紧。(钢丝绳受力计算说明详后。)2、锚固端预埋 φ20 锚环,锚环不得埋设于结构的悬挑部位。锚环制作及埋设见锚环大样。3、钢丝绳采纳 φ15.5(6 股 19 丝)(公称抗拉强度大于 1400N/mm2),钢丝绳紧固及连接方法见方案后附图。三、搭设方法及要求㈡、塔楼工具式卸料平台1、悬挑式钢平台的搁支点和上部拉节点,必须位于建筑物上,不得设置在脚手架等施工设施上。2、斜拉杆或钢丝绳,应在平台两边各设前后两道,每一道均应按一道单边受力计算。3、钢平台安装时,钢丝绳应采纳专用的挂钩挂牢,实行其它方式时卡头的卡子不得少于 3 个 U 型卡扣。建筑物锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。4、钢平台安装,需待主梁尾端固定,接好斜拉钢丝绳,调整完毕,经过检查验收后方可松卸起重吊钩。5、钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏,应及时调换,焊缝脱焊应及时修复。6、操作平台上,应在明显位置标明容许使用荷载。操作平台上人员和物料的总重,严禁超过设计容许使用荷载,应配备专人监督管理。移动式卸料平台限载表(1.5 吨)序号内容规格限载数量单位备注1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

卸料平台搭设方案(I16工字钢)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
