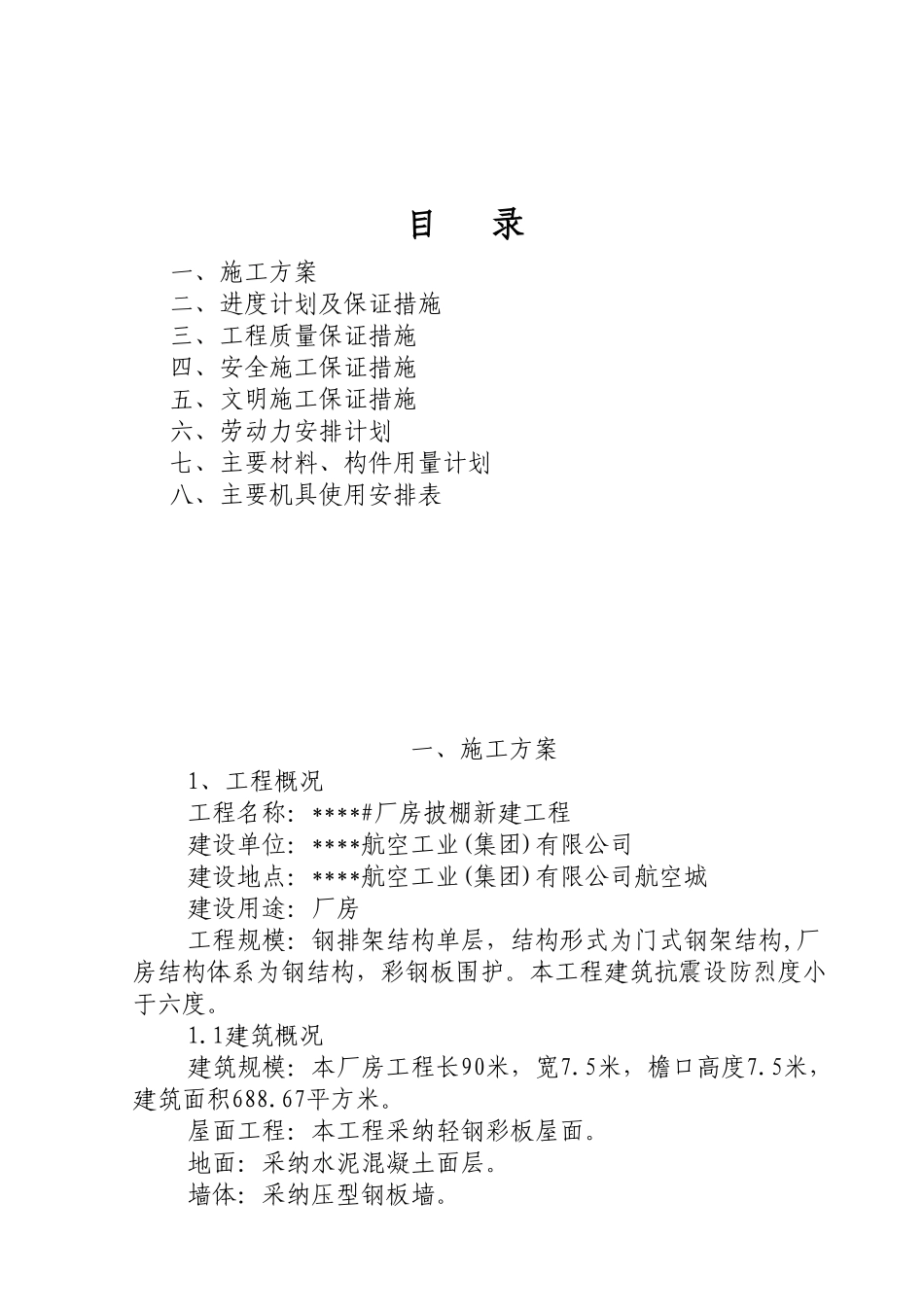

目 录一、施工方案 二、进度计划及保证措施 三、工程质量保证措施四、安全施工保证措施五、文明施工保证措施六、劳动力安排计划七、主要材料、构件用量计划八、主要机具使用安排表一、施工方案1、工程概况工程名称:****#厂房披棚新建工程建设单位:****航空工业(集团)有限公司建设地点:****航空工业(集团)有限公司航空城建设用途:厂房工程规模:钢排架结构单层,结构形式为门式钢架结构,厂房结构体系为钢结构,彩钢板围护
本工程建筑抗震设防烈度小于六度
1建筑概况建筑规模:本厂房工程长90米,宽7
5米,檐口高度7
5米,建筑面积688
屋面工程:本工程采纳轻钢彩板屋面
地面:采纳水泥混凝土面层
墙体:采纳压型钢板墙
门窗:钢门做法仿98ZJ621页13A型

2钢结构钢柱采纳φ140*5无缝钢管,柱高7
5米,钢梁采纳25a工字钢梁
钢檩条采纳160*70*20*2
5C型钢檩条
钢柱、钢梁、钢架、及其连接端板、节点板、加劲板、屋面檩条等采纳Q345B钢,拉条、隅撑、支撑系统、檩托连接板等采纳Q235B钢,檩条采纳冷弯薄壁型钢,镀层标准为A级
主体金属Q235钢若手工焊时采纳E43XX型焊条,其性能符合《碳钢焊条》(GB/T5117-95)的规定
主体金属Q345钢若手工焊时采纳E50XX型焊条,其性能符合《低合金焊条》(GB/T5118-85)的规定
3围护结构概况本工程基础采纳砂石夯孔桩,钢柱下独立浅基础,地基承载力fak≥120Kpa
基础垫层砼标号为C10,基础砼构件砼标号为C25
混凝土保护层厚度:基础砼构件40mm
2、施工部署2
1现场已具备“三通一平”作业条件,施工临时用水用电已接至现场,同时其它各项准备工作已基本就绪,具备开工条件
2本工程施工工期紧、工种多而杂、交叉作业多,施工过程中应科学地组织,合理安排,做到不窝工、不影响工期
