桩基工程中压桩机的拆卸及组装方案第一章、工程概况1.工程概述工程概况略,应根据当地工程需要及工程地质情况和设计要求,选择合适的压桩机械设备
为了确保桩基工程中施工中压桩机的拆卸及组装过程的安全,特编制此方案
2.编制依据《建设工程项目管理法律规范》GB/T50328-2001《建筑机械使用安全技术法律规范》JGJ33-2001《某型号压桩机操作说明书》第二章、专业项目部组织机构1.专业项目部组织机构图(见下表)第三章、本工程使用的静力压桩机序号装备名称型号规格单位数量产地备 注1静力压桩机ZYJ680台1湖南假设采桩基专业项目经理项目副经理技术负责人安全员施工员机管员施工班组纳此类型桩机第四章、拆卸、组装前的准备1.作业前的确认(1)作业前由项目经理或施工员召集桩机和吊车司机及拆卸、组装人员进行安全技术交底,通告作业内容,作业顺序,明确指挥人员,指挥信号,并提醒作业时需注意的安全事项
2.作业前组装或机具的准备(1)根据作业场所,作业内容选择不同的辅助吊车,辅助吊车要有足够的起升能力
(2)拆卸及组装吊装用的钢丝绳,卡环要有足够的强度
(3)拆卸及组装的工具:扳手,套筒,加力杆等
(4)辅助材料:棉纱
破布,手套,黄油脂,麻绳,梯子,安全带
(5)了解桩机主要部件的重量和外形尺寸
3.拆卸及组装场地的选择(1)拆卸及组装场地应平整,坚硬,而且要足够大
场地不平要平整场地然后进行压实
(2)桩机或吊车移动范围内不能有障碍物
(3)场地要确保辅助吊车有可移动和站立的场所
(4)场地应不影响桩机或吊车和辅助吊车的回转
4.人员准备(1)要组织不少于 6 个且要有一定经验的人员进行桩机、吊车的组装或分解
(2)桩机、吊车组装或分解中,要划安全区域,不要让作业以外的人员进入

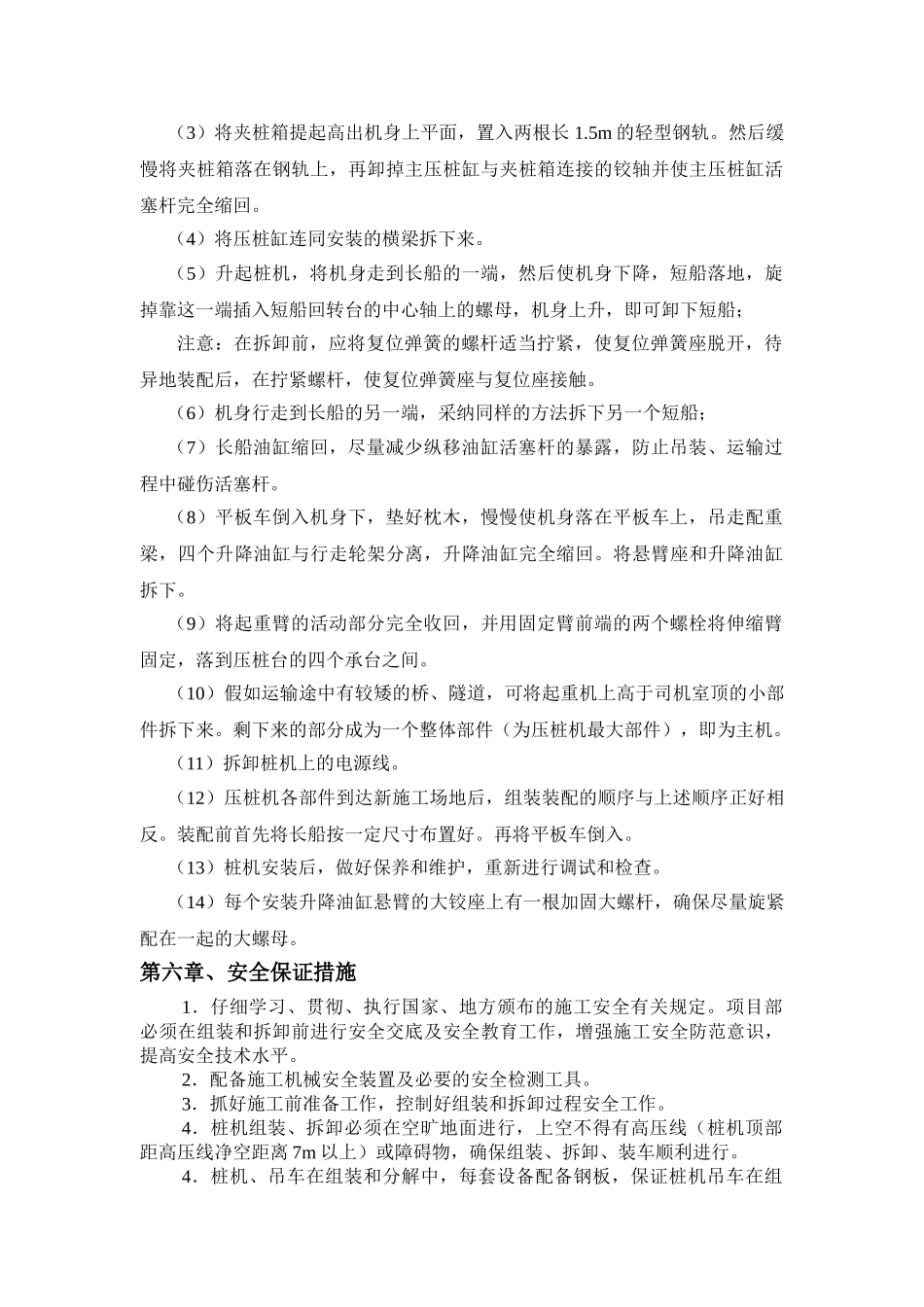

第五章、静力压桩机的拆卸、组装桩机转换施工场地时,需将其解体成主机、夹桩箱、压桩横梁、配重梁、纵移机构、横移机
