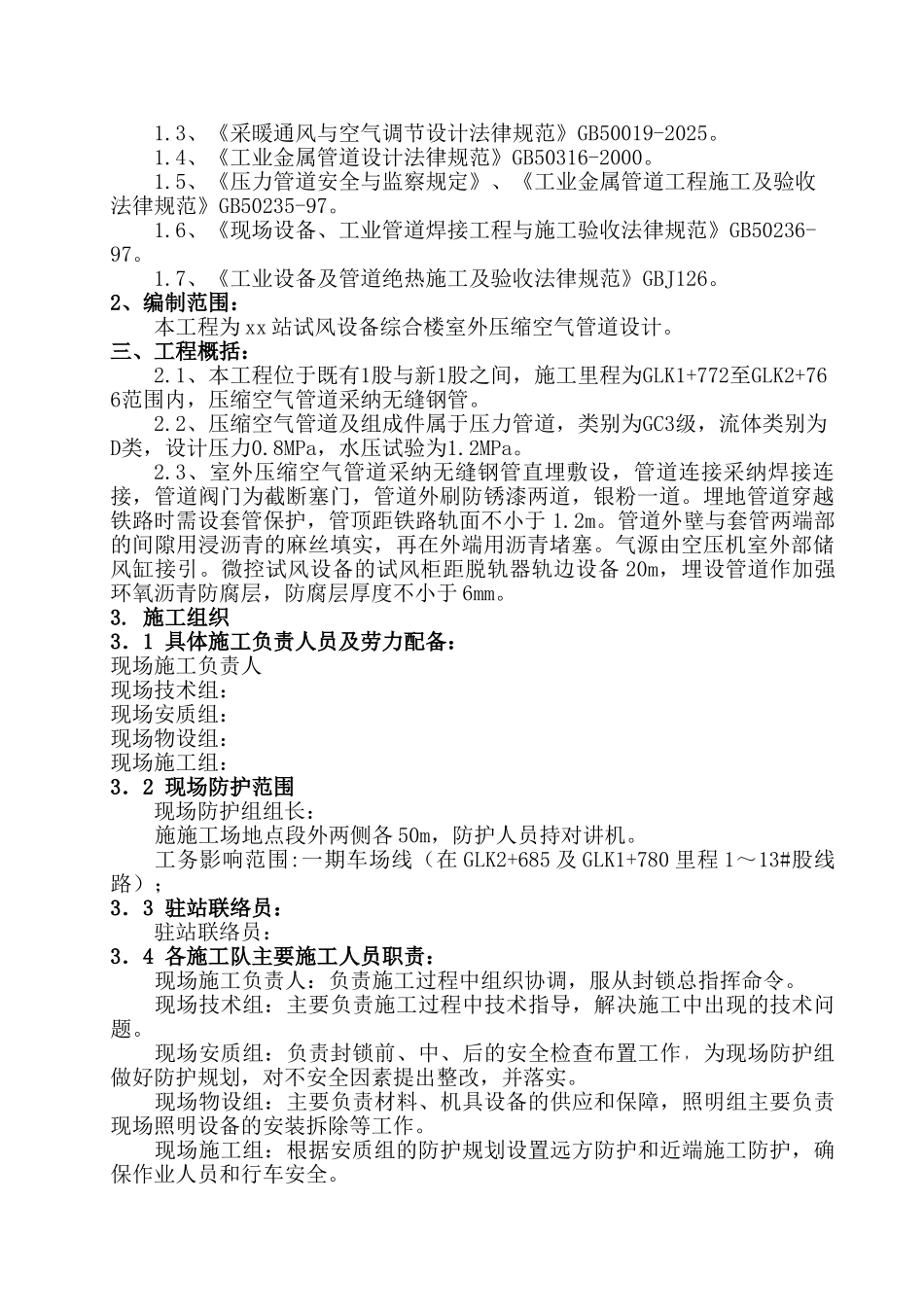

xx 站及港内铁路应急扩能工程xx 站压缩空气管道过轨施工方案、编 写 人: 日 期: 审 核 人: 日 期: 批 准 人: 日 期: xx 集团 xx 站应急扩能工程项目经理部1、编制依据:1
1、建设指挥部有关建设管理文件、会议纪要和设计单位提供的施工图设计文件
2、根据现场勘察情况和xx站内运营规定
3、《采暖通风与空气调节设计法律规范》GB50019-2025
4、《工业金属管道设计法律规范》GB50316-2000
5、《压力管道安全与监察规定》、《工业金属管道工程施工及验收法律规范》GB50235-97
6、《现场设备、工业管道焊接工程与施工验收法律规范》GB50236-97
7、《工业设备及管道绝热施工及验收法律规范》GBJ126
2、编制范围:本工程为 xx 站试风设备综合楼室外压缩空气管道设计
三、工程概括:2
1、本工程位于既有1股与新1股之间,施工里程为GLK1+772至GLK2+766范围内,压缩空气管道采纳无缝钢管
2、压缩空气管道及组成件属于压力管道,类别为GC3级,流体类别为D类,设计压力0
8MPa,水压试验为1
3、室外压缩空气管道采纳无缝钢管直埋敷设,管道连接采纳焊接连接,管道阀门为截断塞门,管道外刷防锈漆两道,银粉一道
埋地管道穿越铁路时需设套管保护,管顶距铁路轨面不小于 1
管道外壁与套管两端部的间隙用浸沥青的麻丝填实,再在外端用沥青堵塞
气源由空压机室外部储风缸接引
微控试风设备的试风柜距脱轨器轨边设备 20m,埋设管道作加强环氧沥青防腐层,防腐层厚度不小于 6mm
施工组织3.1 具体施工负责人员及劳力配备:现场施工负责人 现场技术组: 现场安质组: 现场物设组: 现场施工组: 3.2 现场防护范围现场防护组组长:施施工场地点段外两侧各 50m,防护人员持对讲机

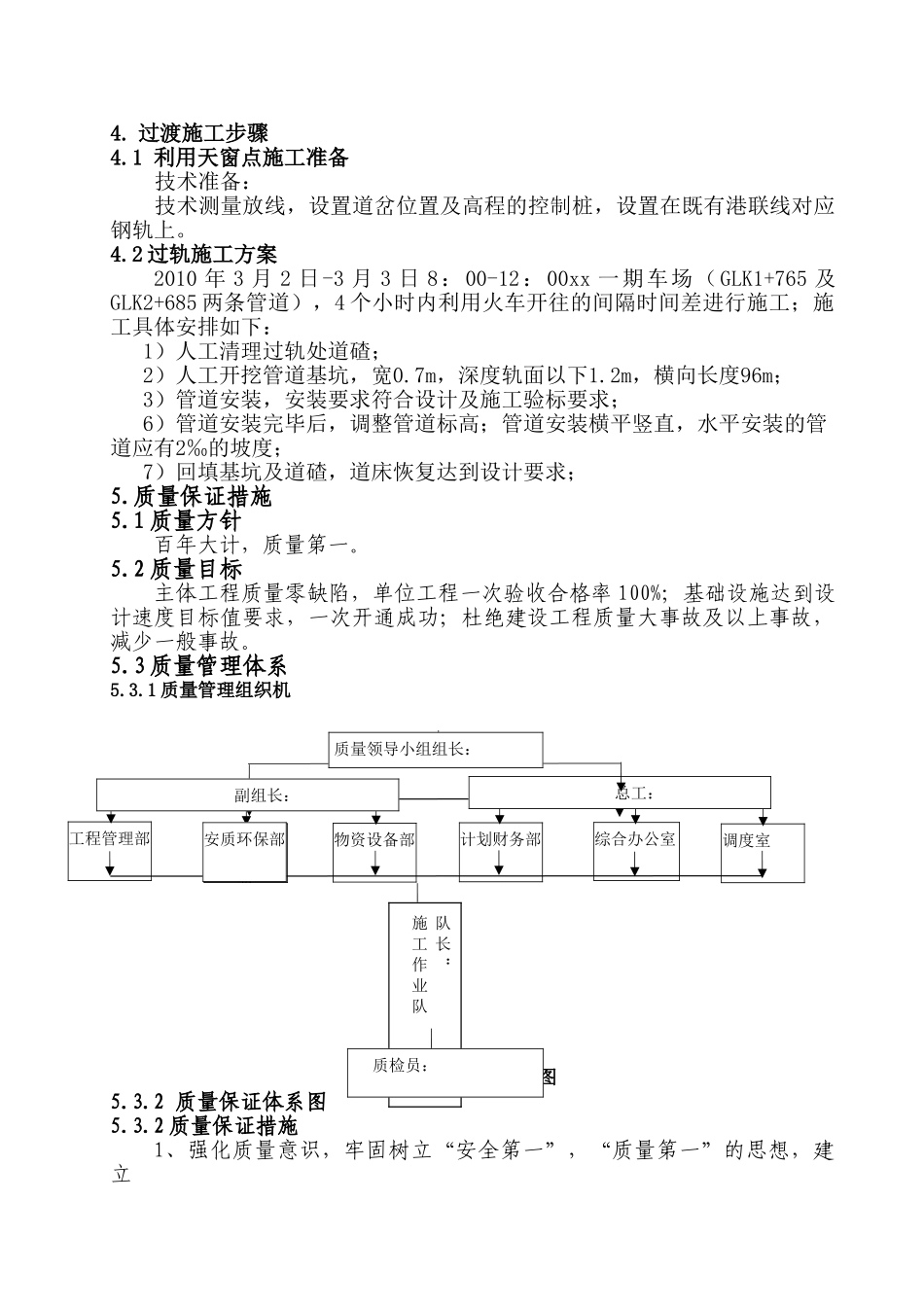

工务影响范围:
