XX 隧道施工组织设计1 预定目标承诺1
1 工期目标总工期:计划开工日期为:2004 年 11 月 11 日,竣工日期:2006 年 8 月 10 日,工期为 21 个月
2 质量目标确保本全合同段全部分项工程达到交通部《公路工程质量检验评定标准》(JTJ071-98)中的优良等级,单位工程一次质量检验合格率 100%,优良率达 90%以上,确保投诉处理率 100%
3 安全目标消灭因违章施工危及公路行车险性及以上事故;杜绝职工因工死亡事故,无职工一次负伤 5 人以上或一次重伤 3 人以上事故;重伤率控制在 0
6‰以下,轻伤率控制在 5‰以内
4 环境保护目标杜绝重大环境污染责任事故,确保社会、居民投诉及抱怨事件的处理率 100%
2 编制说明2
1 编制范围本施工组织设计编制范围为:XX 至 XX 国家重点干线 XXXX至 XX 高速公路 J2 合同段 XX 隧道正洞掘进开挖、支护、衬砌、路面、洞内装饰、洞口工程、附属工程以及临时工程
2 编制依据施工合同、投标书、施工图纸,现行施工技术法律规范、操作规程、安全技术规程(包括技规、安规、行规、维规)、试验规程、检验评定标准、验收法律规范、企业贯标程序文件、管理办法,项目进场调查报告等
3 编制原则遵循“严肃性、标准性、先进性、可行性、连续性、均衡性、节奏性、协调性、经济性”的九性原则
4 总体设计思路以“高起点、高标准、高质量、高效益”为总体目标,精心组织、科学规划
做到开工必优,精益求精,铸造精品工程
3 工程概况3
1 工程概况3
1 工程概述本合同段起于 XX 隧道中部(K171+750),途经 XX、XX 湾、XX、XX、XX 至 XX 与 K 合同段相接(K173+499)
其间无河流,存在不同水量的溪流

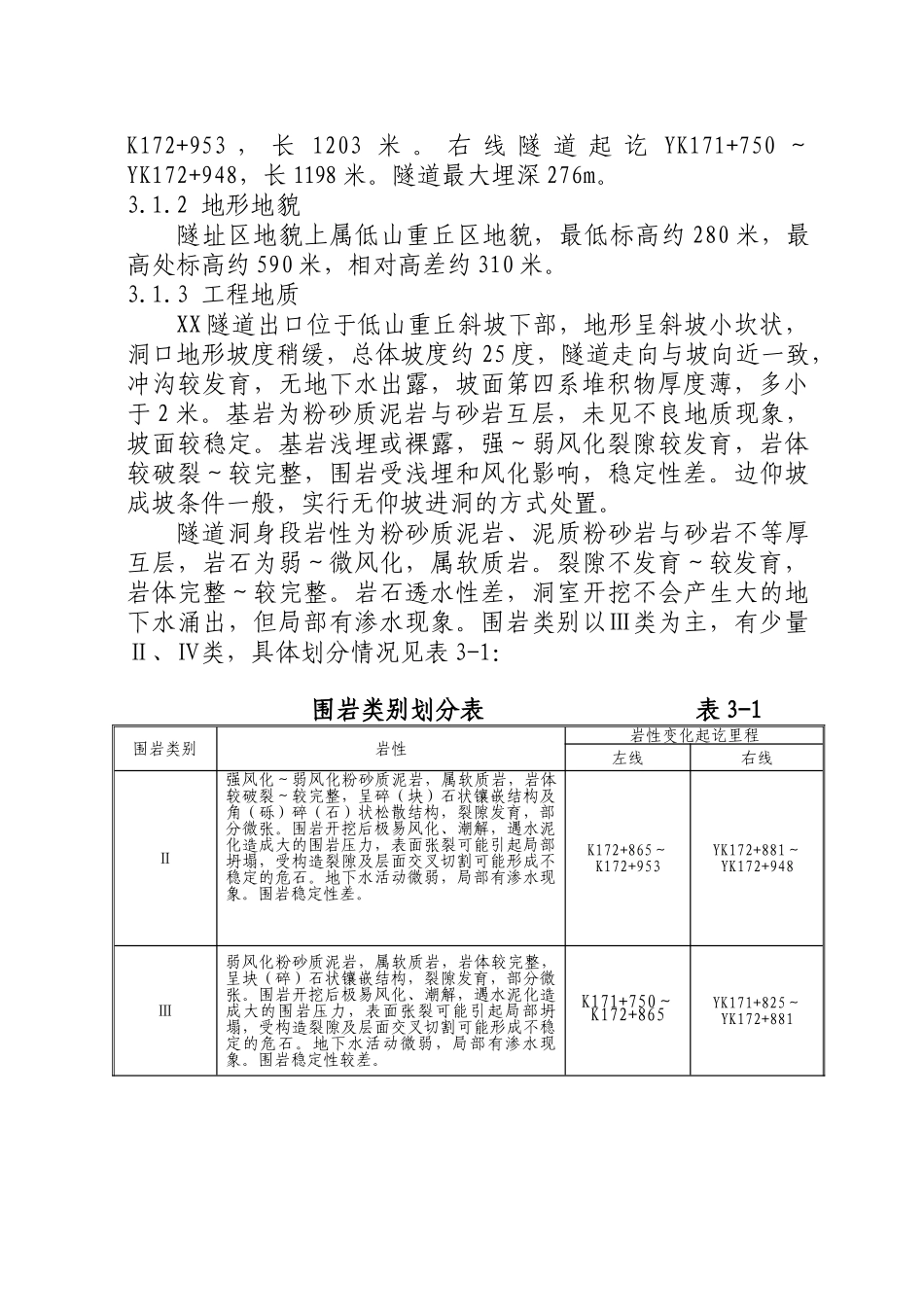

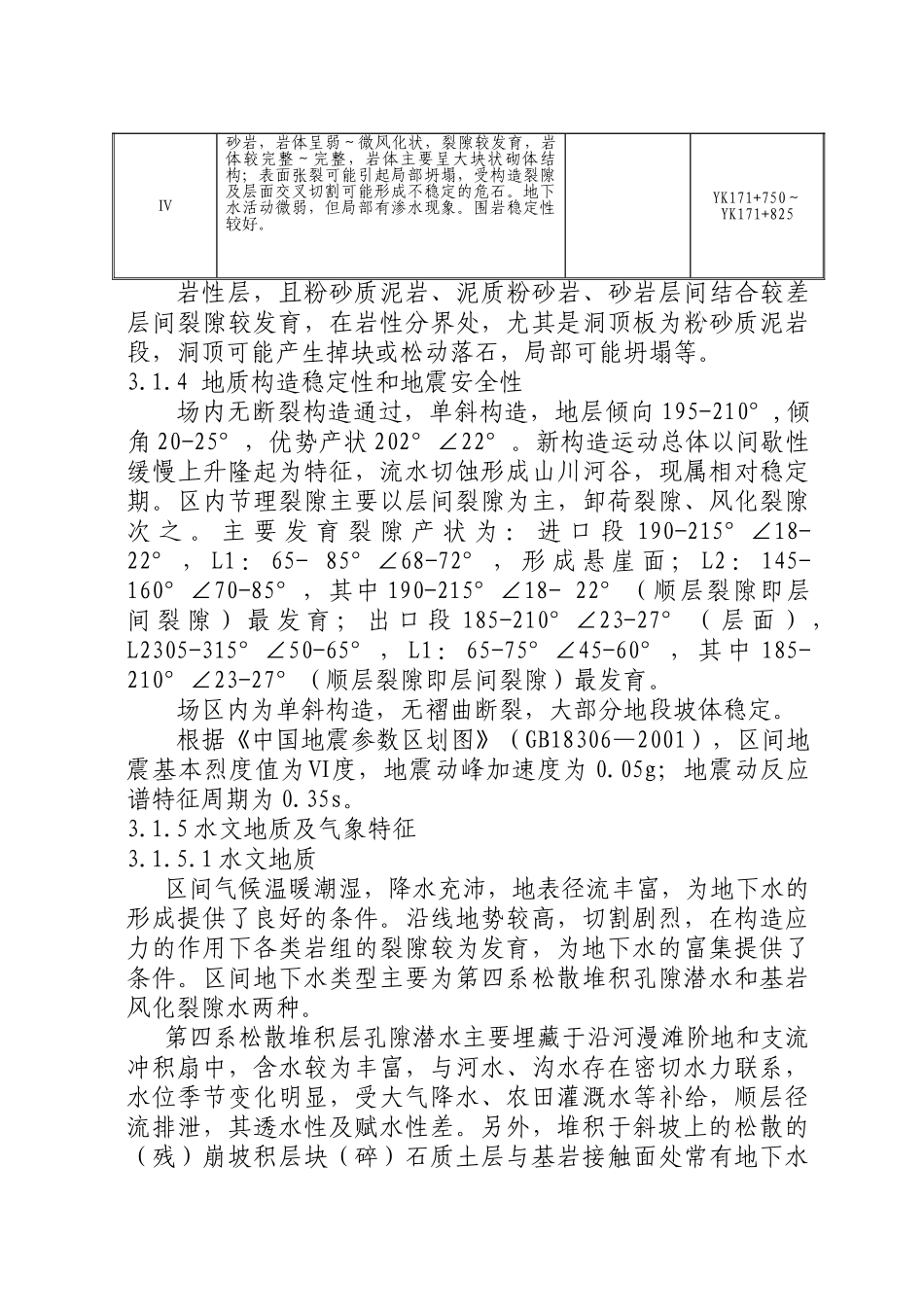

与 K 合同段接头处距离 XX 至 XX 公路约 3公 里
