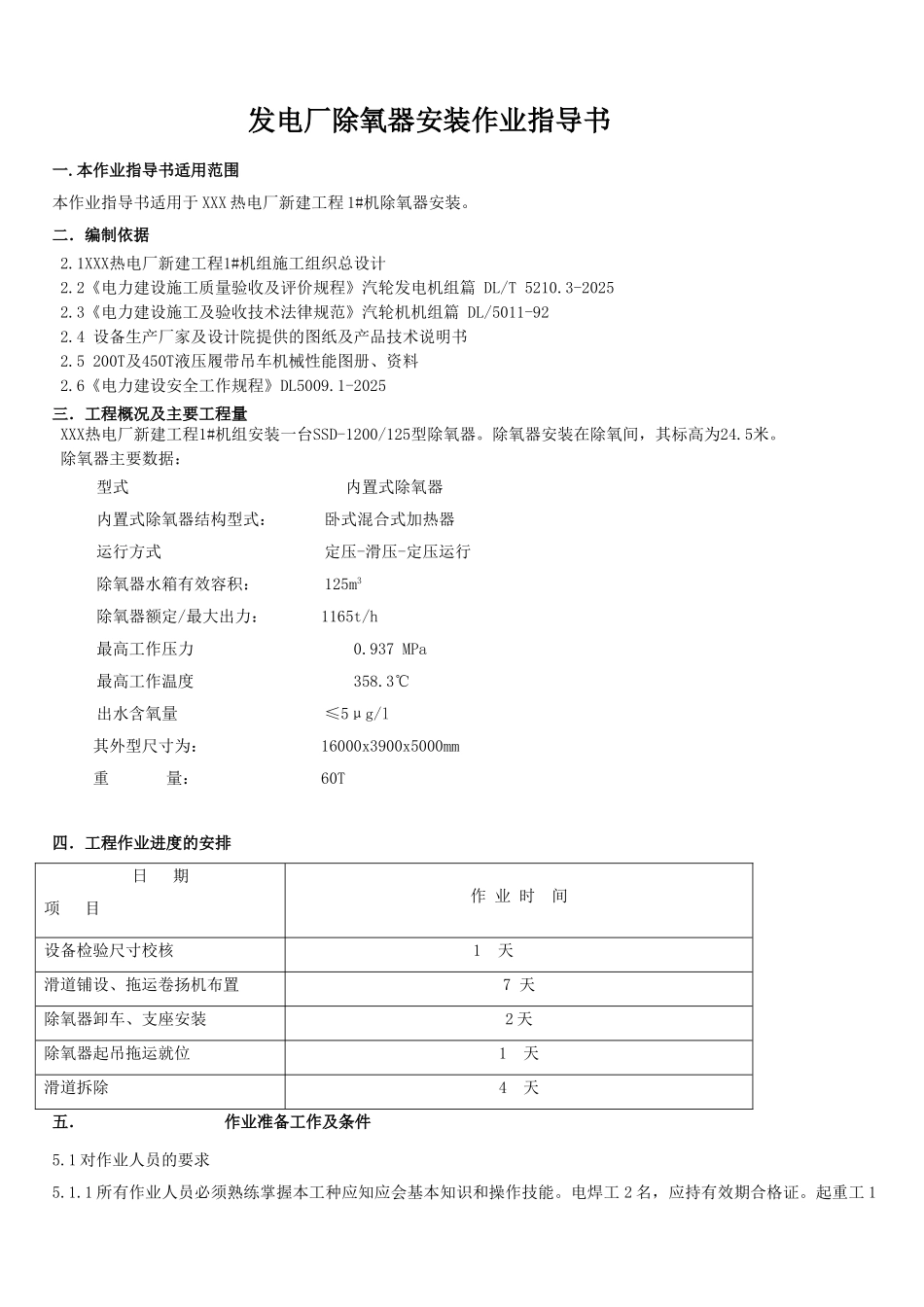

发电厂除氧器安装作业指导书一
本作业指导书适用范围本作业指导书适用于 XXX 热电厂新建工程 1#机除氧器安装
二.编制依据2
1XXX热电厂新建工程1#机组施工组织总设计2
2《电力建设施工质量验收及评价规程》汽轮发电机组篇 DL/T 5210
3-20252
3《电力建设施工及验收技术法律规范》汽轮机机组篇 DL/5011-922
4 设备生产厂家及设计院提供的图纸及产品技术说明书2
5 200T及450T液压履带吊车机械性能图册、资料2
6《电力建设安全工作规程》DL5009
1-2025三.工程概况及主要工程量XXX热电厂新建工程1#机组安装一台SSD-1200/125型除氧器
除氧器安装在除氧间,其标高为24
除氧器主要数据:型式 内置式除氧器内置式除氧器结构型式: 卧式混合式加热器运行方式 定压-滑压-定压运行除氧器水箱有效容积: 125m3除氧器额定/最大出力: 1165t/h最高工作压力 0
937 MPa最高工作温度 358
3℃出水含氧量 ≤5μg/l其外型尺寸为: 16000x3900x5000mm重 量: 60T四.工程作业进度的安排 日 期项 目作 业 时 间设备检验尺寸校核1 天滑道铺设、拖运卷扬机布置7 天除氧器卸车、支座安装2 天除氧器起吊拖运就位1 天滑道拆除4 天五. 作业准备工作及条件5
1 对作业人员的要求5
1 所有作业人员必须熟练掌握本工种应知应会基本知识和操作技能
电焊工 2 名,应持有效期合格证
起重工 1名,须持有效上岗证
2 施工组长 1 名,有除氧器安装的施工经验,能够组织施工,组员 5 名有高空作业经验
3 所有作业人员必须经安全考核合格
4 施工人员在施工前必须认真熟悉设备图纸及其技术要求、说明书、施工作业指导书以及有关规程法律规范,参加施工前的安全、技术交底,熟练掌握除氧器吊装作业
