变电站端子箱现浇混凝土基础施工工艺标准及施工要点1、施工工艺标准(1) 端子箱基础采纳清水混凝土倒圆角施工工艺

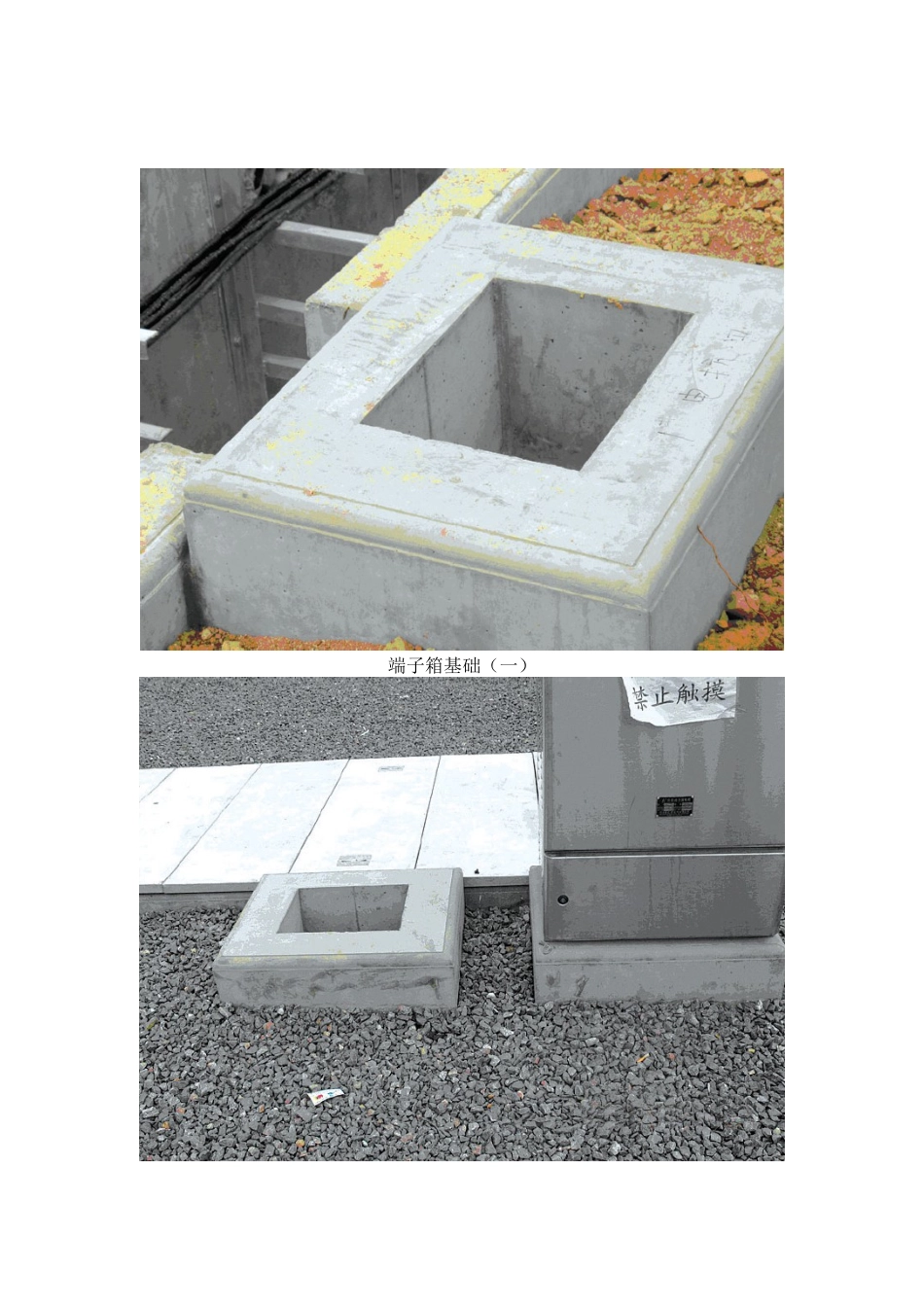

外露阳角倒圆角
(2) 混凝土应振捣密实;不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷
(3) 中心线位移≤10mm
顶面标高偏差−3~0mm
截面尺寸偏差≤5mm
平整度偏差≤3mm
预留孔洞及预埋件中心位移≤5mm2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42
5,质量要求符合现行GB 175
粗骨料采纳碎石或卵石,当混凝土强度≥C30时,含泥量≤1%;当混凝土强度<C30 时,含泥量≤2%,细骨料应采纳中砂,当混凝土强度≥C30 时,含泥量≤3%;当混凝土强度<C30 时,含泥量≤5%,其他质量要求符合现行JGJ 52
宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63 的规定
掺和料宜采纳二级以上粉煤灰
(2) 定位放线:根据测量定位方格网基准点,采纳经纬仪定出端子箱位置
(3) 基槽开挖:在开挖电缆沟的同时开挖端子箱基础
(4) 模板安装:模板支设前,在混凝土垫层上弹出基础边线及控制线,模板采纳竹胶合板、18mm木胶合板或钢模板,方木背楞(方木应严格尺寸进行过刨),φ 50mm钢管加固,钢管竖、横杆间距不大于600mm,模板接缝用双面胶带挤压严密
模板安装完毕后,将端子箱基础预埋铁固定在设计位置,经检查准确无误后,根据设计标高,在外壁模板上安装塑料装饰条进行倒角工艺化处理
(5) PVC 板粘贴工艺:模板组合好后内侧粘贴PVC 板,粘贴前表面清理洁净,满涂稀释后的树脂胶,过10~16min 待涂胶呈干膜状态时,将PVC 板由一边向另一边赶贴,并用橡皮锤敲击,以便粘贴牢固,不留气体
粘贴后用手推刨沿模板四周将板边刨齐、倒口,以免支模时PVC 板因挤压而碎裂,支模前将PVC外层保护模揭掉
阳角采纳定制PVC阴角线固定于模板内侧
