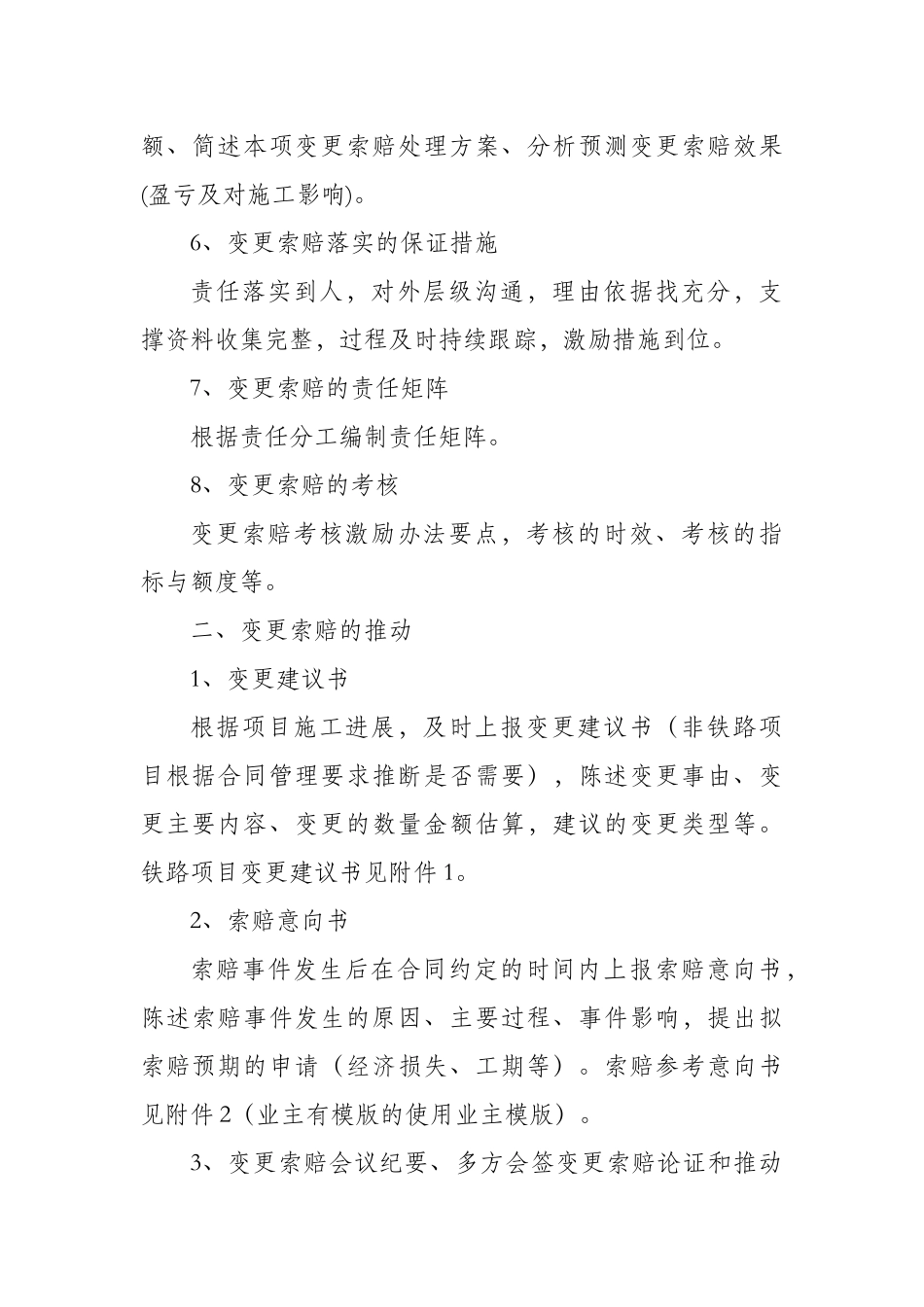

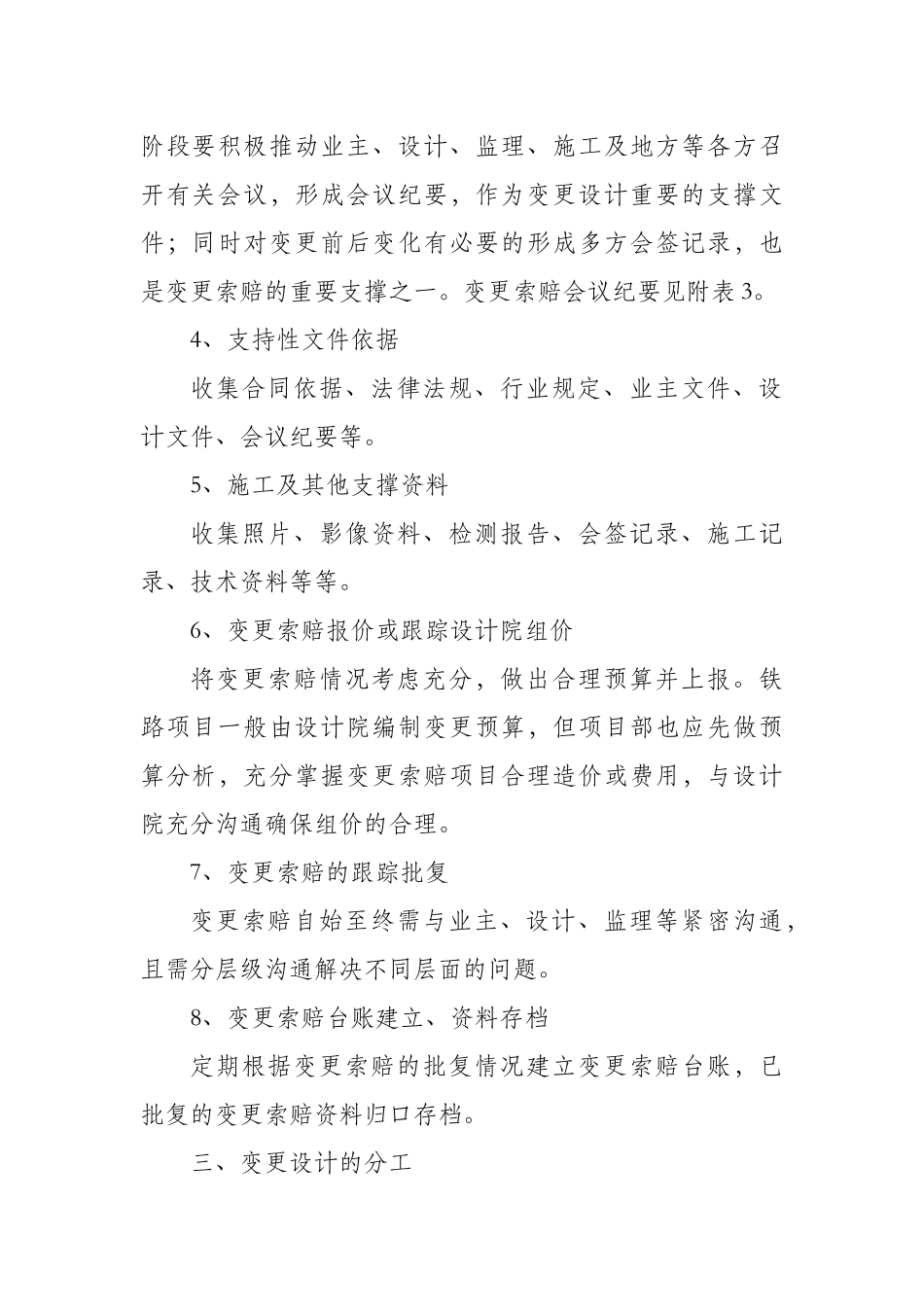

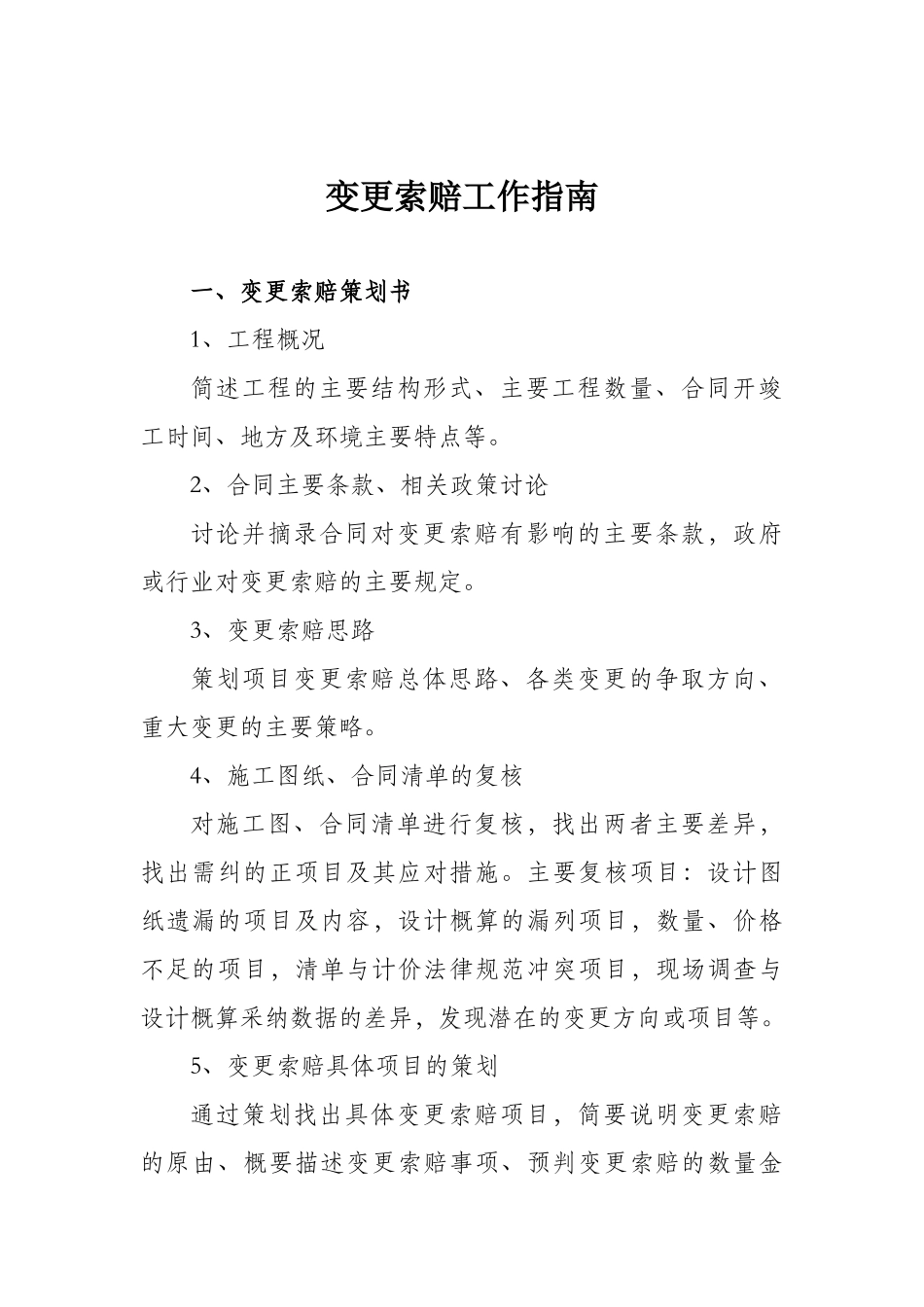

变更索赔工作指南一、变更索赔策划书1、工程概况简述工程的主要结构形式、主要工程数量、合同开竣工时间、地方及环境主要特点等。2、合同主要条款、相关政策讨论讨论并摘录合同对变更索赔有影响的主要条款,政府或行业对变更索赔的主要规定。3、变更索赔思路策划项目变更索赔总体思路、各类变更的争取方向、重大变更的主要策略。4、施工图纸、合同清单的复核对施工图、合同清单进行复核,找出两者主要差异,找出需纠的正项目及其应对措施。主要复核项目:设计图纸遗漏的项目及内容,设计概算的漏列项目,数量、价格不足的项目,清单与计价法律规范冲突项目,现场调查与设计概算采纳数据的差异,发现潜在的变更方向或项目等。5、变更索赔具体项目的策划通过策划找出具体变更索赔项目,简要说明变更索赔的原由、概要描述变更索赔事项、预判变更索赔的数量金额、简述本项变更索赔处理方案、分析预测变更索赔效果(盈亏及对施工影响)。6、变更索赔落实的保证措施责任落实到人,对外层级沟通,理由依据找充分,支撑资料收集完整,过程及时持续跟踪,激励措施到位。7、变更索赔的责任矩阵根据责任分工编制责任矩阵。8、变更索赔的考核变更索赔考核激励办法要点,考核的时效、考核的指标与额度等。二、变更索赔的推动1、变更建议书根据项目施工进展,及时上报变更建议书(非铁路项目根据合同管理要求推断是否需要),陈述变更事由、变更主要内容、变更的数量金额估算,建议的变更类型等。铁路项目变更建议书见附件 1。2、索赔意向书索赔事件发生后在合同约定的时间内上报索赔意向书,陈述索赔事件发生的原因、主要过程、事件影响,提出拟索赔预期的申请(经济损失、工期等)。索赔参考意向书见附件 2(业主有模版的使用业主模版)。3、变更索赔会议纪要、多方会签变更索赔论证和推动阶段要积极推动业主、设计、监理、施工及地方等各方召开有关会议,形成会议纪要,作为变更设计重要的支撑文件;同时对变更前后变化有必要的形成多方会签记录,也是变更索赔的重要支撑之一。变更索赔会议纪要见附表 3。4、支持性文件依据收集合同依据、法律法规、行业规定、业主文件、设计文件、会议纪要等。5、施工及其他支撑资料收集照片、影像资料、检测报告、会签记录、施工记录、技术资料等等。6、变更索赔报价或跟踪设计院组价将变更索赔情况考虑充分,做出合理预算并上报。铁路项目一般由设计院编制变更预算,但项目部也应先做预算分析,充分掌握变更索赔项目合理造...
