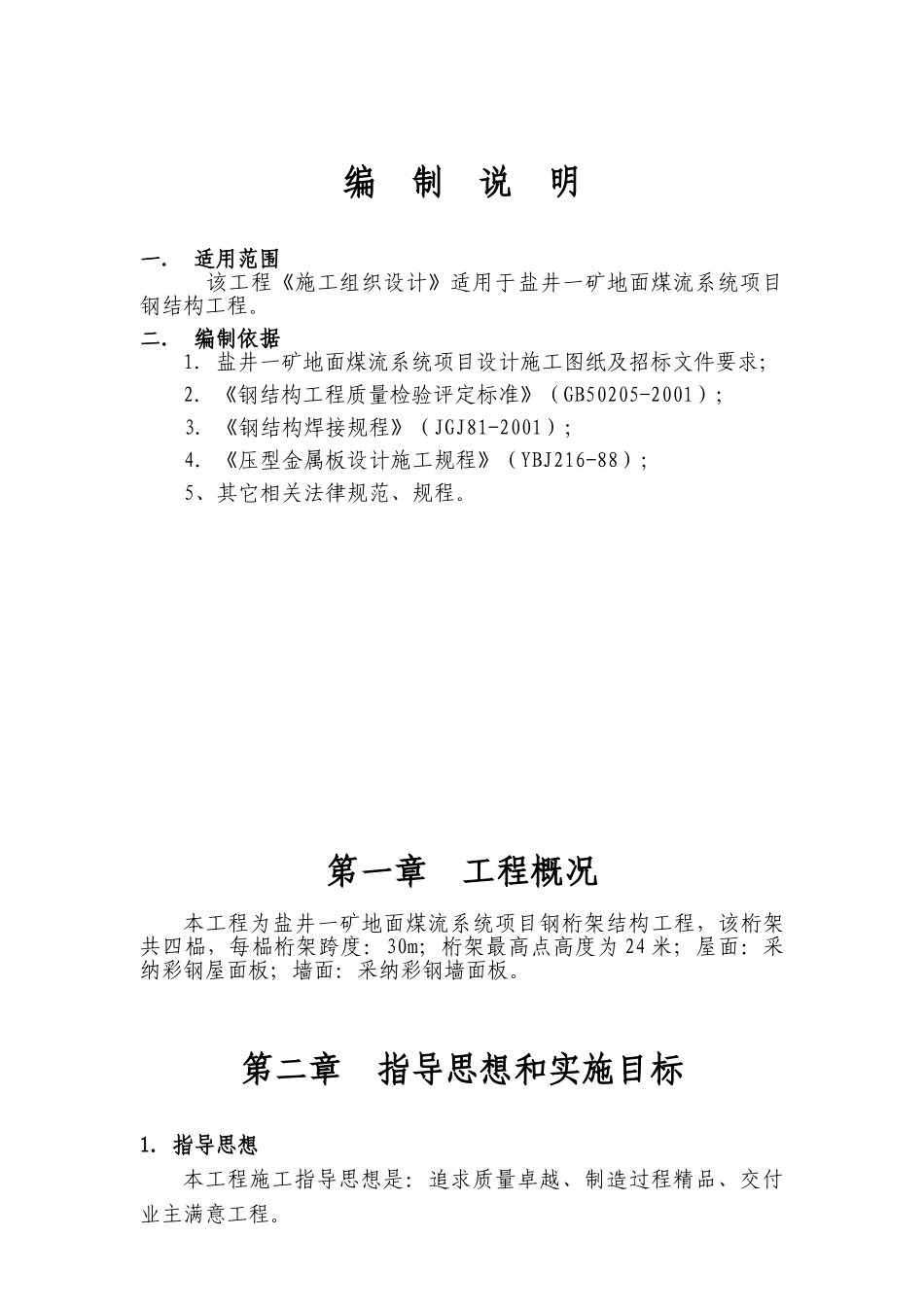

编 制 说 明一
适用范围 该工程《施工组织设计》适用于盐井一矿地面煤流系统项目钢结构工程
编制依据1.盐井一矿地面煤流系统项目设计施工图纸及招标文件要求;2.《钢结构工程质量检验评定标准》(GB50205-2001);3.《钢结构焊接规程》(JGJ81-2001);4.《压型金属板设计施工规程》(YBJ216-88);5、其它相关法律规范、规程
第一章 工程概况本工程为盐井一矿地面煤流系统项目钢桁架结构工程,该桁架共四榀,每榀桁架跨度:30m;桁架最高点高度为 24 米;屋面:采纳彩钢屋面板;墙面:采纳彩钢墙面板
第二章 指导思想和实施目标1
指导思想本工程施工指导思想是:追求质量卓越、制造过程精品、交付业主满意工程

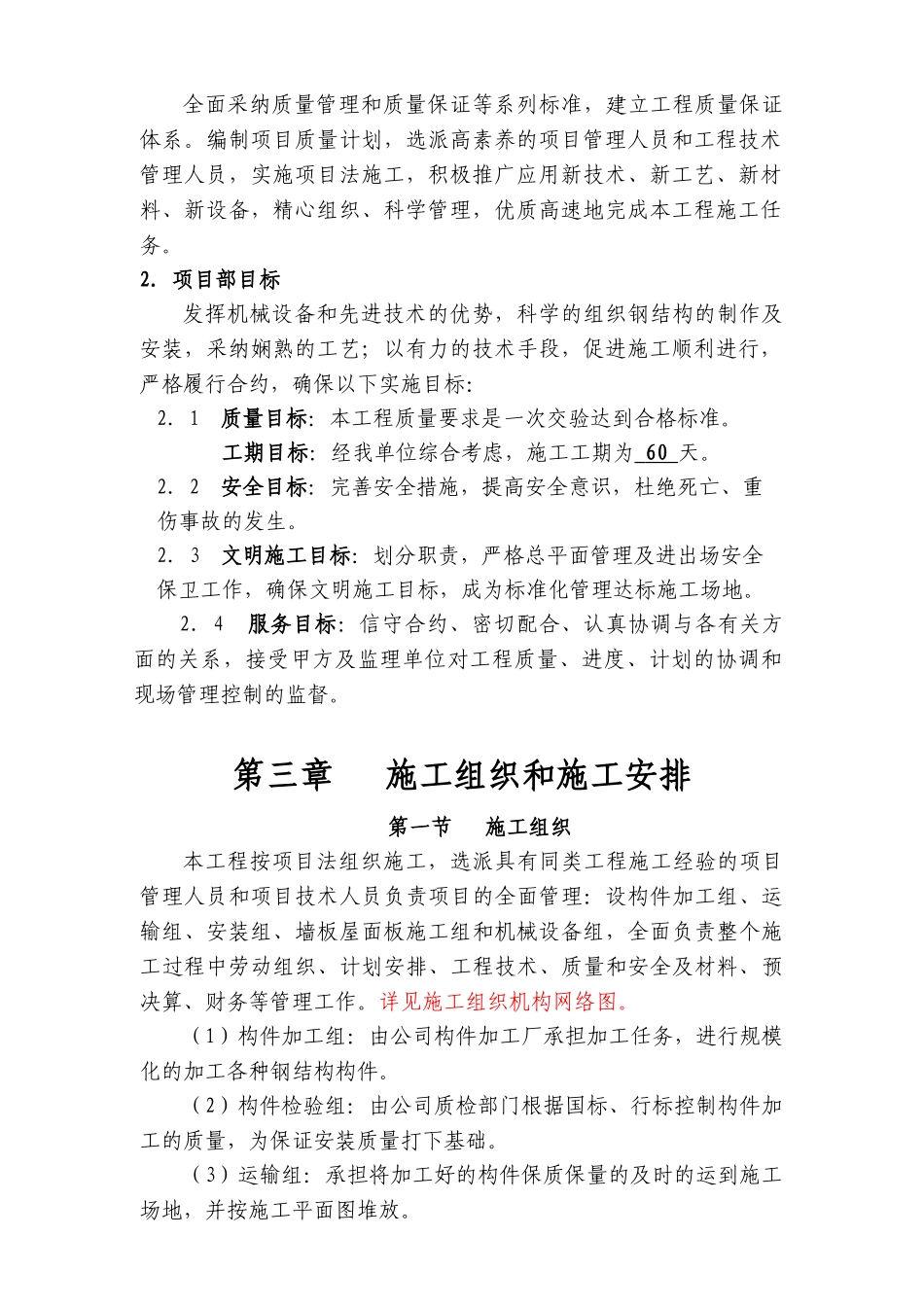

全面采纳质量管理和质量保证等系列标准,建立工程质量保证体系
编制项目质量计划,选派高素养的项目管理人员和工程技术管理人员,实施项目法施工,积极推广应用新技术、新工艺、新材料、新设备,精心组织、科学管理,优质高速地完成本工程施工任务
项目部目标发挥机械设备和先进技术的优势,科学的组织钢结构的制作及安装,采纳娴熟的工艺;以有力的技术手段,促进施工顺利进行,严格履行合约,确保以下实施目标:2.1质量目标:本工程质量要求是一次交验达到合格标准
工期目标:经我单位综合考虑,施工工期为 60 天
2.2安全目标:完善安全措施,提高安全意识,杜绝死亡、重伤事故的发生
2.3文明施工目标:划分职责,严格总平面管理及进出场安全保卫工作,确保文明施工目标,成为标准化管理达标施工场地
2.4 服务目标:信守合约、密切配合、认真协调与各有关方面的关系,接受甲方及监理单位对工程质量、进度、计划的协调和现场管理控制的监督

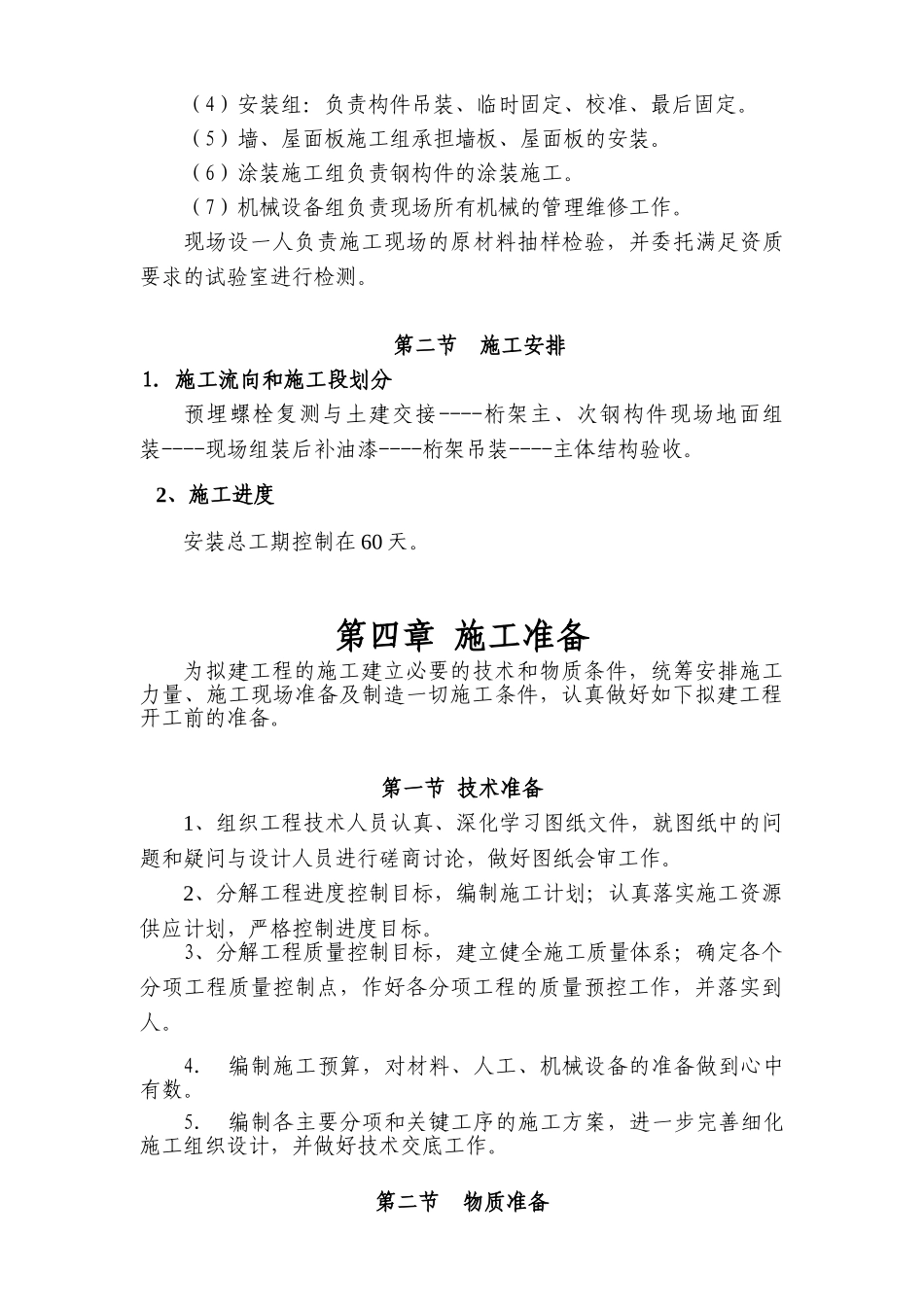

第三章 施工组织和施工安排第一节 施工组织本工程按项目法组织施工,选派具有同类工程施工经验的项目管理人员和项目技术人员负责项目的全面管理:设构件加
