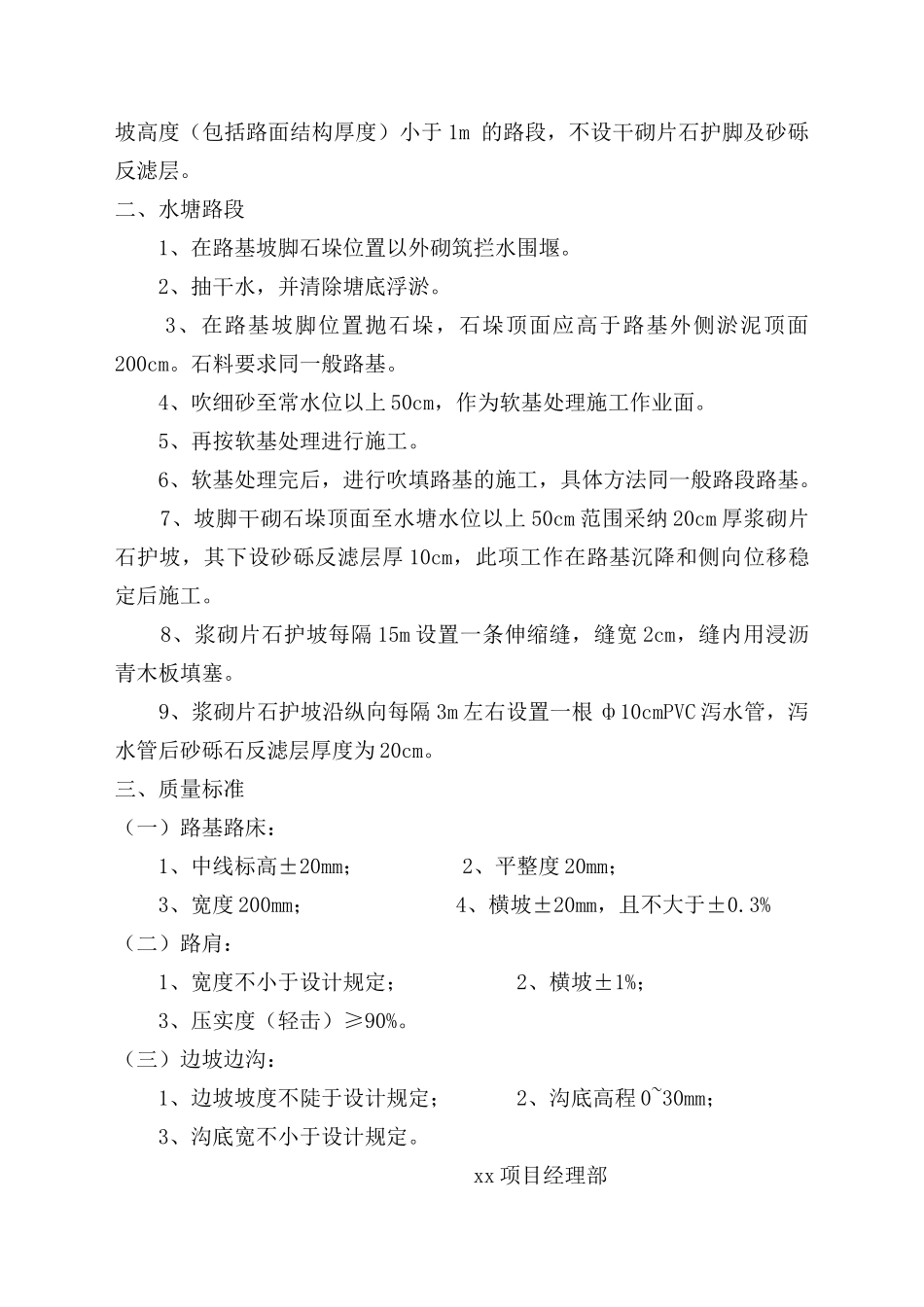

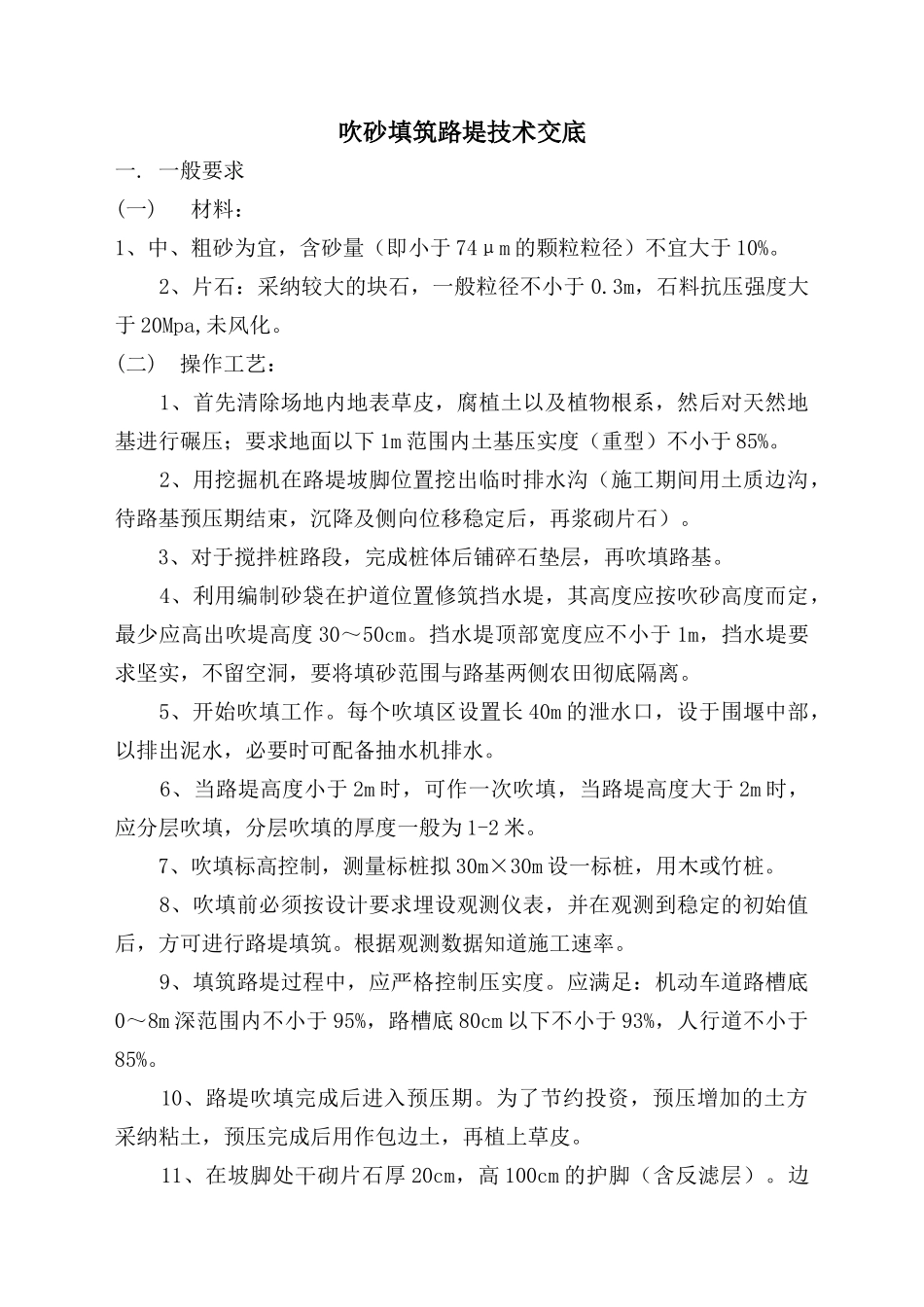

吹砂填筑路堤技术交底一. 一般要求(一) 材料:1、中、粗砂为宜,含砂量(即小于 74μm 的颗粒粒径)不宜大于 10%。 2、片石:采纳较大的块石,一般粒径不小于 0.3m,石料抗压强度大于 20Mpa,未风化。(二) 操作工艺: 1、首先清除场地内地表草皮,腐植土以及植物根系,然后对天然地基进行碾压;要求地面以下 1m 范围内土基压实度(重型)不小于 85%。 2、用挖掘机在路堤坡脚位置挖出临时排水沟(施工期间用土质边沟,待路基预压期结束,沉降及侧向位移稳定后,再浆砌片石)。 3、对于搅拌桩路段,完成桩体后铺碎石垫层,再吹填路基。 4、利用编制砂袋在护道位置修筑挡水堤,其高度应按吹砂高度而定,最少应高出吹堤高度 30~50cm。挡水堤顶部宽度应不小于 1m,挡水堤要求坚实,不留空洞,要将填砂范围与路基两侧农田彻底隔离。 5、开始吹填工作。每个吹填区设置长 40m 的泄水口,设于围堰中部,以排出泥水,必要时可配备抽水机排水。 6、当路堤高度小于 2m 时,可作一次吹填,当路堤高度大于 2m 时,应分层吹填,分层吹填的厚度一般为 1-2 米。 7、吹填标高控制,测量标桩拟 30m×30m 设一标桩,用木或竹桩。 8、吹填前必须按设计要求埋设观测仪表,并在观测到稳定的初始值后,方可进行路堤填筑。根据观测数据知道施工速率。 9、填筑路堤过程中,应严格控制压实度。应满足:机动车道路槽底0~8m 深范围内不小于 95%,路槽底 80cm 以下不小于 93%,人行道不小于85%。 10、路堤吹填完成后进入预压期。为了节约投资,预压增加的土方采纳粘土,预压完成后用作包边土,再植上草皮。 11、在坡脚处干砌片石厚 20cm,高 100cm 的护脚(含反滤层)。边坡高度(包括路面结构厚度)小于 1m 的路段,不设干砌片石护脚及砂砾反滤层。二、水塘路段 1、在路基坡脚石垛位置以外砌筑拦水围堰。 2、抽干水,并清除塘底浮淤。 3、在路基坡脚位置抛石垛,石垛顶面应高于路基外侧淤泥顶面200cm。石料要求同一般路基。 4、吹细砂至常水位以上 50cm,作为软基处理施工作业面。 5、再按软基处理进行施工。 6、软基处理完后,进行吹填路基的施工,具体方法同一般路段路基。 7、坡脚干砌石垛顶面至水塘水位以上 50cm 范围采纳 20cm 厚浆砌片石护坡,其下设砂砾反滤层厚 10cm,此项工作在路基沉降和侧向位移稳定后施工。 8、浆砌片石护坡每隔 15m 设置一条伸缩缝,缝宽 2cm,缝内用浸沥青木板填塞。 9、浆砌片...
