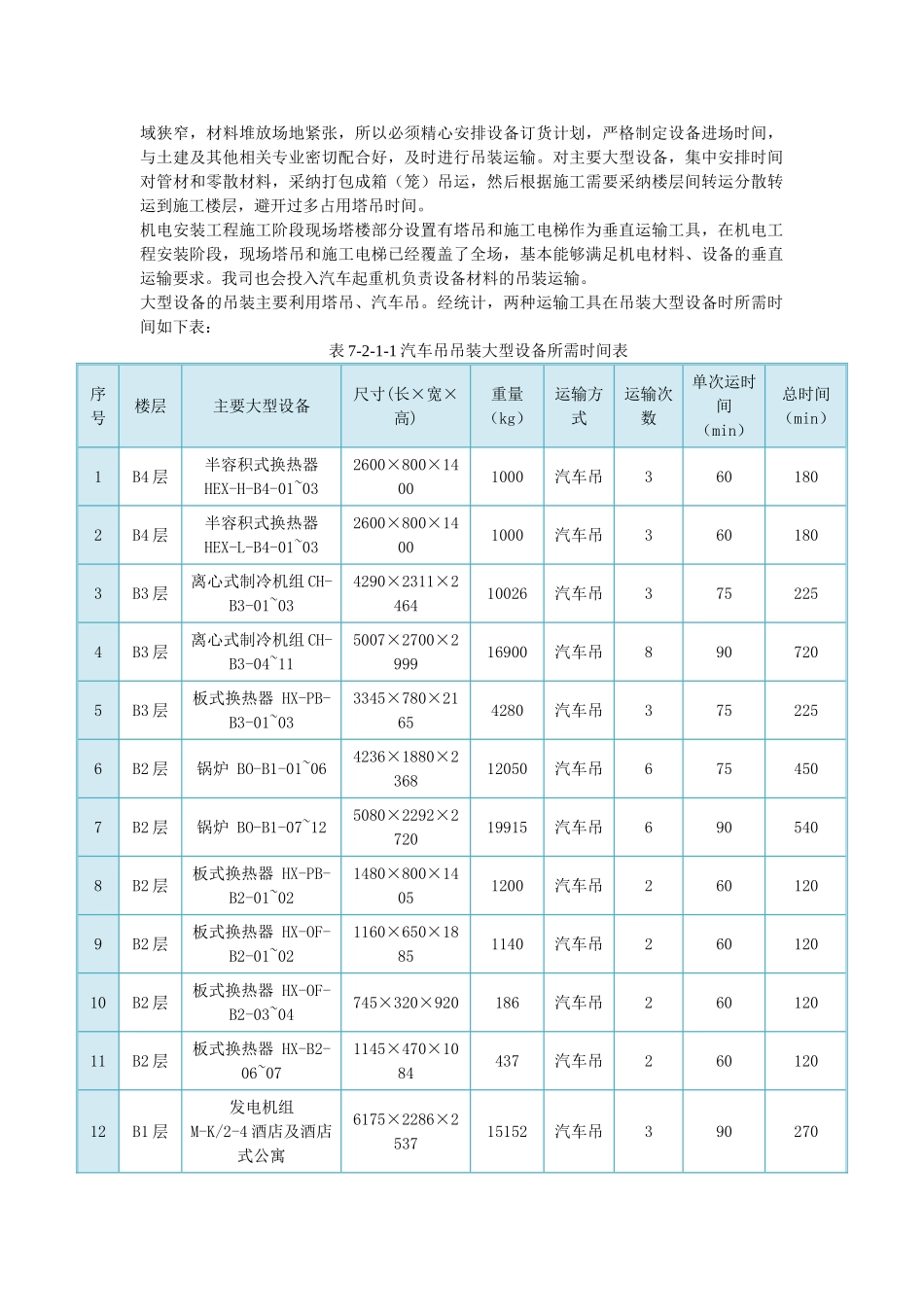

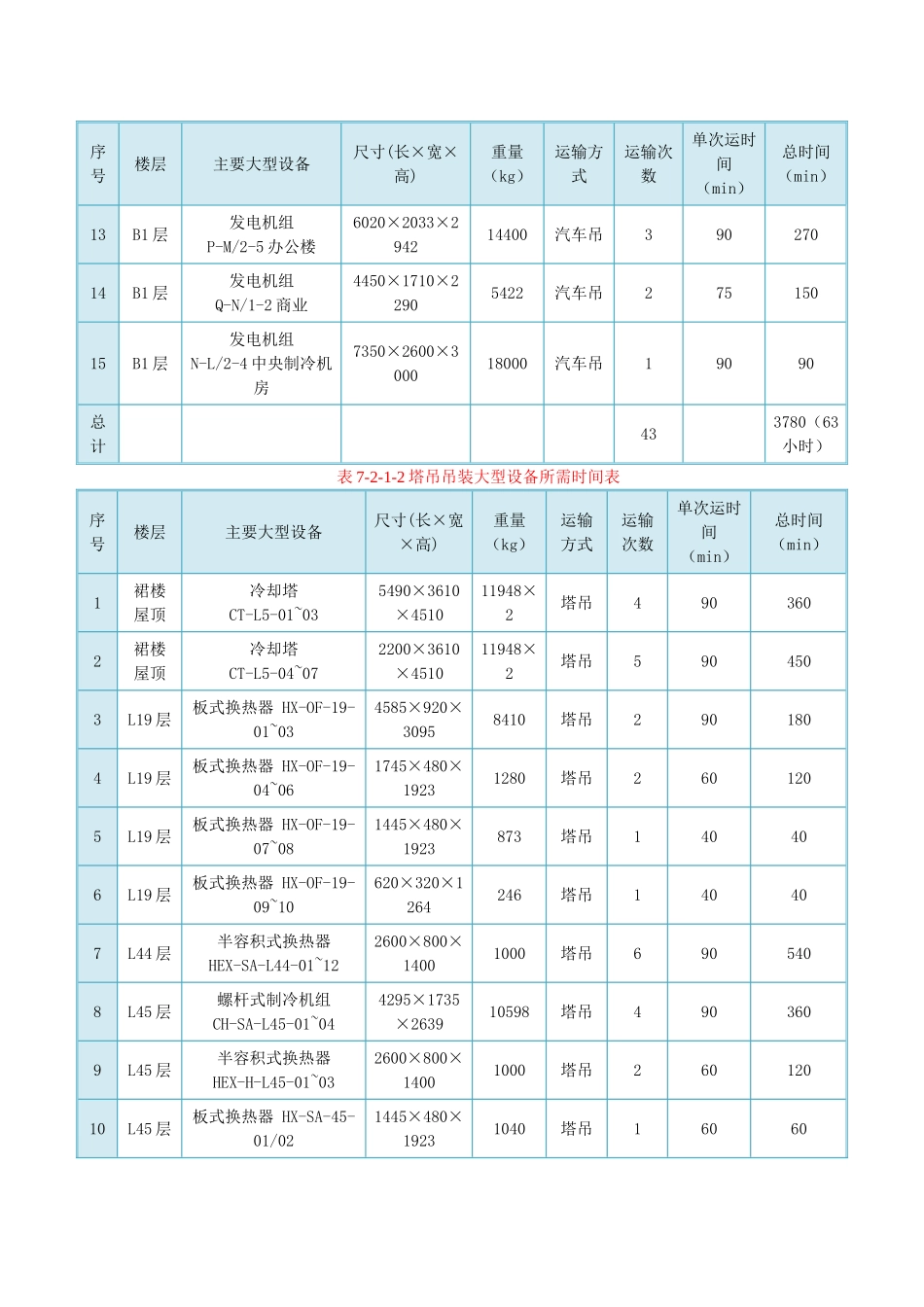

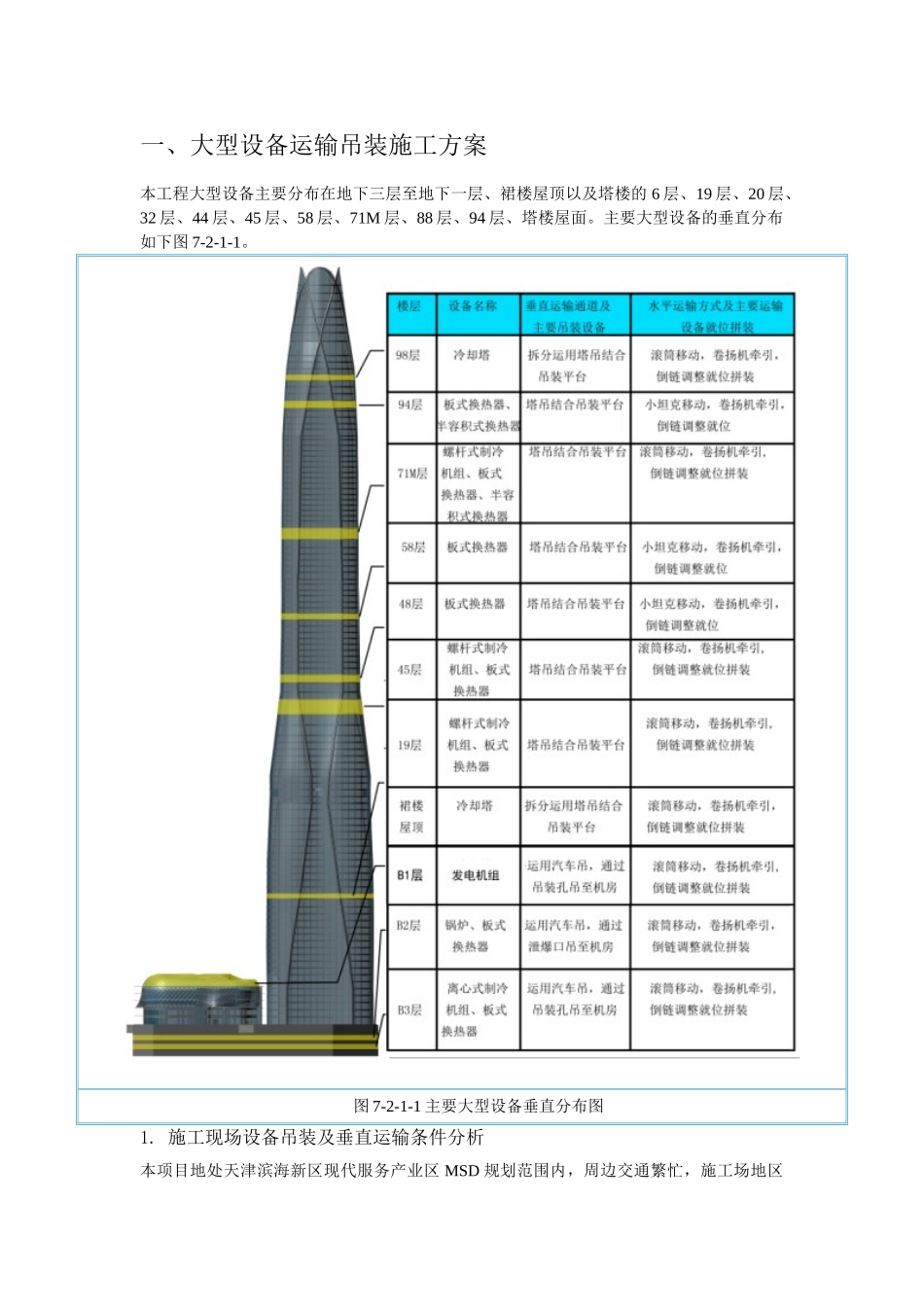

一、大型设备运输吊装施工方案本工程大型设备主要分布在地下三层至地下一层、裙楼屋顶以及塔楼的 6 层、19 层、20 层、32 层、44 层、45 层、58 层、71M 层、88 层、94 层、塔楼屋面。主要大型设备的垂直分布如下图 7-2-1-1。图 7-2-1-1 主要大型设备垂直分布图1. 施工现场设备吊装及垂直运输条件分析本项目地处天津滨海新区现代服务产业区 MSD 规划范围内,周边交通繁忙,施工场地区域狭窄,材料堆放场地紧张,所以必须精心安排设备订货计划,严格制定设备进场时间,与土建及其他相关专业密切配合好,及时进行吊装运输。对主要大型设备,集中安排时间对管材和零散材料,采纳打包成箱(笼)吊运,然后根据施工需要采纳楼层间转运分散转运到施工楼层,避开过多占用塔吊时间。机电安装工程施工阶段现场塔楼部分设置有塔吊和施工电梯作为垂直运输工具,在机电工程安装阶段,现场塔吊和施工电梯已经覆盖了全场,基本能够满足机电材料、设备的垂直运输要求。我司也会投入汽车起重机负责设备材料的吊装运输。大型设备的吊装主要利用塔吊、汽车吊。经统计,两种运输工具在吊装大型设备时所需时间如下表:表 7-2-1-1 汽车吊吊装大型设备所需时间表序号楼层主要大型设备尺寸(长×宽×高)重量(kg)运输方式运输次数单次运时间(min)总时间(min)1B4 层半容积式换热器HEX-H-B4-01~032600×800×14001000汽车吊3601802B4 层半容积式换热器HEX-L-B4-01~032600×800×14001000汽车吊3601803B3 层离心式制冷机组 CH-B3-01~034290×2311×246410026汽车吊3752254B3 层离心式制冷机组 CH-B3-04~115007×2700×299916900汽车吊8907205B3 层板式换热器 HX-PB-B3-01~033345×780×21654280汽车吊3752256B2 层锅炉 BO-B1-01~064236×1880×236812050汽车吊6754507B2 层锅炉 BO-B1-07~125080×2292×272019915汽车吊6905408B2 层板式换热器 HX-PB-B2-01~021480×800×14051200汽车吊2601209B2 层板式换热器 HX-OF-B2-01~021160×650×18851140汽车吊26012010B2 层板式换热器 HX-OF-B2-03~04745×320×920186汽车吊26012011B2 层板式换热器 HX-B2-06~071145×470×1084437汽车吊26012012B1 层发电机组M-K/2-4 酒店及酒店式公寓6175×2286×253715152汽车吊390270序号楼层主要大型设备尺寸(长×宽×高)重量(kg)运输方式运输次数单次运时间(min)总时间(min)13B1 层发电机组P-M/2-5 办公楼6020×2033×294214400汽车吊39...
