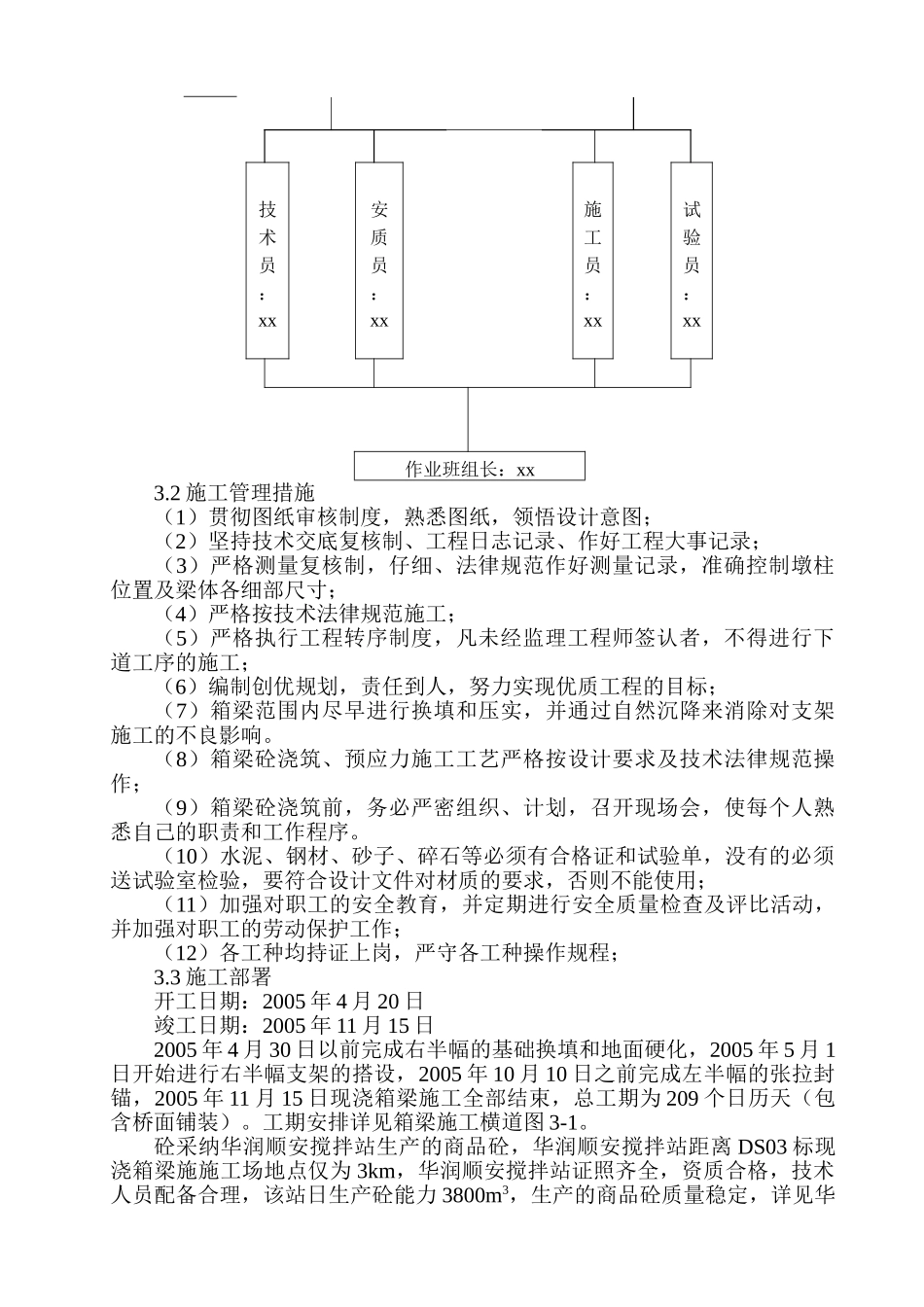

发放号:xx 公路(xx 合同段)工程 xx 路大桥现浇连续箱梁施工方案文件号:和北(施)—版 本 号:第三版受控状态:受控编 制 人: xx复 核 人: xx审 核 人: xx批 准 人:xx 集团有限公司和北公路 xx 标项目经理部xx一、编制说明1.1 编制依据xx 市市政工程设计讨论院编制的《xx 市 xx 至 xx 公路主干线工程施工图设计》。xx 市 xx 至 xx 公路主干线工程项目施工招标文件。施工现场详细调查资料。1.2 法律规范、标准《xx 市 xx 至 xx 公路主干线工程技术法律规范》。《公路桥涵施工技术法律规范》(JTJ041—2000)。《公路桥涵施工手册》。二、工程概况2.1 设计标准① 设计荷载:汽车—超 20 级,挂车—120。② 桥面宽度:2×19.5m。③ 设计洪水频率:1/300。④ 地震基本烈度:6 度。⑤ 计算行车速度:100Km/h。2.2 工程简介xx 大桥全长 955.12m,与 xx 路成 86.5°斜交,其中 8#~11#墩上部结构为40.5+44.5+40.5m 等截面预应力混凝土连续箱梁,箱梁长为 125.5m。上部预应力混凝土箱梁横截面为单箱四室,梁高为 2.0m,箱梁顶板宽 19.5m,底板宽 14.5m,两侧翼缘悬臂长度 2.5m。现浇箱粱的主要工程数量如下表所示。主要工程数量表序 号项 目 名 称单 位数 量备 注1C50 混凝土m33233.02φ12 钢筋Kg1348283φ14 钢筋Kg3077214φ16 钢筋Kg310985φ20 钢筋Kg220256φ32 钢筋Kg391317预应力钢绞线Kg1114328GJZF4 支座个129GPZ(Ⅱ)15DX个810锚具套576三、施工总体部署3.1 施工管理机构队长:xx副队长:xx技术主管:xx技术员:xx安质员:xx施工员:xx试验员:xx作业班组长:xx3.2 施工管理措施(1)贯彻图纸审核制度,熟悉图纸,领悟设计意图;(2)坚持技术交底复核制、工程日志记录、作好工程大事记录;(3)严格测量复核制,仔细、法律规范作好测量记录,准确控制墩柱位置及梁体各细部尺寸;(4)严格按技术法律规范施工;(5)严格执行工程转序制度,凡未经监理工程师签认者,不得进行下道工序的施工;(6)编制创优规划,责任到人,努力实现优质工程的目标;(7)箱梁范围内尽早进行换填和压实,并通过自然沉降来消除对支架施工的不良影响。(8)箱梁砼浇筑、预应力施工工艺严格按设计要求及技术法律规范操作;(9)箱梁砼浇筑前,务必严密组织、计划,召开现场会,使每个人熟悉自己的职责和工作程序。(10)水泥、钢材、砂子、碎石等必须有合格证和试验单,没有的必须...
