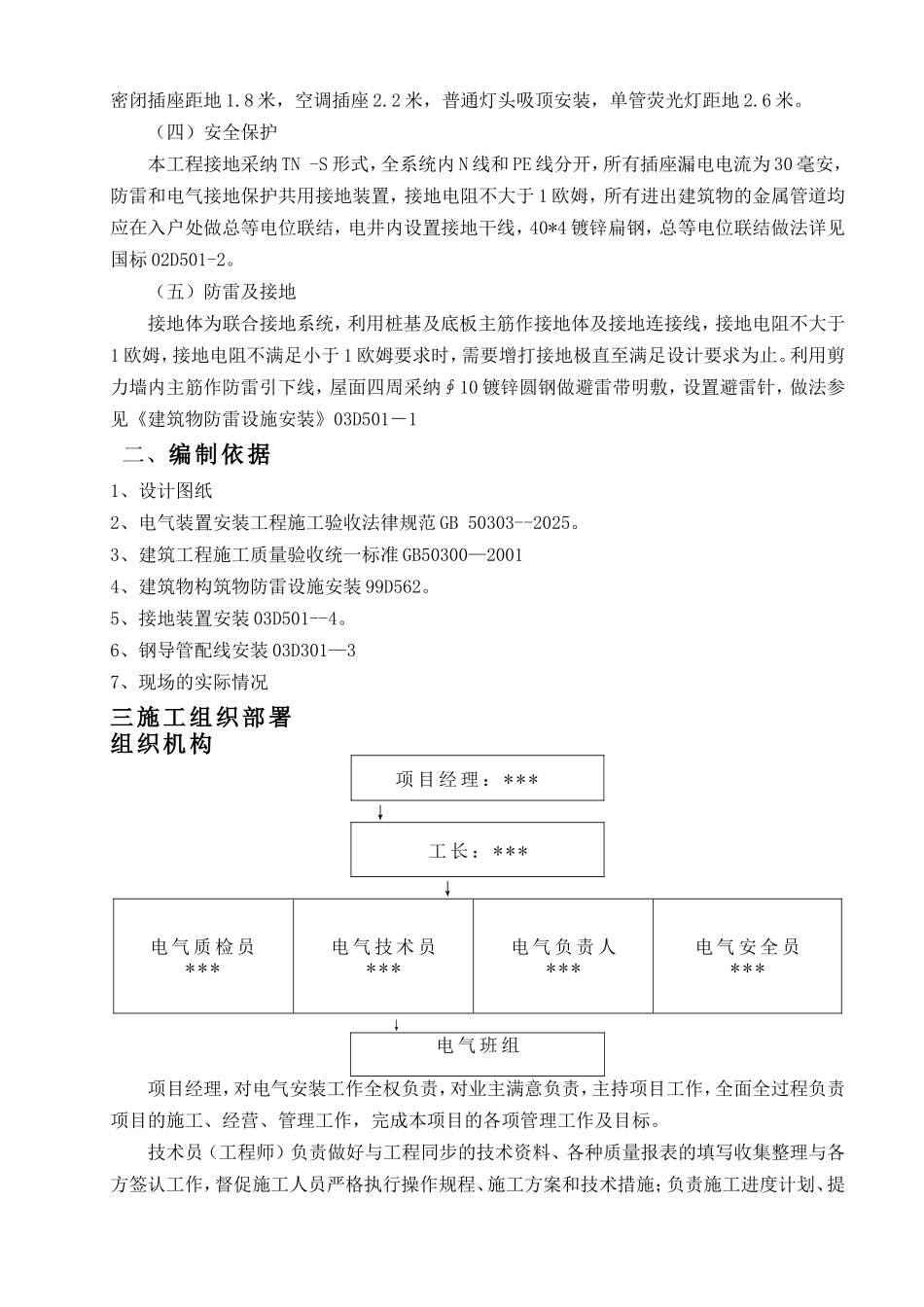

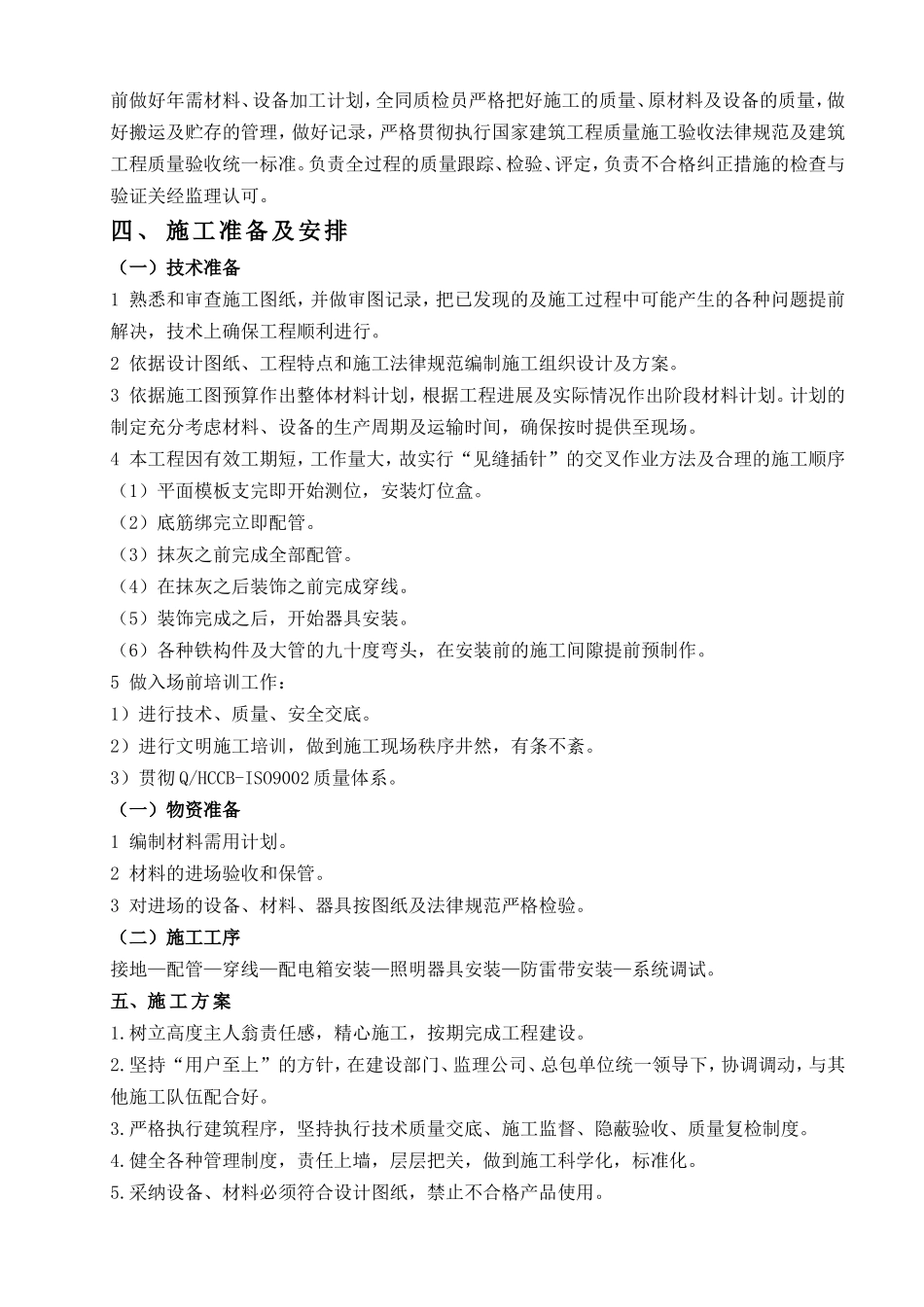

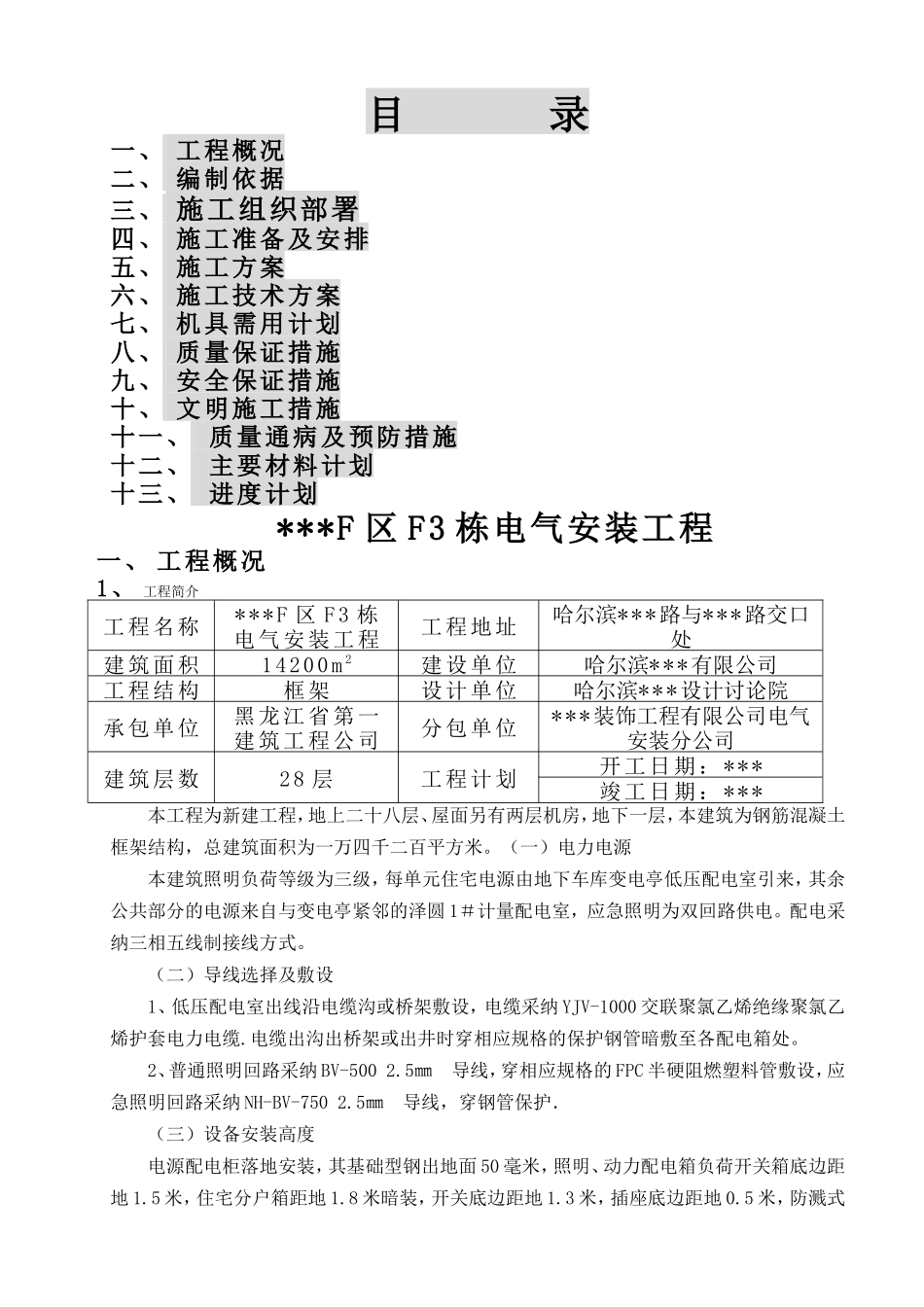

目 录一、 工程概况二、 编制依据三、 施工组织部署四、 施工准备及安排五、 施工方案六、 施工技术方案七、 机具需用计划八、 质量保证措施九、 安全保证措施十、 文明施工措施十一、 质量通病及预防措施十二、 主要材料计划十三、 进度计划***F 区 F3 栋电气安装工程一、 工程概况1、 工程简介工程名称***F 区 F3 栋电气安装工程工程地址哈尔滨***路与***路交口处建筑面积14200m 2建设单位哈尔滨***有限公司工程结构框架设计单位哈尔滨***设计讨论院承包单位黑龙江省第一建筑工程公司分包单位***装饰工程有限公司电气安装分公司建筑层数28 层工程计划开工日期:***竣工日期:***本工程为新建工程,地上二十八层、屋面另有两层机房,地下一层,本建筑为钢筋混凝土框架结构,总建筑面积为一万四千二百平方米。(一)电力电源本建筑照明负荷等级为三级,每单元住宅电源由地下车库变电亭低压配电室引来,其余公共部分的电源来自与变电亭紧邻的泽圆 1#计量配电室,应急照明为双回路供电。配电采纳三相五线制接线方式。(二)导线选择及敷设1、低压配电室出线沿电缆沟或桥架敷设,电缆采纳 YJV-1000 交联聚氯乙烯绝缘聚氯乙烯护套电力电缆.电缆出沟出桥架或出井时穿相应规格的保护钢管暗敷至各配电箱处。2、普通照明回路采纳 BV-500 2.5㎜导线,穿相应规格的FPC 半硬阻燃塑料管敷设,应急照明回路采纳 NH-BV-750 2.5㎜导线,穿钢管保护.(三)设备安装高度电源配电柜落地安装,其基础型钢出地面 50 毫米,照明、动力配电箱负荷开关箱底边距地 1.5 米,住宅分户箱距地 1.8 米暗装,开关底边距地 1.3 米,插座底边距地 0.5 米,防溅式密闭插座距地 1.8 米,空调插座 2.2 米,普通灯头吸顶安装,单管荧光灯距地 2.6 米。(四)安全保护本工程接地采纳 TN -S 形式,全系统内 N 线和 PE 线分开,所有插座漏电电流为 30 毫安,防雷和电气接地保护共用接地装置,接地电阻不大于 1 欧姆,所有进出建筑物的金属管道均应在入户处做总等电位联结,电井内设置接地干线,40*4 镀锌扁钢,总等电位联结做法详见国标 02D501-2。(五)防雷及接地接地体为联合接地系统,利用桩基及底板主筋作接地体及接地连接线,接地电阻不大于1 欧姆,接地电阻不满足小于 1 欧姆要求时,需要增打接地极直至满足设计要求为止。利用剪力墙内主筋作防雷引下线,屋面四周采纳∮10 镀锌圆钢做避雷带明敷,设置避雷...
