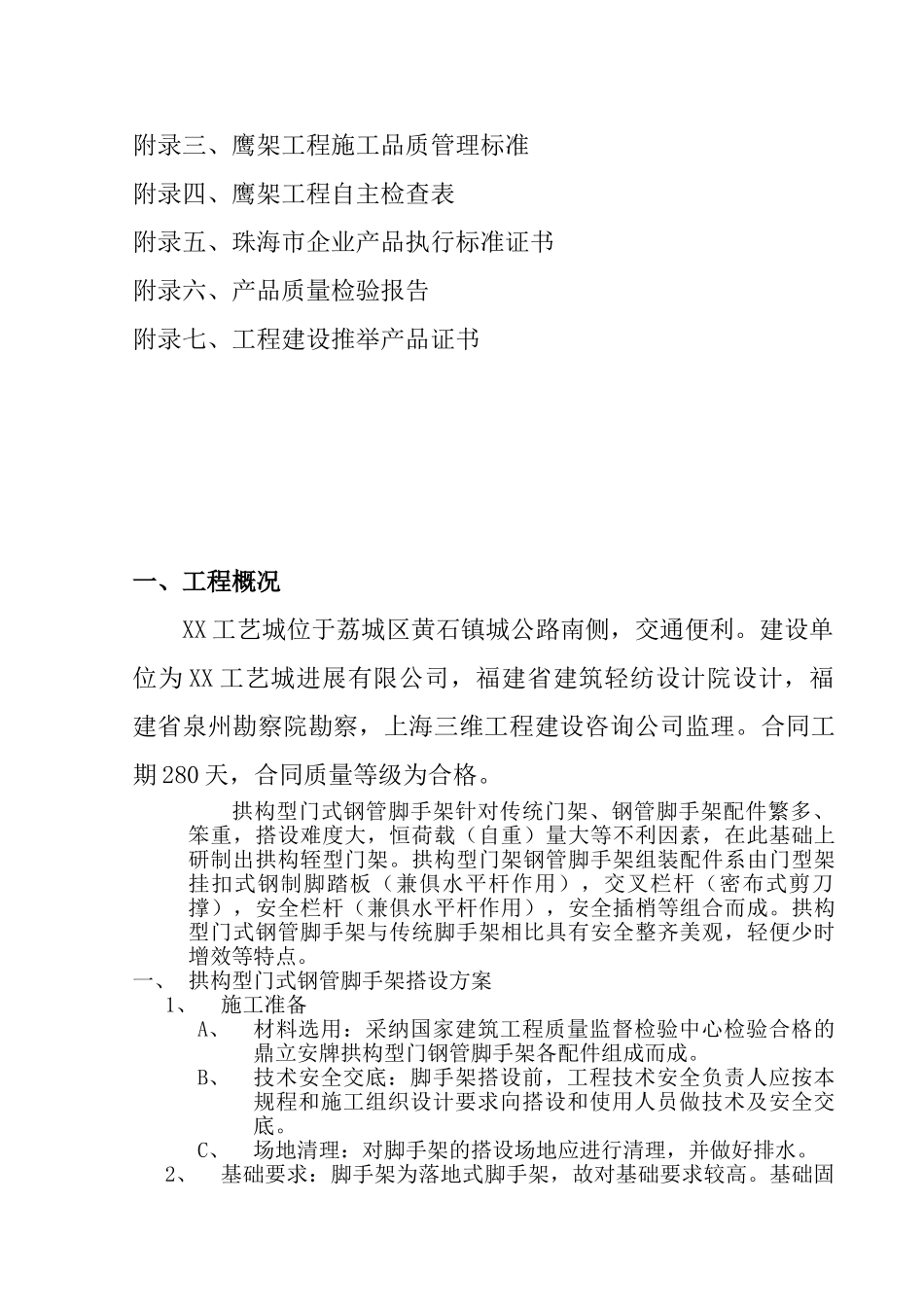

目 录一、 工程概况。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。1二、 拱构型门式脚手架搭设方案。。。。。。。。。。。。。。。。。。。1三、 拱构型门式脚手架拆除方案。。。。。。。。。。。。。。。。。。。3四、 安全生产、文明施工。。。。。。。。。。。。。。。。。。。。。。。。。5五、 拱构型门式脚手架安全管理与维护。。。。。。。。。。。。。5六、 拱构型门式脚手架检查与验收。。。。。。。。。。。。。。。。。7七、 工程人员配备。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。8附录一、拱构型门式脚手架计算书附录二、鹰架工程施工检验流程附录三、鹰架工程施工品质管理标准附录四、鹰架工程自主检查表附录五、珠海市企业产品执行标准证书附录六、产品质量检验报告附录七、工程建设推举产品证书一、工程概况XX 工艺城位于荔城区黄石镇城公路南侧,交通便利。建设单位为 XX 工艺城进展有限公司,福建省建筑轻纺设计院设计,福建省泉州勘察院勘察,上海三维工程建设咨询公司监理。合同工期 280 天,合同质量等级为合格。拱构型门式钢管脚手架针对传统门架、钢管脚手架配件繁多、笨重,搭设难度大,恒荷载(自重)量大等不利因素,在此基础上研制出拱构轾型门架。拱构型门架钢管脚手架组装配件系由门型架挂扣式钢制脚踏板(兼俱水平杆作用),交叉栏杆(密布式剪刀撑),安全栏杆(兼俱水平杆作用),安全插梢等组合而成。拱构型门式钢管脚手架与传统脚手架相比具有安全整齐美观,轻便少时增效等特点。一、 拱构型门式钢管脚手架搭设方案1、施工准备A、材料选用:采纳国家建筑工程质量监督检验中心检验合格的鼎立安牌拱构型门钢管脚手架各配件组成而成。B、技术安全交底:脚手架搭设前,工程技术安全负责人应按本规程和施工组织设计要求向搭设和使用人员做技术及安全交底。C、场地清理:对脚手架的搭设场地应进行清理,并做好排水。2、基础要求:脚手架为落地式脚手架,故对基础要求较高。基础固填土必须分层固填,逐层夯实。脚手架基础浇捣 10 公分厚的砼层,基础旁边要有排水沟,做好排水工程。当脚手架落在楼面或悬挑砼板面上时,其楼面或悬挑板面的模板支撑体系待到脚手架拆除后再行拆除。3、组合式钢管脚手架搭设顺序:门架 安全插梢 交叉拉杆 脚手架 水平栏杆 安全网。4、搭设:A、拱构型门钢管脚手架搭设安装应自一端向另一端延伸,并逐层改变搭设方向...
