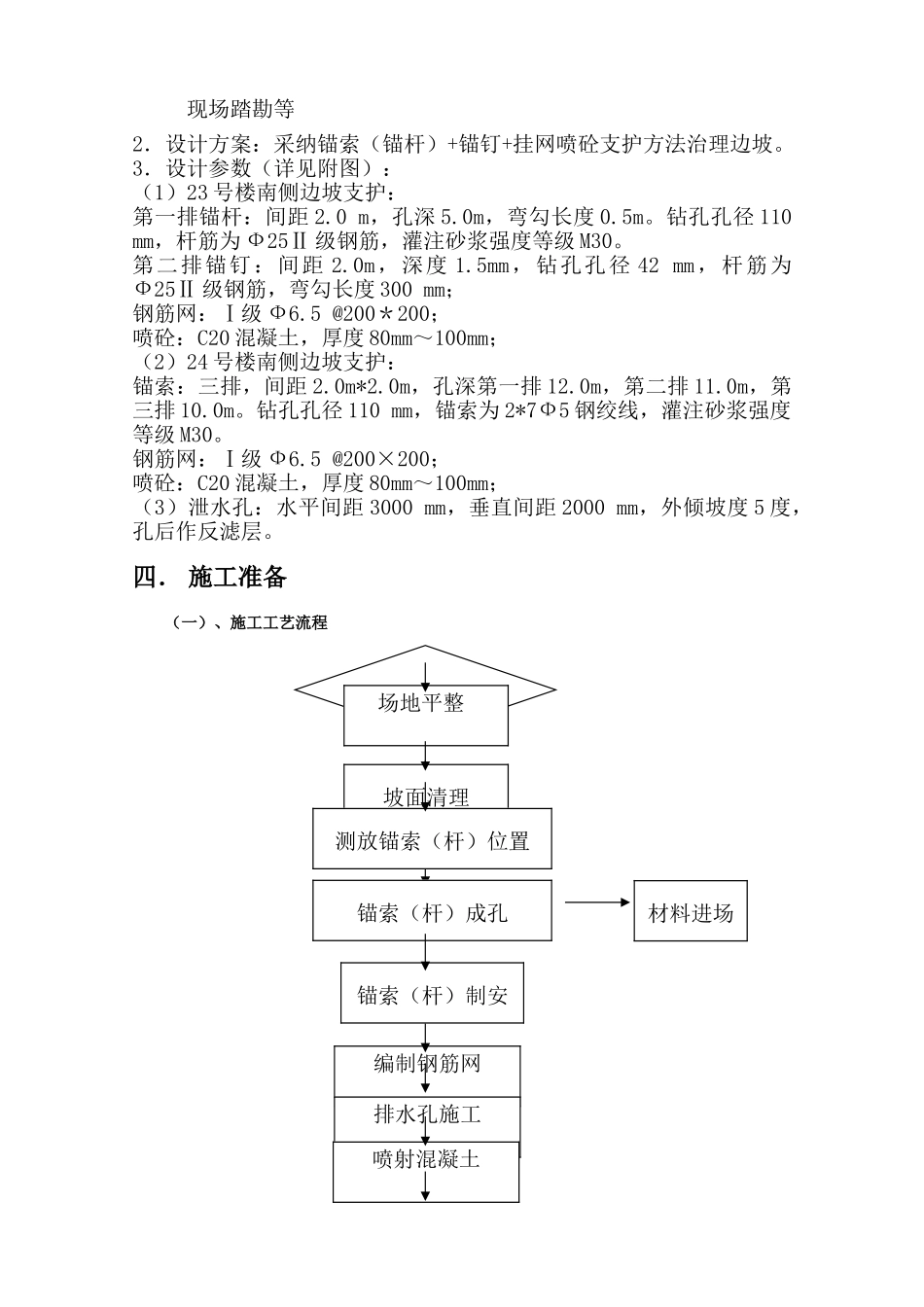

目 录一 工程概况.................................................................................................1二.场地地质条件概况 ............................................................................... 0 三.加固治理设计 ....................................................................................... 0 四. 施工准备 .............................................................................................. 1 五、人员及设备的配备情况 ....................................................................... 3 六、施工现场管理 ....................................................................................... 3 七、质量保证措施 ....................................................................................... 3 八、安全保证措施 ....................................................................................... 4 九、文明施工与环境保护 ........................................................................... 6 十、施工工期 ............................................................................................... 6 附:23、24 楼南侧边坡支护方案一 工程概况本工程位于某小区内,开挖后,23 号楼南侧边坡高度约 3.5 米 ,24 号楼南侧边坡高度约 3.9 米~4.9 米, 23 号楼南侧边坡上部为一层临时建筑,24 号楼南侧边坡上部为重力式挡土墙。由于开挖形成高陡边坡,需要进行支护加固。辽宁水文地质工程地质勘察承担了该边坡的支护加固施工任务。二.场地地质条件概况场地属剥蚀丘陵区,地势较高,经人工改造,地形西低东高。边坡场地地层比较单一,地层从上而下依次为:24 号楼南侧边坡:1.耕植土,厚度 0~1 米;2.碎石土,厚度 0~1 米;3.强风化板岩,4.中风化板岩。23 号楼南侧边坡:强风化板岩三.加固治理设计1.边坡支护设计依据:《建筑地基基础设计法律规范》(GB50007—2025)《建筑边坡工程技术法律规范》(GB50330—2025)《锚杆喷射混凝土支护技术法律规范》(GB50086-2001)现场踏勘等2.设计方案:采纳锚索(锚杆)+锚钉+挂网喷砼支护方法治理边坡。3.设计参数(详见附图):(1)23 号楼南侧边坡支护:第一排锚杆:间距 2.0 m,孔深 5.0m,...
