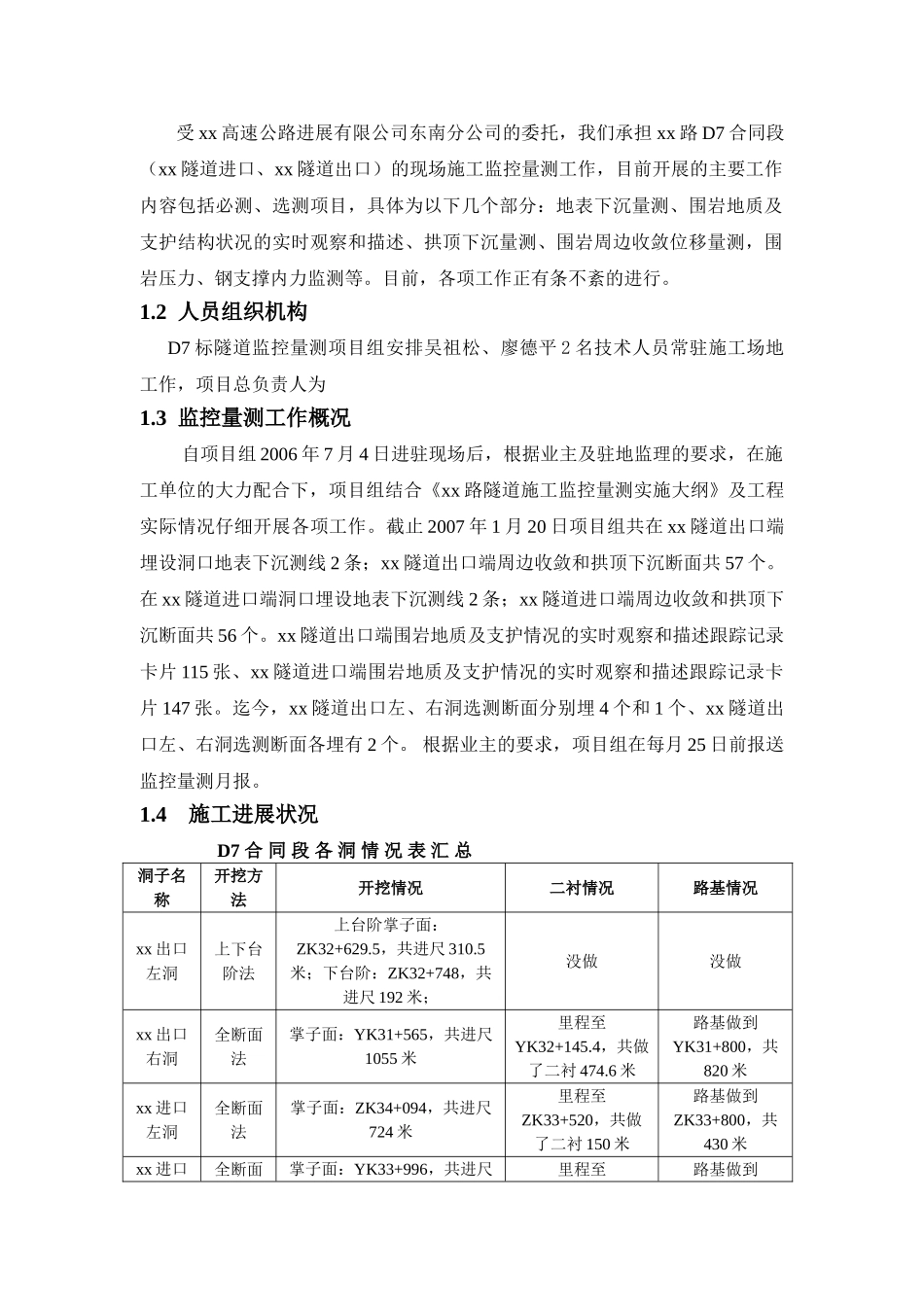

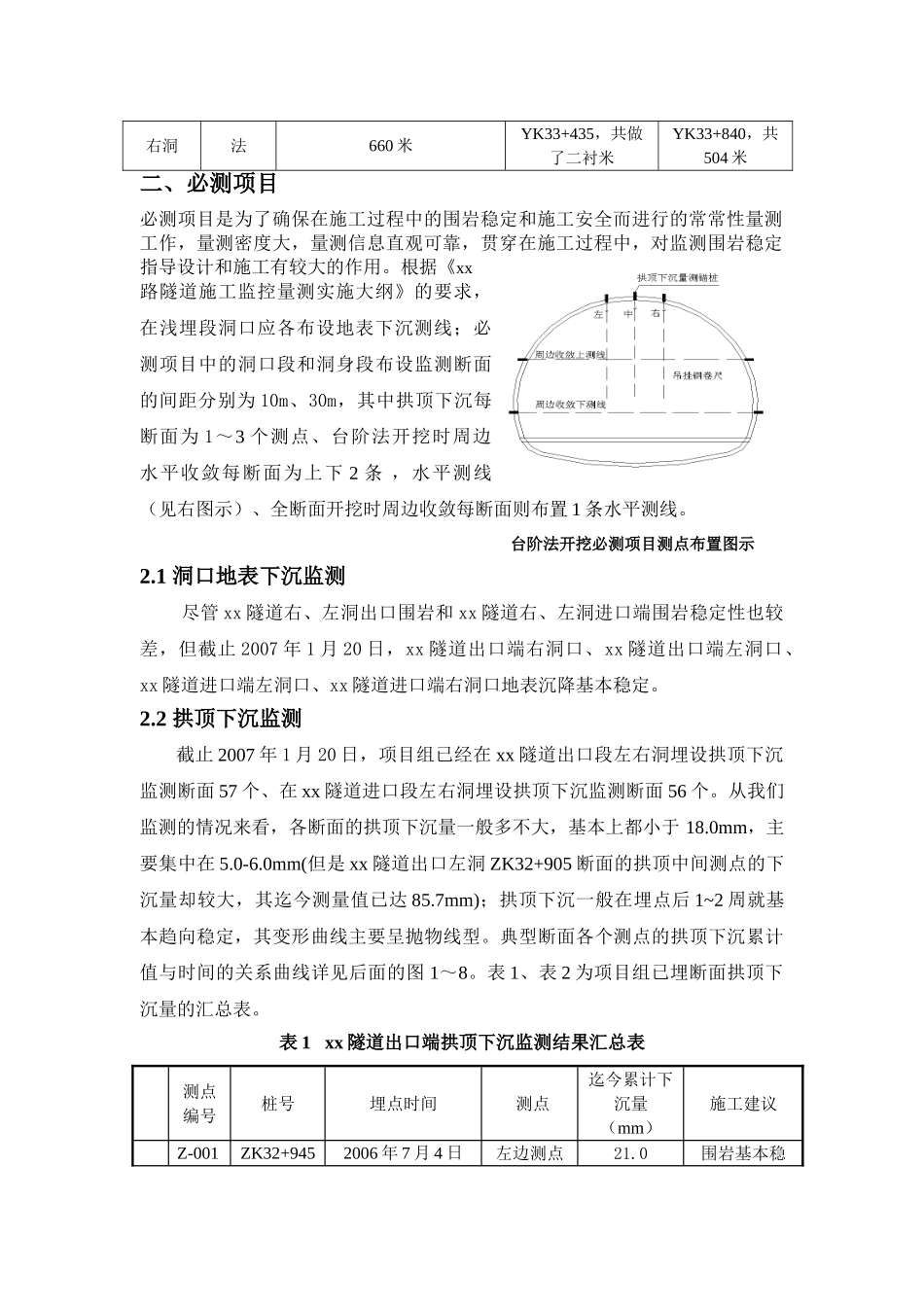

国家重点公路 xx 至 xx 线 xxxx 至 xx 段D 7 标 x x 隧 道 出 口 与x x 隧 道 进 口 施 工 监 控 量 测 月 报 (第 7 期) (2025.12.21~2025.1.20) xxxx 大学监控量测项目组 2007 年 1 月 21 日一、 工作概况1.1任务及来源受 xx 高速公路进展有限公司东南分公司的委托,我们承担 xx 路 D7 合同段(xx 隧道进口、xx 隧道出口)的现场施工监控量测工作,目前开展的主要工作内容包括必测、选测项目,具体为以下几个部分:地表下沉量测、围岩地质及支护结构状况的实时观察和描述、拱顶下沉量测、围岩周边收敛位移量测,围岩压力、钢支撑内力监测等。目前,各项工作正有条不紊的进行。1.2 人员组织机构D7 标隧道监控量测项目组安排吴祖松、廖德平 2 名技术人员常驻施工场地工作,项目总负责人为1.3 监控量测工作概况自项目组 2006 年 7 月 4 日进驻现场后,根据业主及驻地监理的要求,在施工单位的大力配合下,项目组结合《xx 路隧道施工监控量测实施大纲》及工程实际情况仔细开展各项工作。截止 2007 年 1 月 20 日项目组共在 xx 隧道出口端埋设洞口地表下沉测线 2 条;xx 隧道出口端周边收敛和拱顶下沉断面共 57 个。在 xx 隧道进口端洞口埋设地表下沉测线 2 条;xx 隧道进口端周边收敛和拱顶下沉断面共 56 个。xx 隧道出口端围岩地质及支护情况的实时观察和描述跟踪记录卡片 115 张、xx 隧道进口端围岩地质及支护情况的实时观察和描述跟踪记录卡片 147 张。迄今,xx 隧道出口左、右洞选测断面分别埋 4 个和 1 个、xx 隧道出口左、右洞选测断面各埋有 2 个。 根据业主的要求,项目组在每月 25 日前报送监控量测月报。1.4施工进展状况 D7 合 同 段 各 洞 情 况 表 汇 总洞子名称开挖方法开挖情况二衬情况路基情况xx 出口左洞上下台阶法上台阶掌子面:ZK32+629.5,共进尺 310.5米;下台阶:ZK32+748,共进尺 192 米;没做没做xx 出口右洞全断面法掌子面:YK31+565,共进尺1055 米里程至YK32+145.4,共做了二衬 474.6 米路基做到YK31+800,共820 米xx 进口左洞全断面法掌子面:ZK34+094,共进尺724 米里程至ZK33+520,共做了二衬 150 米路基做到ZK33+800,共430 米xx 进口全断面掌子面:YK33+996,共进尺里程至路基做到右洞法660 米YK33+435,共做了二衬米YK33+840,共504 米二、必测项目必测项目是为了确保在施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

国家重点公路隧道进出口施工岩土工程监测报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
