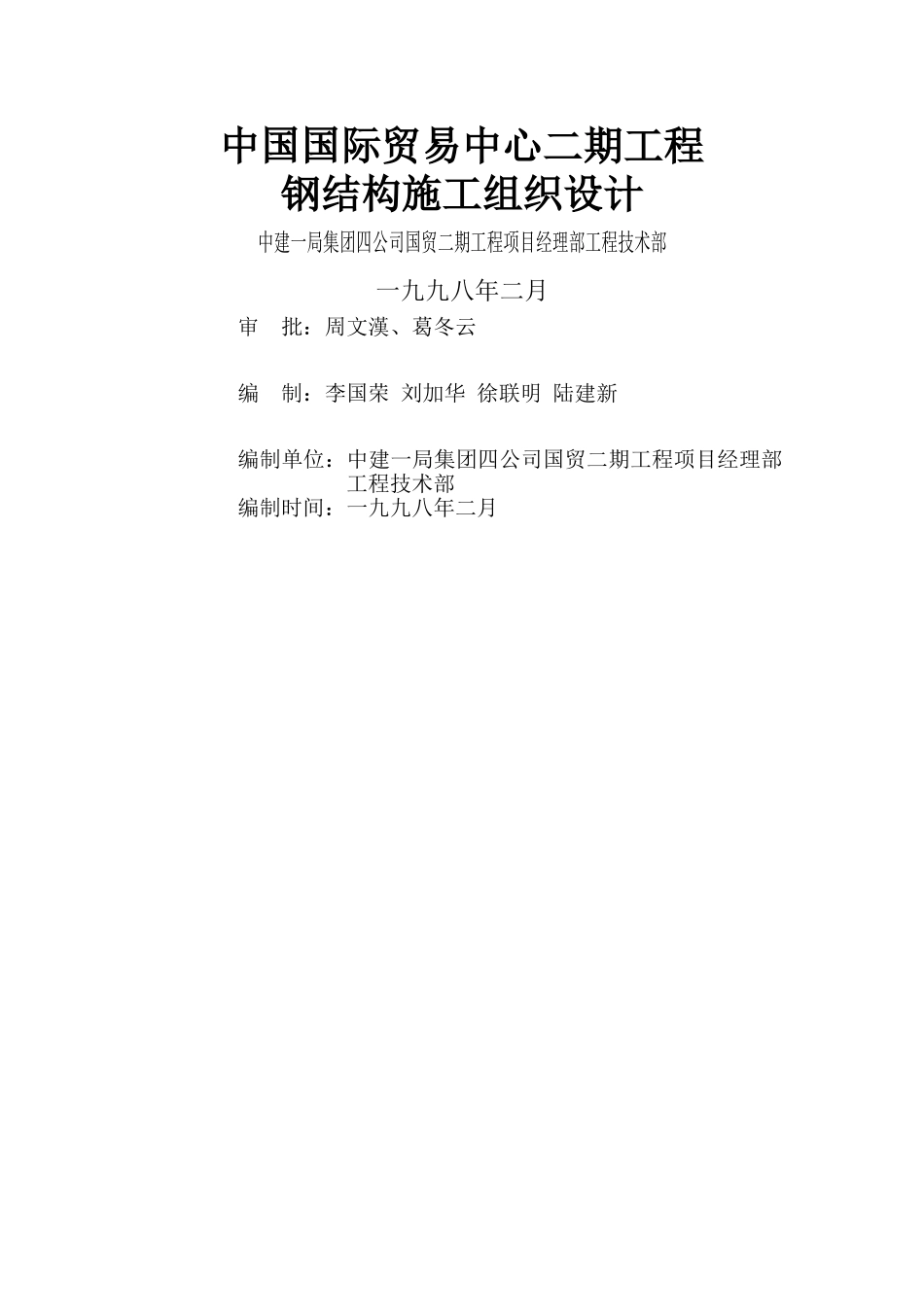

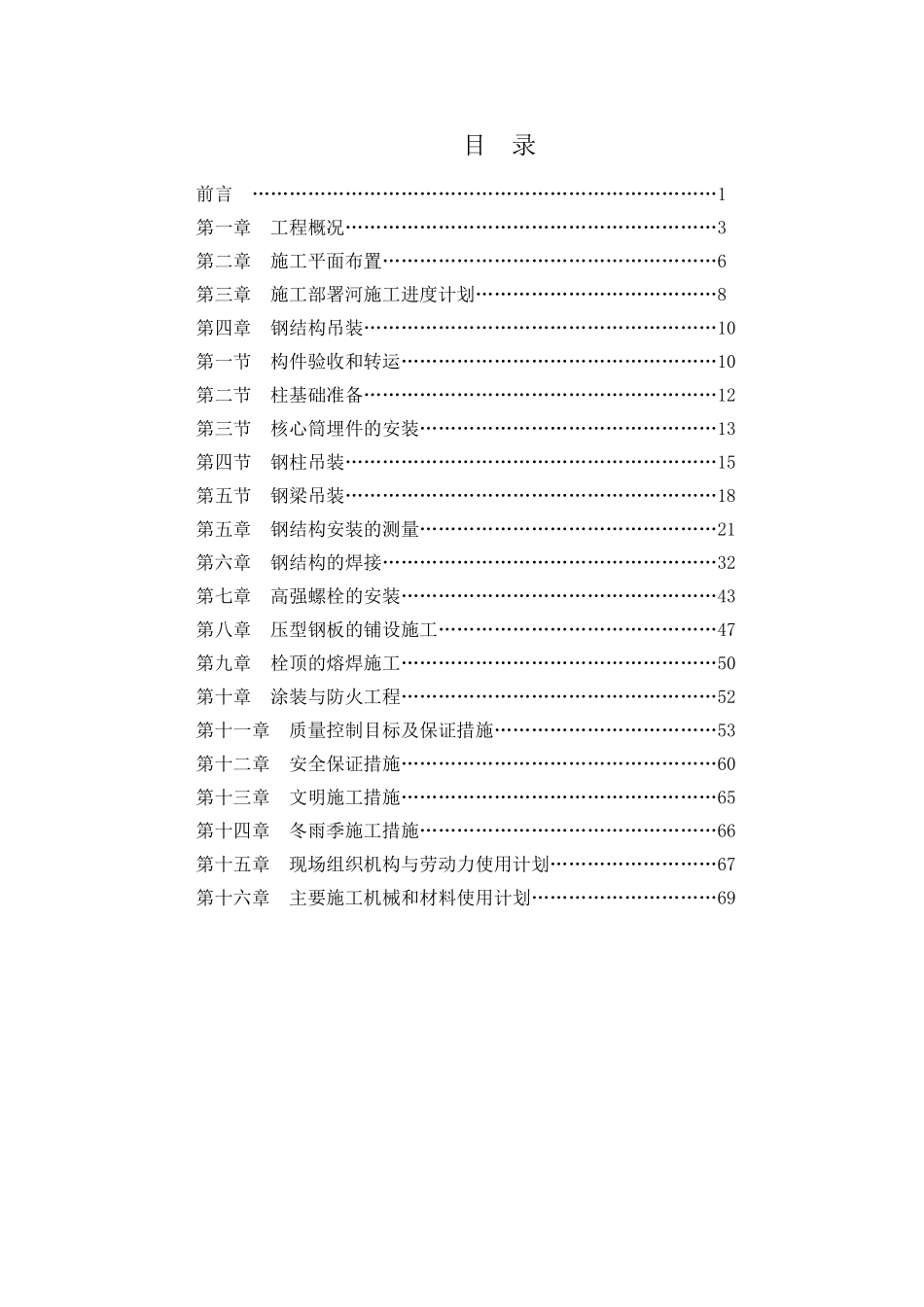

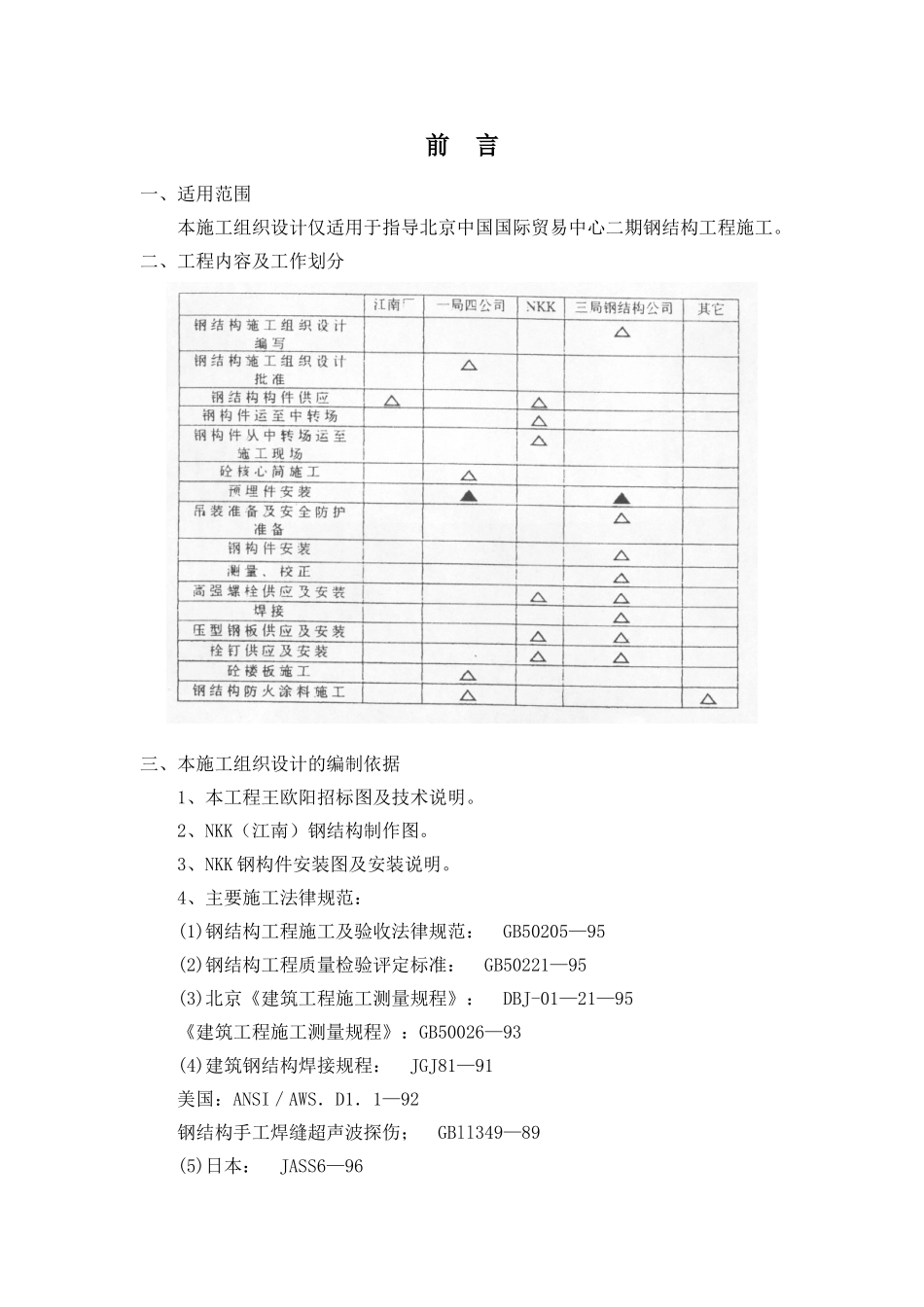

中国国际贸易中心二期工程钢结构施工组织设计中建一局集团四公司国贸二期工程项目经理部工程技术部一九九八年二月审 批:周文漢、葛冬云编 制:李国荣 刘加华 徐联明 陆建新编制单位:中建一局集团四公司国贸二期工程项目经理部工程技术部编制时间:一九九八年二月目 录前言 …………………………………………………………………1第一章 工程概况……………………………………………………3第二章 施工平面布置………………………………………………6第三章 施工部署河施工进度计划…………………………………8第四章 钢结构吊装…………………………………………………10第一节 构件验收和转运……………………………………………10第二节 柱基础准备…………………………………………………12第三节 核心筒埋件的安装…………………………………………13第四节 钢柱吊装……………………………………………………15第五节 钢梁吊装……………………………………………………18第五章 钢结构安装的测量…………………………………………21第六章 钢结构的焊接………………………………………………32第七章 高强螺栓的安装……………………………………………43第八章 压型钢板的铺设施工………………………………………47第九章 栓顶的熔焊施工……………………………………………50第十章 涂装与防火工程……………………………………………52第十一章 质量控制目标及保证措施………………………………53第十二章 安全保证措施……………………………………………60第十三章 文明施工措施……………………………………………65第十四章 冬雨季施工措施…………………………………………66第十五章 现场组织机构与劳动力使用计划………………………67第十六章 主要施工机械和材料使用计划…………………………69前 言一、适用范围本施工组织设计
