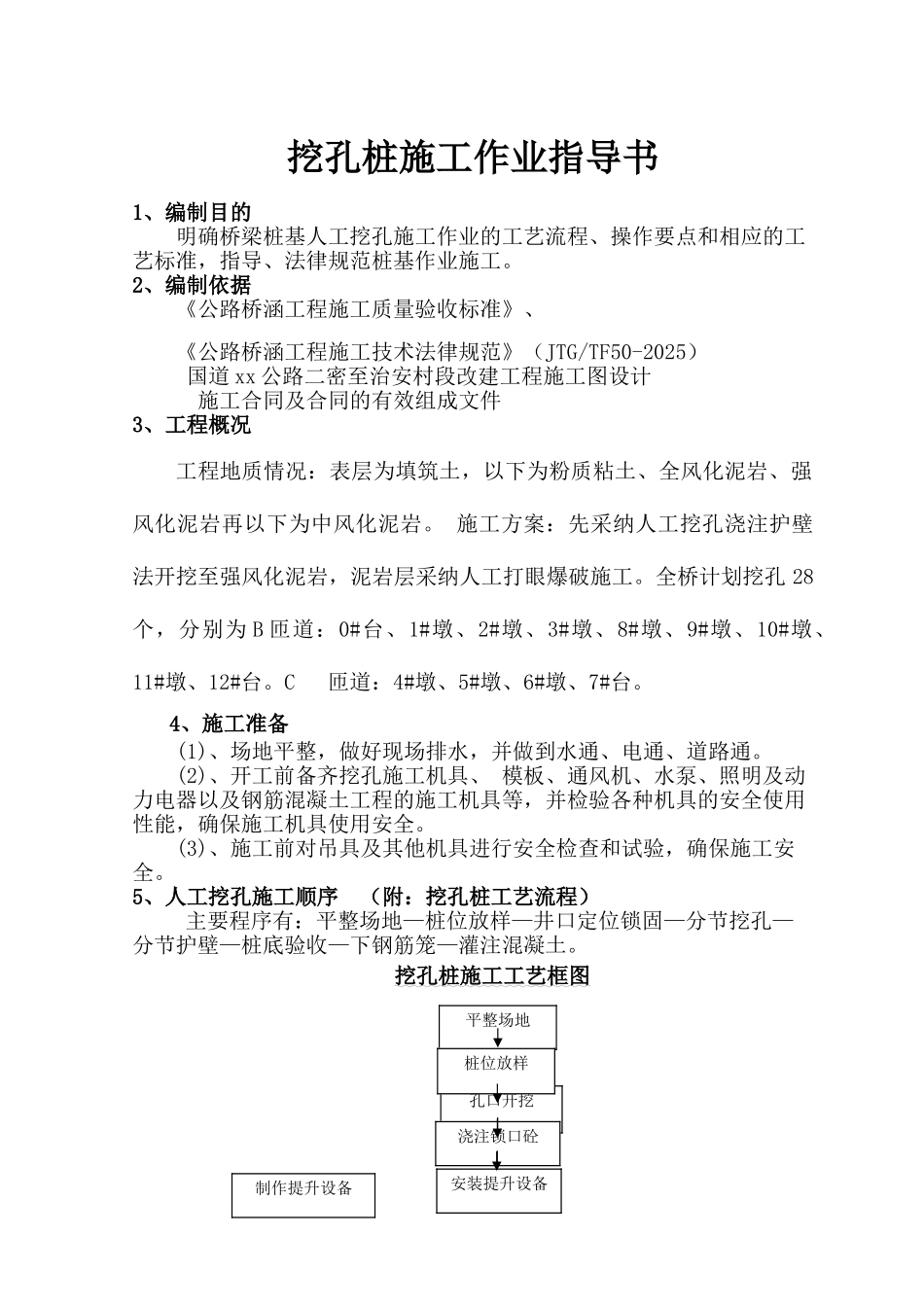

孔口开挖平整场地浇注锁口砼安装提升设备制作提升设备桩位放样挖孔桩施工作业指导书1、编制目的明确桥梁桩基人工挖孔施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范桩基作业施工。2、编制依据《公路桥涵工程施工质量验收标准》、《公路桥涵工程施工技术法律规范》(JTG/TF50-2025) 国道 xx 公路二密至治安村段改建工程施工图设计 施工合同及合同的有效组成文件3、工程概况工程地质情况:表层为填筑土,以下为粉质粘土、全风化泥岩、强风化泥岩再以下为中风化泥岩。 施工方案:先采纳人工挖孔浇注护壁法开挖至强风化泥岩,泥岩层采纳人工打眼爆破施工。全桥计划挖孔 28个,分别为 B 匝道:0#台、1#墩、2#墩、3#墩、8#墩、9#墩、10#墩、11#墩、12#台。C匝道:4#墩、5#墩、6#墩、7#台。 4、施工准备(1)、场地平整,做好现场排水,并做到水通、电通、道路通。(2)、开工前备齐挖孔施工机具、 模板、通风机、水泵、照明及动力电器以及钢筋混凝土工程的施工机具等,并检验各种机具的安全使用性能,确保施工机具使用安全。(3)、施工前对吊具及其他机具进行安全检查和试验,确保施工安全。5、人工挖孔施工顺序 (附:挖孔桩工艺流程)主要程序有:平整场地—桩位放样—井口定位锁固—分节挖孔—分节护壁—桩底验收—下钢筋笼—灌注混凝土。挖孔桩施工工艺框图挖 孔移除挖孔设备浇注砼护壁下笼、灌砼 A 场地平整平整场地、清除杂物、夯打密实。桩位处地面高出原地面 50 厘米左右,条件允许时,将原地面挖至承台底标高,以减少挖孔及护壁数量。B 测量放样由项目部测量组精确放样桩位,由施工人员埋设十字护桩,十字护桩用混凝土进行加固保护,以备开挖过程中对桩位进行检验。C 桩孔开挖 (1)、桩孔开挖前,根据设计桩位,准确定出挖孔中心位置。并做好十字型护桩,浇筑好锁口后,把护桩引到锁口内侧,且用红油漆标识,以备挖孔及钢筋笼定位时对桩位进行检验。桩孔开挖顺序为先挖中间后挖周边从上到下逐层开挖。(2)、孔内挖出的土装入吊桶,采纳电葫芦或人工提升设备将渣土垂直运输到地面,挖出的土方应随出随运,临时不能运走的应堆放在孔口1m 以外,且堆土高度不得超过 1m;孔内有人作业时,3m 以内不得有机械车辆行驶或停放。(3)、严格检查孔位、孔径、倾斜度及护壁厚度。桩位轴线实行在地面设十字控制网、基准点的办法控制,安装提升设备时,使其吊桶的钢丝绳中心与桩孔中心线一致,以便挖孔时粗略控制中线。精确控...
