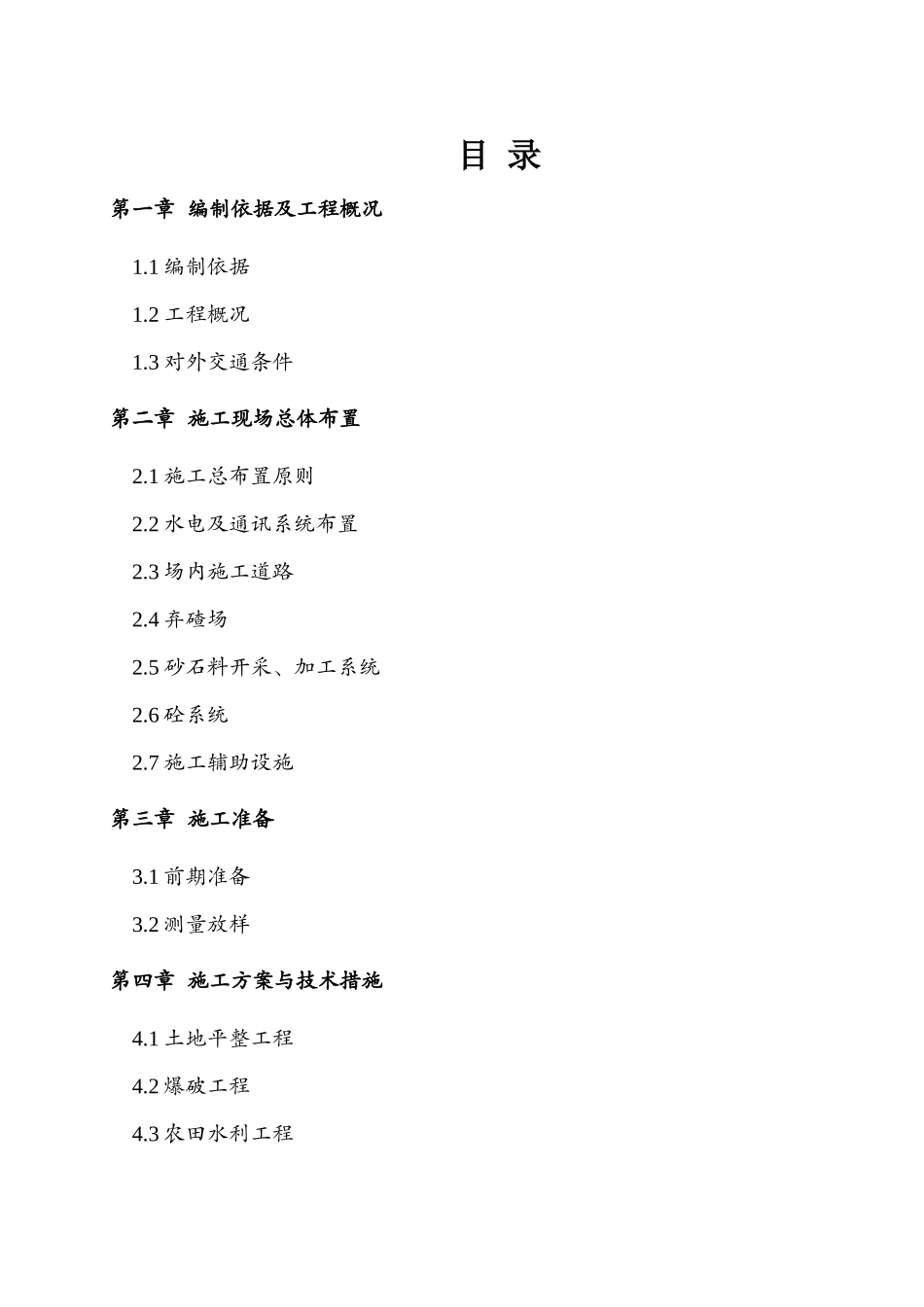

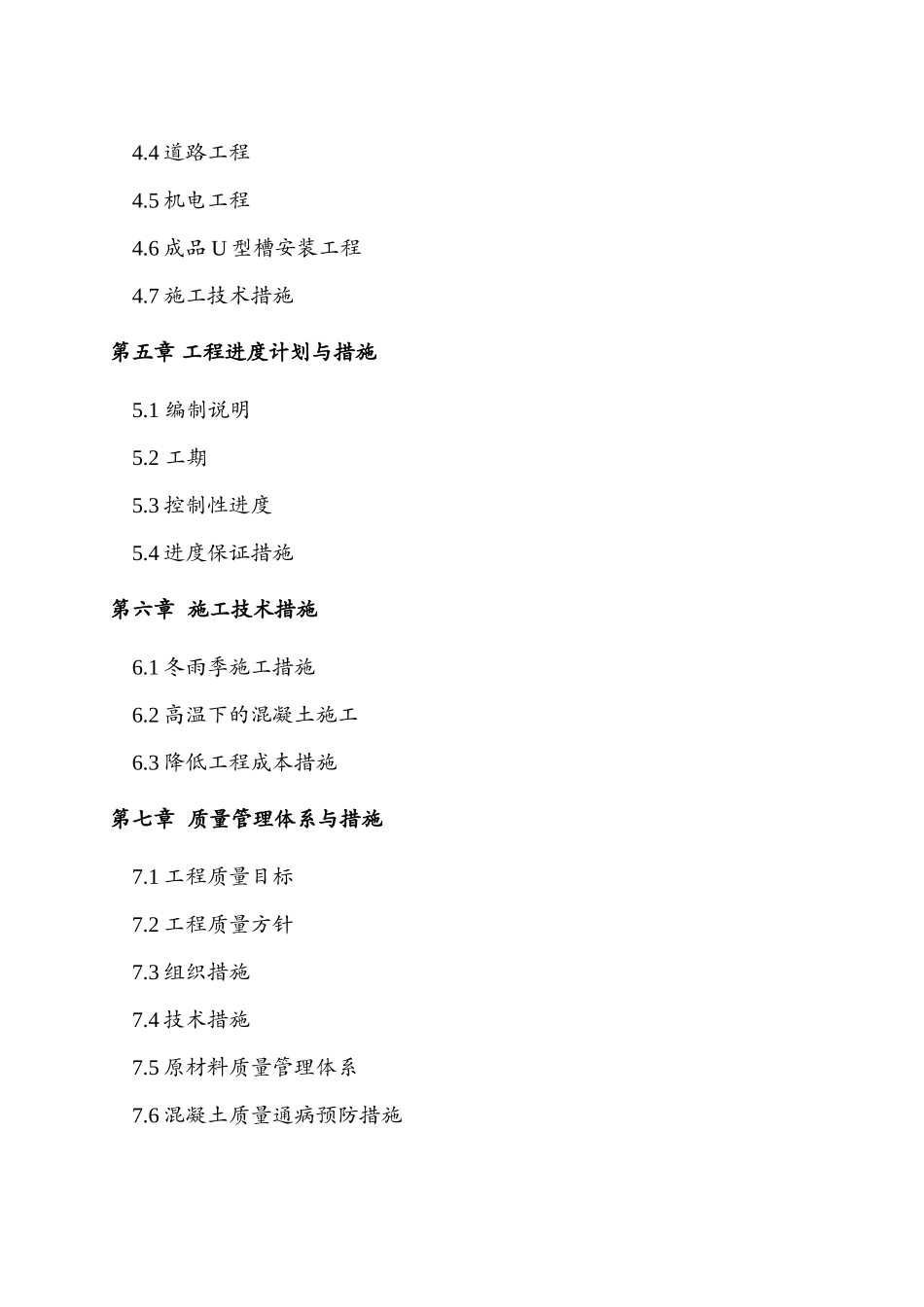

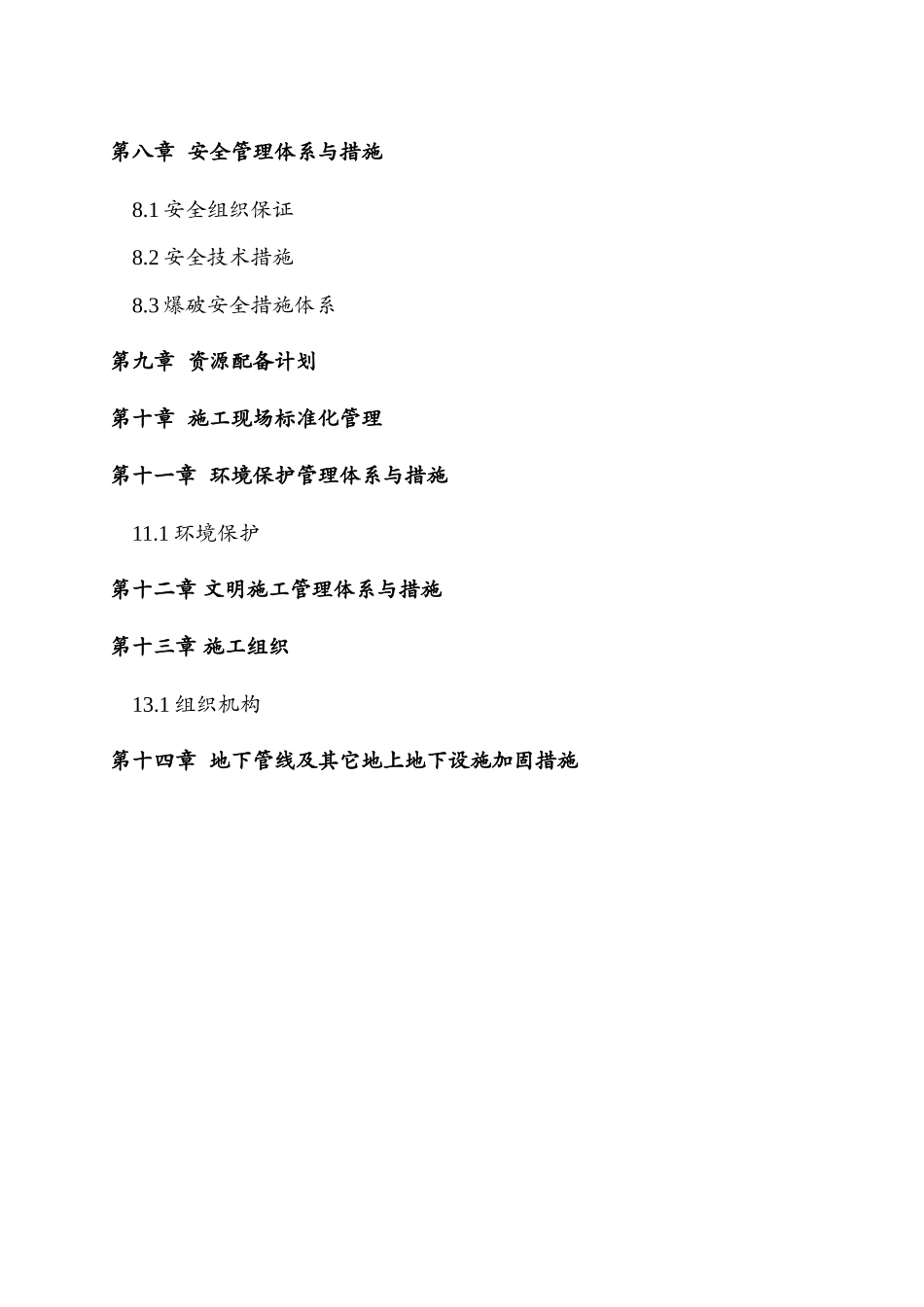

目 录第一章 编制依据及工程概况1.1 编制依据1.2 工程概况1.3 对外交通条件第二章 施工现场总体布置2.1 施工总布置原则2.2 水电及通讯系统布置2.3 场内施工道路2.4 弃碴场2.5 砂石料开采、加工系统2.6 砼系统2.7 施工辅助设施第三章 施工准备3.1 前期准备3.2 测量放样第四章 施工方案与技术措施4.1 土地平整工程4.2 爆破工程4.3 农田水利工程4.4 道路工程4.5 机电工程4.6 成品 U 型槽安装工程4.7 施工技术措施第五章 工程进度计划与措施5.1 编制说明5.2 工期5.3 控制性进度5.4 进度保证措施第六章 施工技术措施6.1 冬雨季施工措施6.2 高温下的混凝土施工6.3 降低工程成本措施第七章 质量管理体系与措施7.1 工程质量目标7.2 工程质量方针7.3 组织措施7.4 技术措施7.5 原材料质量管理体系7.6 混凝土质量通病预防措施第八章 安全管理体系与措施8.1 安全组织保证8.2 安全技术措施8.3 爆破安全措施体系第九章 资源配备计划第十章 施工现场标准化管理第十一章 环境保护管理体系与措施11.1 环境保护第十二章 文明施工管理体系与措施第十三章 施工组织13.1 组织机构第十四章 地下管线及其它地上地下设施加固措施第一章 编制依据及工程概况1.1编制依据(1 )本项目的招标范围,即施工图所示范围及工程量清单内的工程施工。(2 )全国新增1000亿斤粮食生产能力XX县2025年田间工程建设项目的招标文件及由XX市XX农业工程有限公司设计的全国新增1000亿斤粮食生产能力XX县2025年田间工程建设项目施工图纸。(3 )目前我公司的施工技术水平和设备装备情况以及过去和正在修建的工程的经验。(4 )国家现行关于土地整理的法律规范章程《土地开发整理项目验收规程》 《水土保持综合治理技术法律规范》《农田排水工程技术法律规范》 《灌溉与排水工程技术法律规范》 《公路桥涵设计通用法律规范》 《四川省坡改梯工程建设技术规程》《四川省中部丘陵地区改造中低产田项目技术工作要点》《爆破安全规程》 《中华人民共和国民用爆炸物品管理条例》;《乡镇露天广场爆破安全规程》;《爆破工程》(5 )现场考察的实际情况和补遗答疑书等。1.2工程概况全国新增1000亿斤粮食生产能力XX县2025年田间工程建设项目位于XX县XX乡、XX乡。项目建设规模:建设高产稳产粮田3.0万亩,新建及整治灌排渠系34699 米、山平塘37座、蓄水池45口,配套渠系建筑物438 处,新建及改造提灌站4 座,新建田间作业便道4.194...
