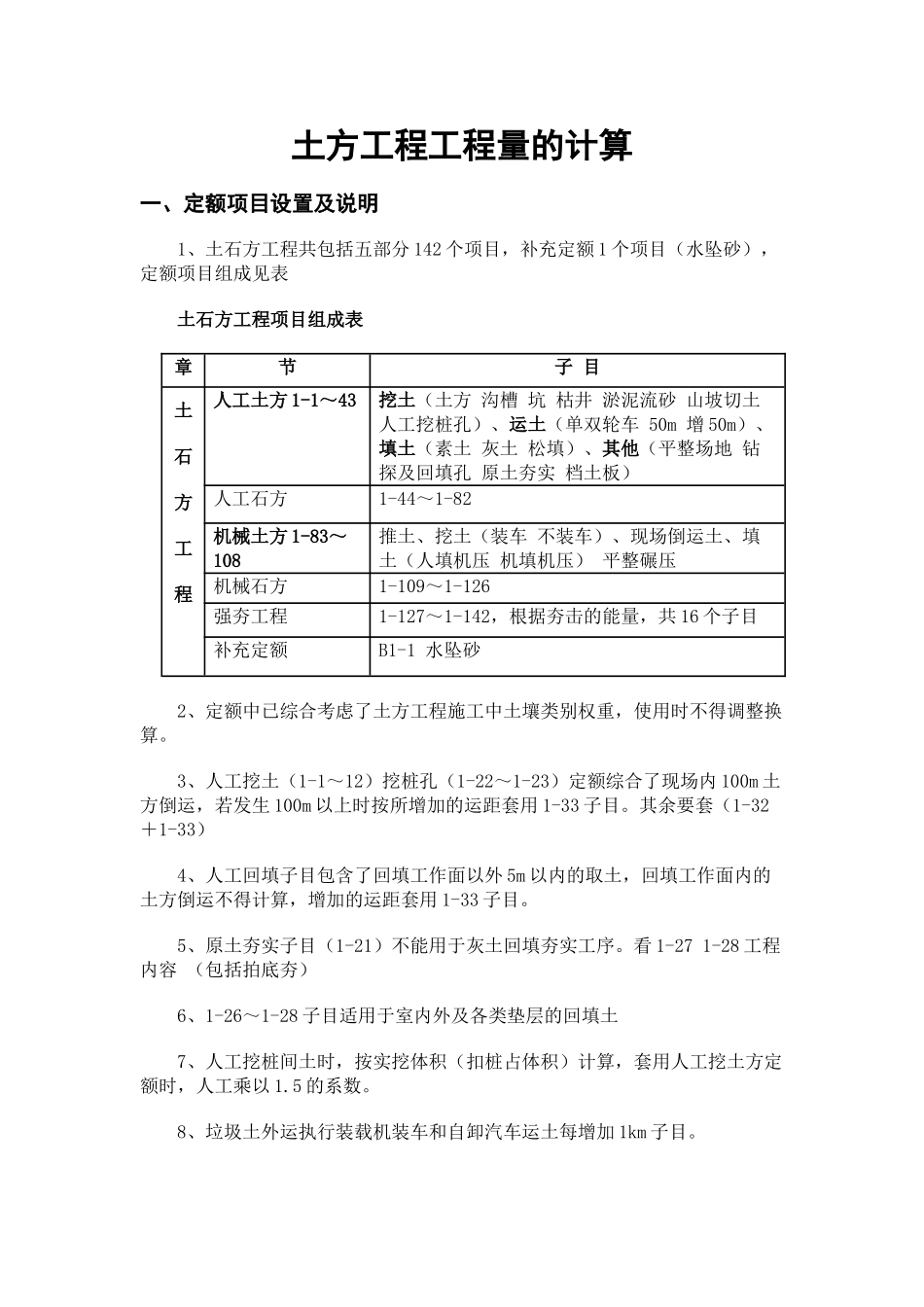

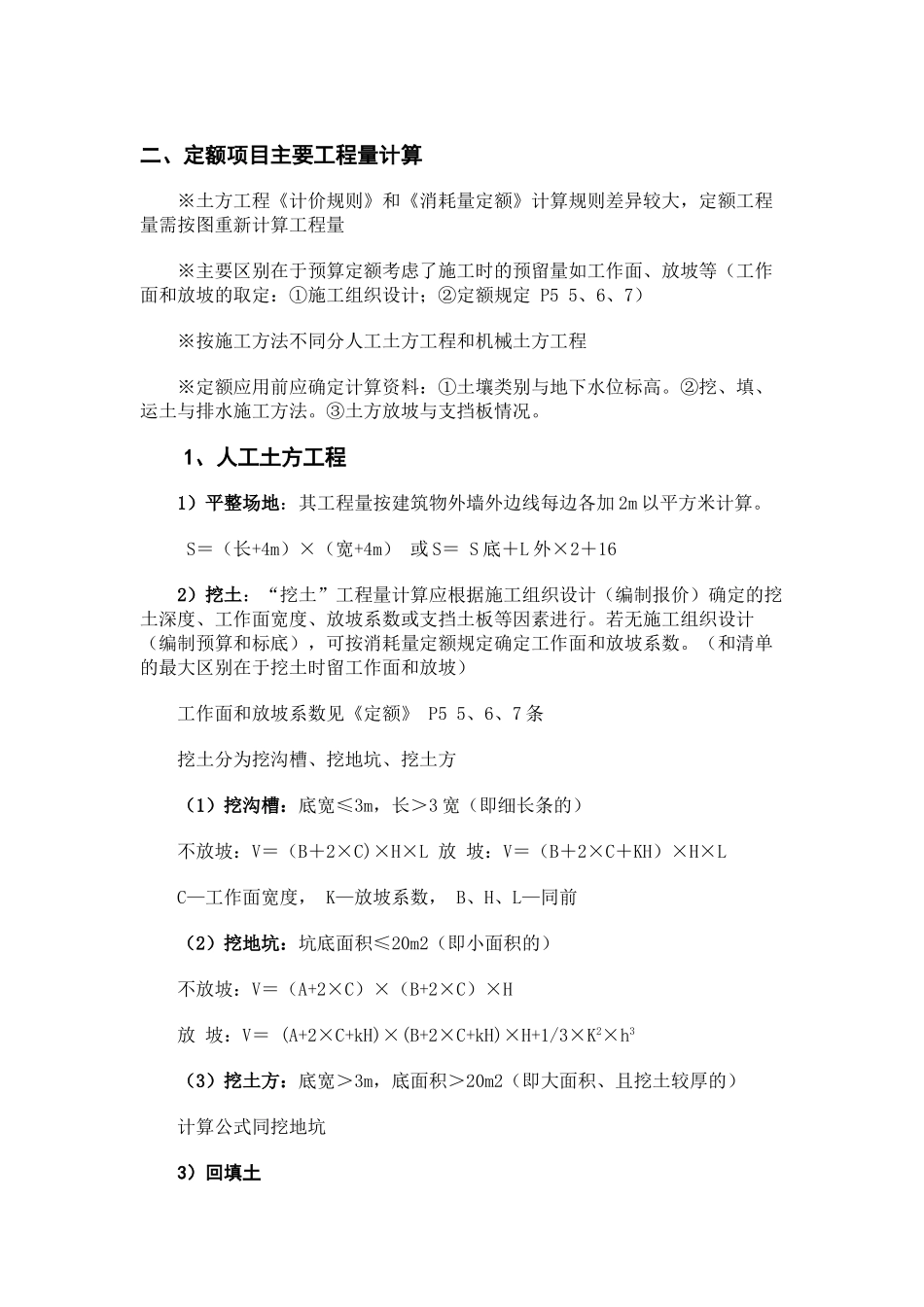

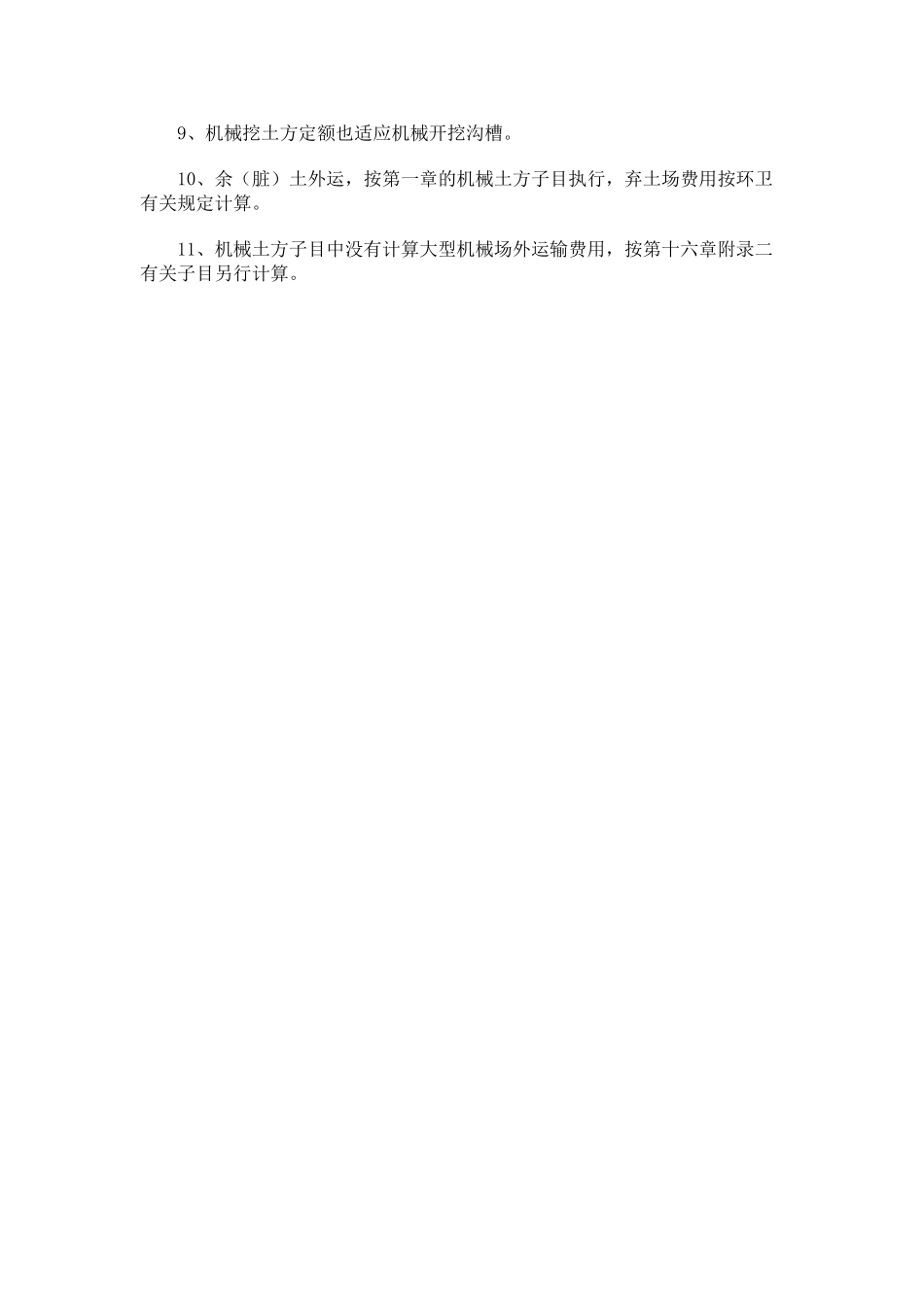

土方工程工程量的计算一、定额项目设置及说明1、土石方工程共包括五部分 142 个项目,补充定额 1 个项目(水坠砂),定额项目组成见表土石方工程项目组成表章节子 目土石方工程人工土方 1-1~43挖土(土方 沟槽 坑 枯井 淤泥流砂 山坡切土 人工挖桩孔)、运土(单双轮车 50m 增 50m)、填土(素土 灰土 松填)、其他(平整场地 钻探及回填孔 原土夯实 档土板)人工石方1-44~1-82机械土方 1-83~108推土、挖土(装车 不装车)、现场倒运土、填土(人填机压 机填机压) 平整碾压机械石方1-109~1-126强夯工程1-127~1-142,根据夯击的能量,共 16 个子目补充定额B1-1 水坠砂2、定额中已综合考虑了土方工程施工中土壤类别权重,使用时不得调整换算。3、人工挖土(1-1~12)挖桩孔(1-22~1-23)定额综合了现场内 100m 土方倒运,若发生 100m 以上时按所增加的运距套用 1-33 子目。其余要套(1-32+1-33)4、人工回填子目包含了回填工作面以外 5m 以内的取土,回填工作面内的土方倒运不得计算,增加的运距套用 1-33 子目。5、原土夯实子目(1-21)不能用于灰土回填夯实工序。看 1-27 1-28 工程内容 (包括拍底夯)6、1-26~1-28 子目适用于室内外及各类垫层的回填土7、人工挖桩间土时,按实挖体积(扣桩占体积)计算,套用人工挖土方定额时,人工乘以 1.5 的系数。8、垃圾土外运执行装载机装车和自卸汽车运土每增加 1km 子目。9、机械挖土方定额也适应机械开挖沟槽。10、余(脏)土外运,按第一章的机械土方子目执行,弃土场费用按环卫有关规定计算。 11、机械土方子目中没有计算大型机械场外运输费用,按第十六章附录二有关子目另行计算。 二、定额项目主要工程量计算※土方工程《计价规则》和《消耗量定额》计算规则差异较大,定额工程量需按图重新计算工程量※主要区别在于预算定额考虑了施工时的预留量如工作面、放坡等(工作面和放坡的取定:①施工组织设计;②定额规定 P5 5、6、7) ※按施工方法不同分人工土方工程和机械土方工程※定额应用前应确定计算资料:①土壤类别与地下水位标高。②挖、填、运土与排水施工方法。③土方放坡与支挡板情况。1、人工土方工程1)平整场地:其工程量按建筑物外墙外边线每边各加 2m 以平方米计算。S=(长+4m)×(宽+4m) 或 S= S 底+L 外×2+162)挖土:“挖土”工程量计算应根据施工组织设计(编制报价)确定的挖土深度、工作面宽度、放坡系...
