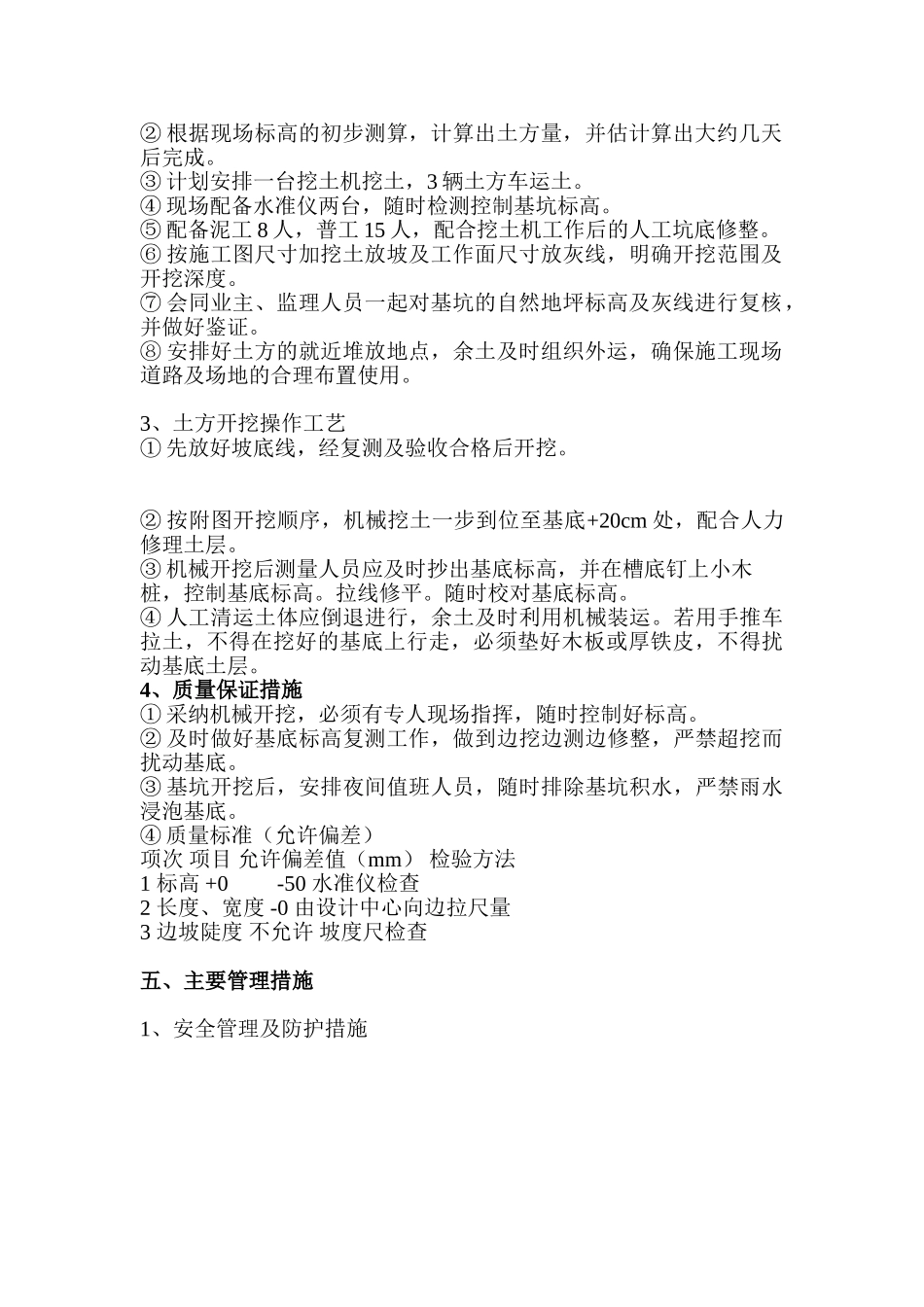

****制药新建药厂工程土方开挖工程安全施工方案编制人: 审核人: 审批人: 编制单位:2010 年 1 月 7 日一、编制依据1、施工图纸****制药新建药厂工程结施图2、主要法律规范、规程①《建筑地基处理技术法律规范》JGJ79-2025②《建筑工程质量检验评定标准》GBJ301-88③《建筑机械使用安全技术规程》JGJ33-2001④《建筑地基基础工程施工质量验收法律规范》GB50202-2025二、工程简介1、工程名称:****制药新建药厂工程2、工程地点:海口市****二期地块3、建设单位:****制药股份有限公司4、监理单位:5、施工单位:6、设计单位:7、建筑面积:28327m28、合同工期:269 天9、质量目标:一次性验收合格10、安全目标:验收合格率 100%。三、工程结构概况本工程为****制药股份有限公司新建药厂工程,该工程位于海口市******二期地块。由****制药股份有限公司开发,施工图纸委托由中国医药集团武汉医药设计院提供的施工图纸设计。工程总建筑面积 28327m2 ,占地面积 38213.993m2,一~五层框架结构。建筑结构安全等级二级,屋面防水等级Ⅱ,框架等级为二级,抗震设防烈度 8.5 度四、施工部署1、施工顺序根据现场施工条件和施工组织设计安排,具体步骤如下:定位放线、验线→机械挖土至基底标高+20cm 处→人工坑底修整→人工开挖排水沟→验槽。 2、施工技术准备① 组织人员仔细熟悉施工方案,结合本工程特点做好施工前技术交底和安全交底。② 根据现场标高的初步测算,计算出土方量,并估计算出大约几天后完成。③ 计划安排一台挖土机挖土,3 辆土方车运土。④ 现场配备水准仪两台,随时检测控制基坑标高。⑤ 配备泥工 8 人,普工 15 人,配合挖土机工作后的人工坑底修整。⑥ 按施工图尺寸加挖土放坡及工作面尺寸放灰线,明确开挖范围及开挖深度。⑦ 会同业主、监理人员一起对基坑的自然地坪标高及灰线进行复核,并做好鉴证。⑧ 安排好土方的就近堆放地点,余土及时组织外运,确保施工现场道路及场地的合理布置使用。3、土方开挖操作工艺① 先放好坡底线,经复测及验收合格后开挖。② 按附图开挖顺序,机械挖土一步到位至基底+20cm 处,配合人力修理土层。③ 机械开挖后测量人员应及时抄出基底标高,并在槽底钉上小木桩,控制基底标高。拉线修平。随时校对基底标高。④ 人工清运土体应倒退进行,余土及时利用机械装运。若用手推车拉土,不得在挖好的基底上行走,必须垫好木板或厚铁皮,不得扰动基底土层。4、质量保证措施...
