土方开挖施工技术交底记录编号: 表 12—1工程名称施工部位基础承台土方开挖施工图号施工班组土建施工队日 期2025 年 8 月 28 日内 容:基坑开挖总方案根据本工程的特点、基坑周边环境、场地的实际情况,综合经济、技术、安全、进度等因素考虑,本工程基坑开挖及支护分以下四种方式,一是深度在 5m 以内的基础承台,采纳一次放坡开挖,如遇雨天或地质条件不良时,边坡用彩条布或塑料薄膜覆盖,基坑顶部周边设排水沟防止地表水进入基坑,坑底设排水沟引流至集水坑后抽排;二是承台深度在 -7
00m、-7
50m 的深基坑采纳分级放坡的支护方式,坡面喷射细石砼护面,坑底设排水沟集中至集水坑后抽排;三是针对承台深度在-8
50m 的深基坑(JE5、JE6 基础承台),因紧邻北侧有厂房及变压器,拟采纳支护桩对北侧开挖区进行支护,另三面采纳分级放坡开挖,坡面及支护桩间挂网喷射砼护面,采纳井点降水方式控制地下水
在承台基坑开挖过程中,5-7 线/B-E 轴间已施工设备基础桩对土方开挖造成一定影响,在土方开挖之前,需要了解基坑开挖范围内设备基础桩施工情况(包括施工时间、砼强度等级、与基础承台距离、设计桩顶标高等信息),在开挖过程中注意对桩的保护,通知建设单位对超灌部分及时进行凿除

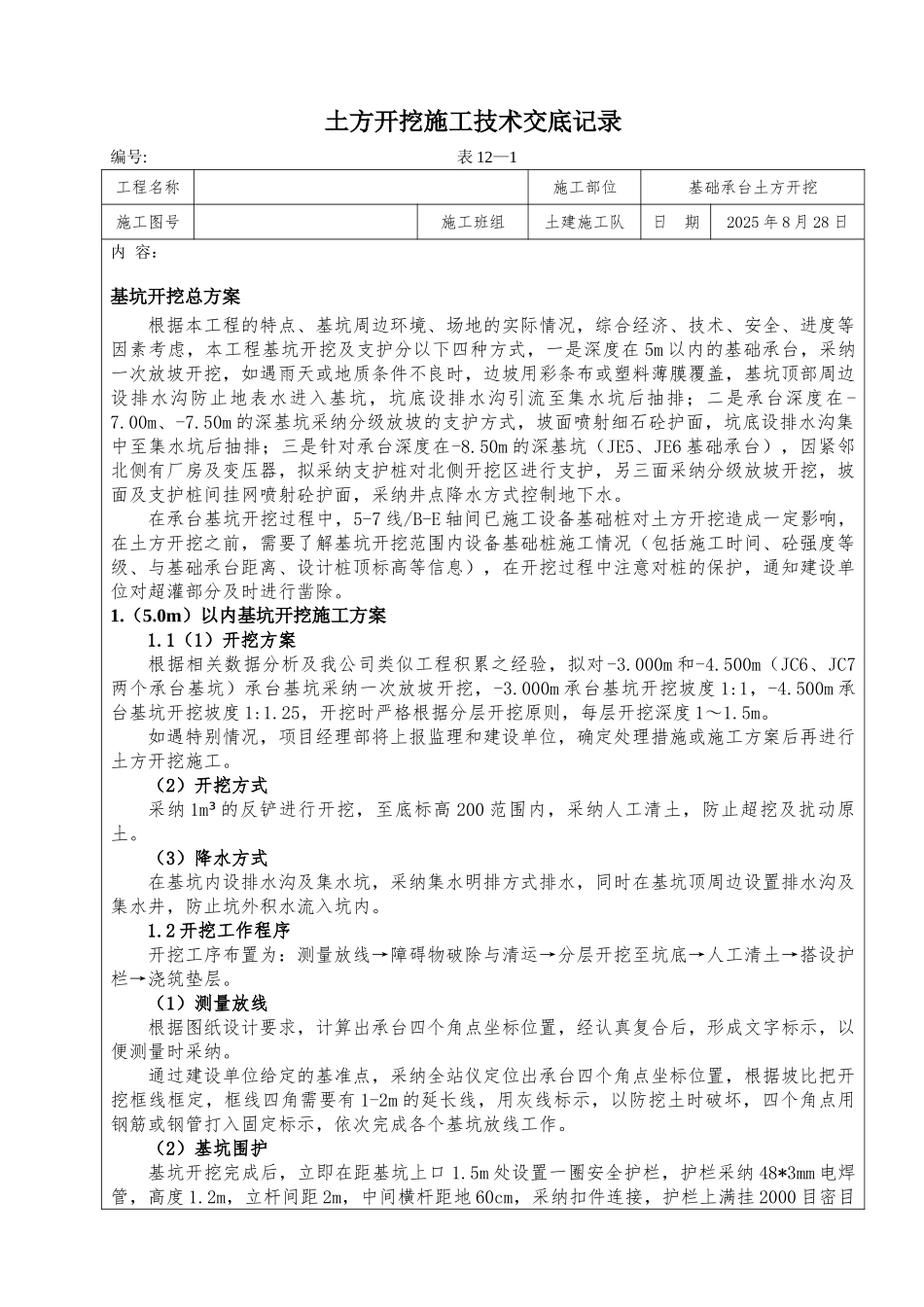

0m)以内基坑开挖施工方案1
1(1)开挖方案根据相关数据分析及我公司类似工程积累之经验,拟对-3
000m 和-4
500m(JC6、JC7两个承台基坑)承台基坑采纳一次放坡开挖,-3
000m 承台基坑开挖坡度 1:1,-4
500m 承台基坑开挖坡度 1:1
25,开挖时严格根据分层开挖原则,每层开挖深度 1~1
如遇特别情况,项目经理部将上报监理和建设单位,确定处理措施或施工方案后再进行土方开挖施工
(2)开挖方式采纳 1m³ 的反铲进行开挖,至底标高 200 范围内,采纳人工清土,防止超挖及扰动原
