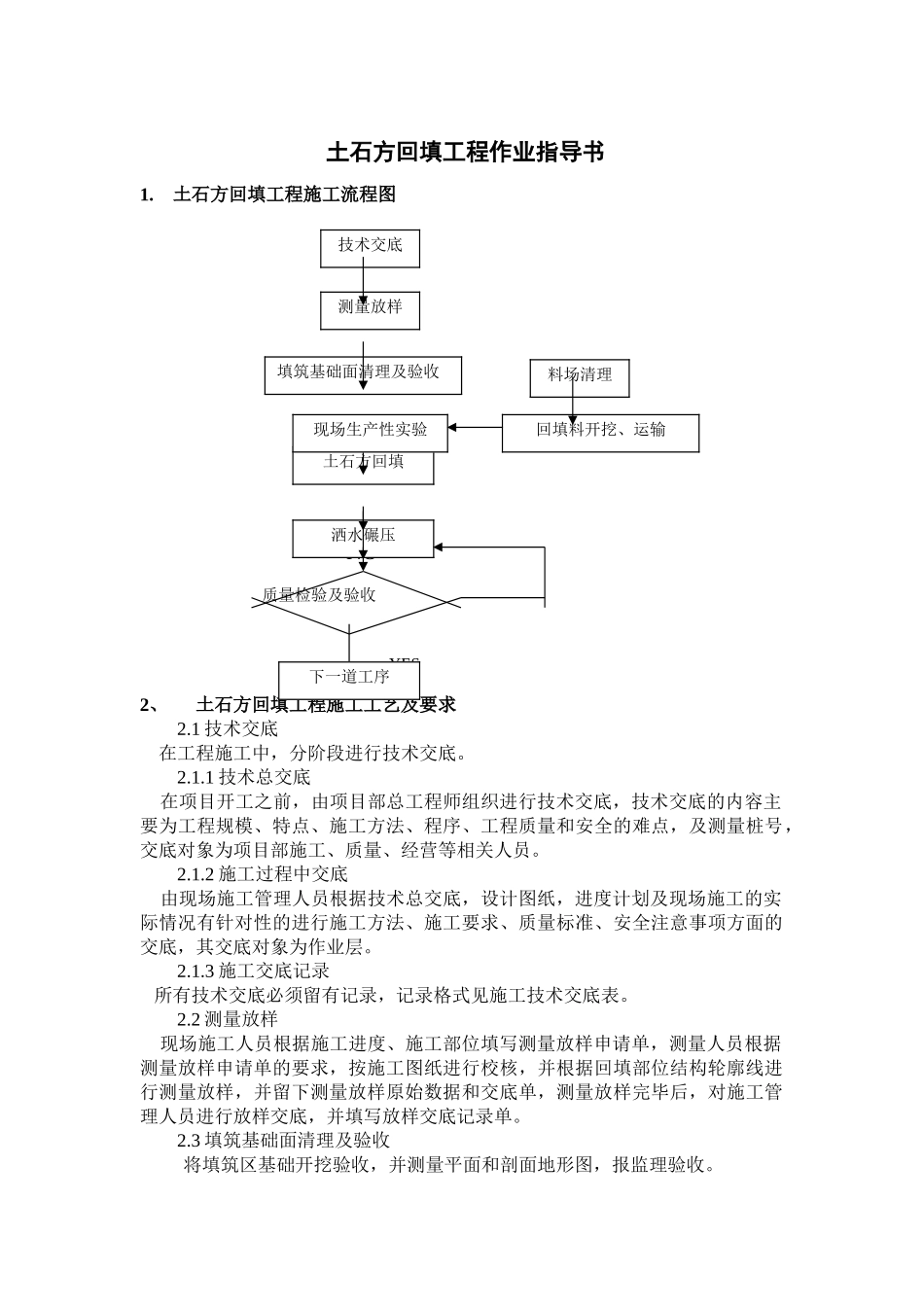

土石方回填工程作业指导书1
土石方回填工程施工流程图 NO质量检验及验收2、土石方回填工程施工工艺及要求2
1 技术交底 在工程施工中,分阶段进行技术交底
1 技术总交底 在项目开工之前,由项目部总工程师组织进行技术交底,技术交底的内容主要为工程规模、特点、施工方法、程序、工程质量和安全的难点,及测量桩号,交底对象为项目部施工、质量、经营等相关人员
2 施工过程中交底 由现场施工管理人员根据技术总交底,设计图纸,进度计划及现场施工的实际情况有针对性的进行施工方法、施工要求、质量标准、安全注意事项方面的交底,其交底对象为作业层
3 施工交底记录 所有技术交底必须留有记录,记录格式见施工技术交底表
2 测量放样 现场施工人员根据施工进度、施工部位填写测量放样申请单,测量人员根据测量放样申请单的要求,按施工图纸进行校核,并根据回填部位结构轮廓线进行测量放样,并留下测量放样原始数据和交底单,测量放样完毕后,对施工管理人员进行放样交底,并填写放样交底记录单
3 填筑基础面清理及验收将填筑区基础开挖验收,并测量平面和剖面地形图,报监理验收
技术交底测量放样填筑基础面清理及验收回填料开挖、运输土石方回填洒水碾压料场清理YES下一道工序现场生产性实验2

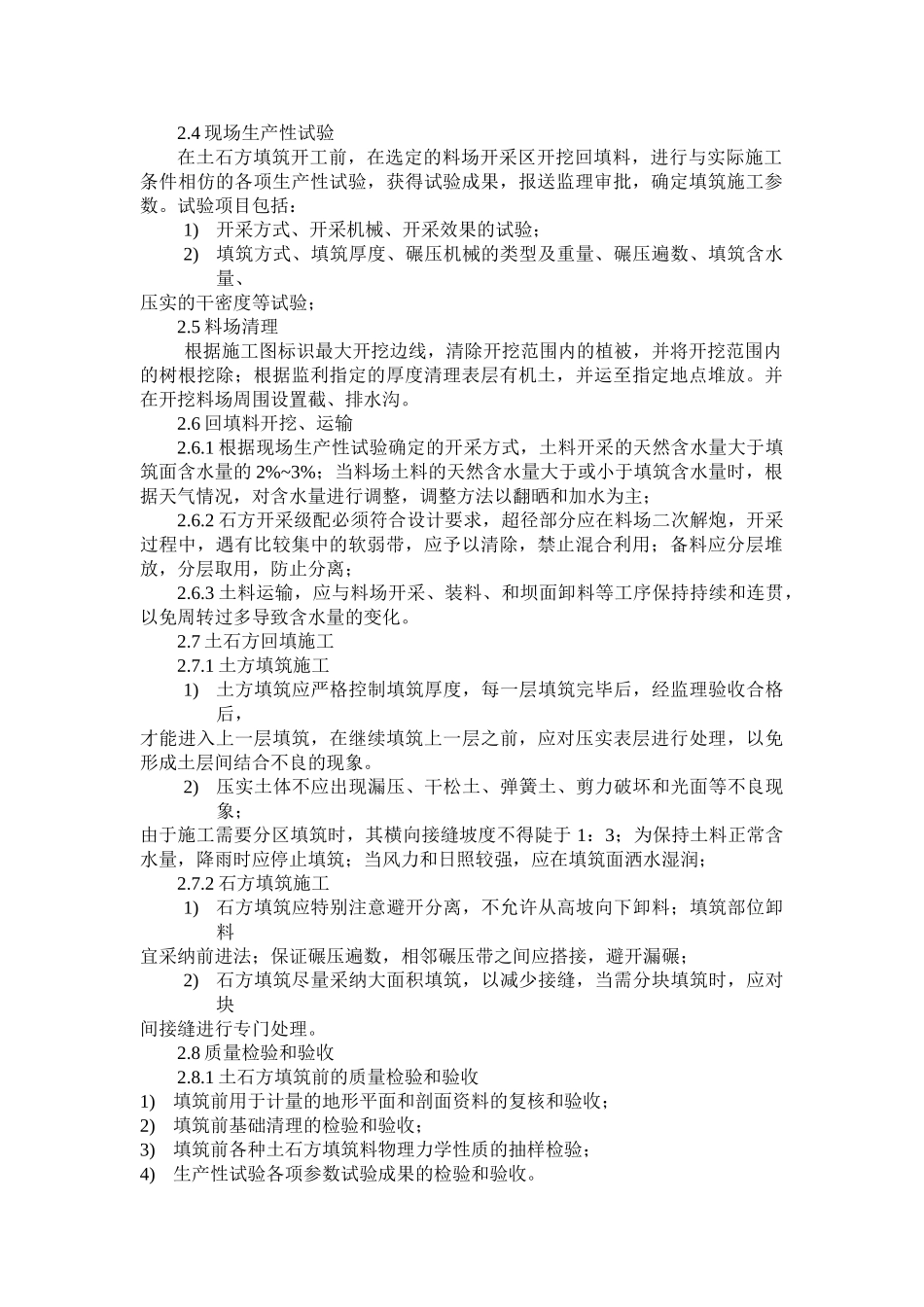

4 现场生产性试验在土石方填筑开工前,在选定的料场开采区开挖回填料,进行与实际施工条件相仿的各项生产性试验,获得试验成果,报送监理审批,确定填筑施工参数
试验项目包括:1)开采方式、开采机械、开采效果的试验;2)填筑方式、填筑厚度、碾压机械的类型及重量、碾压遍数、填筑含水量、压实的干密度等试验;2
5 料场清理根据施工图标识最大开挖边线,清除开挖范围内的植被,并将开挖范围内的树根挖除;根据监利指定的厚度清理表层有机土,并运至指定地点堆放
并在开挖料场周围设置截、排水沟

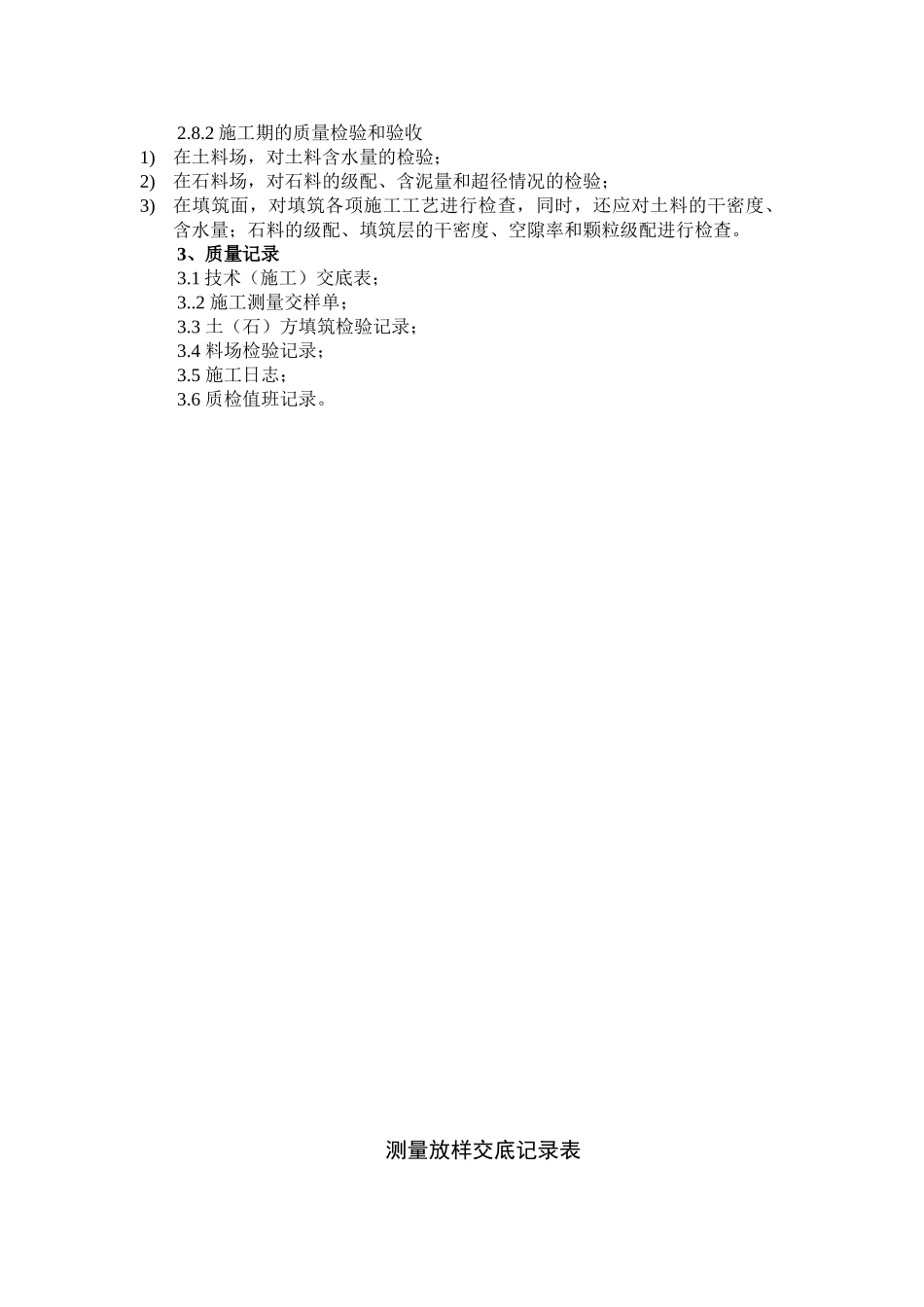

6 回填料开挖、运输2
