工程名称****集团**新城 10 地块项目经理部施工单位****集团有限公司交底部位10-04 栋地下室工序名称钢筋绑扎交底内容:一.施工准备1
1 材料:钢筋、镀锌铁丝、水泥砂浆垫块
2 工具:钢筋钩、钢丝刷、钢卷尺、撬棍、力矩扳手、粉笔、墨斗
3 核对成型钢筋是否与设计图纸及配料单的级别、直径、形状、尺寸、数量一致,如有错漏应纠正增补
4 将钢筋按绑扎顺序分类堆放,并将锈蚀进行清理
5 基础垫层标高符合设计要求,表面清理洁净,钢筋位置线已弹好
二.钢筋施工原则2
1 钢筋保护层环境类别板、墙、壳梁柱≤C20C25~C45≥C50≤C20C25~C45≥C50≤C20C25~C45≥C50一201515302525303030二二 a/2020/3030/3030二 b/2520/3530/3530注:地下车库钢筋保护层一下表为准外墙外侧、底板外侧、水池侧墙板、墙、壳梁、柱顶板上侧(迎水面)502030502
2 钢筋连接原则① 地下室竖向钢筋一次插到顶,在地下室顶板收掉
② 一层以上竖向钢筋≥16 采纳电渣压力焊,≥22 采纳直螺纹连接,其他采纳绑扎搭接

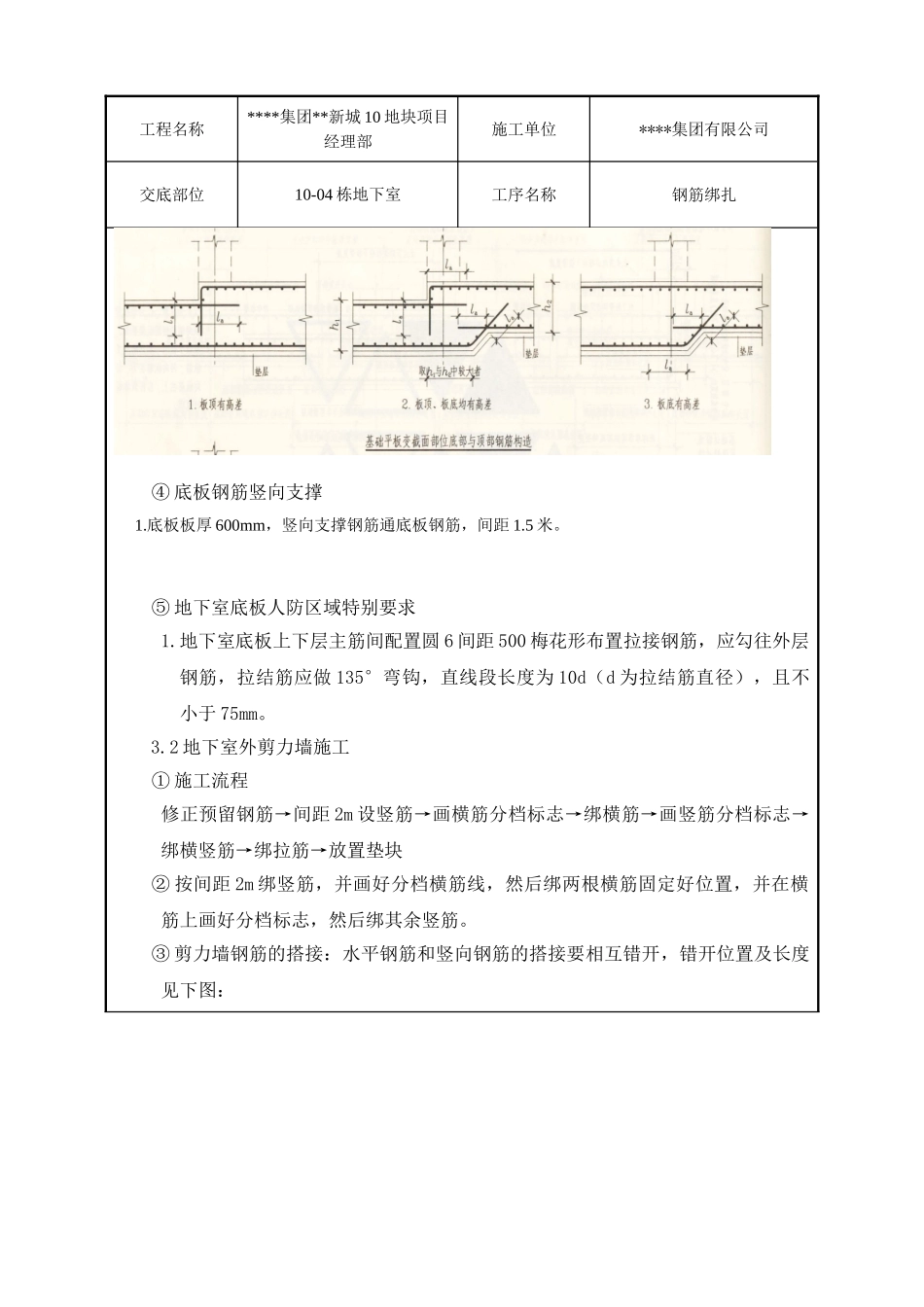

③ 水平纵向钢筋(含地下室底板)≥20 的采纳直螺纹连接,
