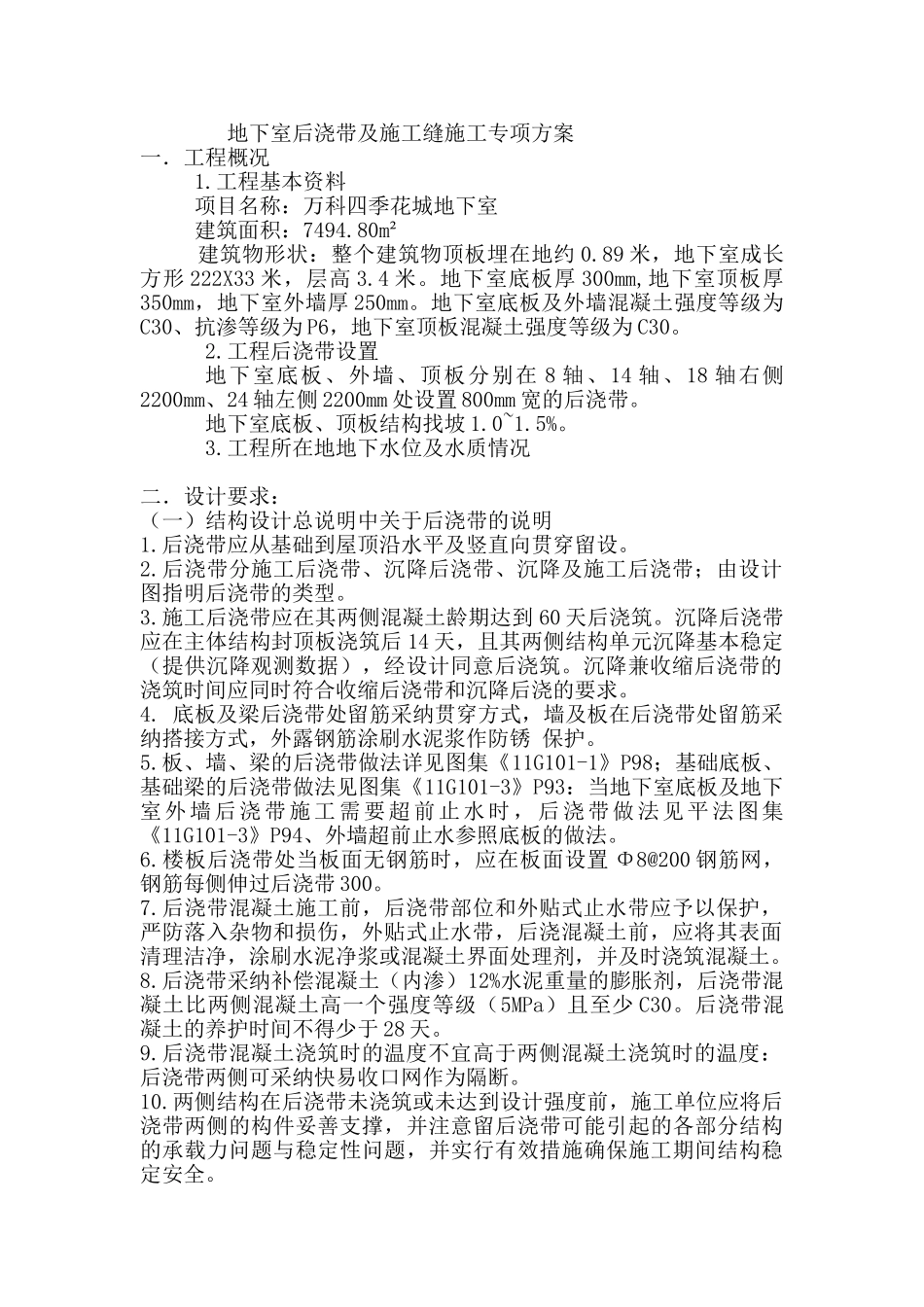

地下室后浇带及施工缝施工专项方案一.工程概况 1
工程基本资料项目名称:万科四季花城地下室 建筑面积:7494
80m² 建筑物形状:整个建筑物顶板埋在地约 0
89 米,地下室成长方形 222X33 米,层高 3
地下室底板厚 300mm,地下室顶板厚350mm,地下室外墙厚 250mm
地下室底板及外墙混凝土强度等级为C30、抗渗等级为 P6,地下室顶板混凝土强度等级为 C30
工程后浇带设置地下室底板、外墙、顶板分别在 8 轴、14 轴、18 轴右侧2200mm、24 轴左侧 2200mm 处设置 800mm 宽的后浇带
地下室底板、顶板结构找坡 1
工程所在地地下水位及水质情况二.设计要求:(一)结构设计总说明中关于后浇带的说明1
后浇带应从基础到屋顶沿水平及竖直向贯穿留设
后浇带分施工后浇带、沉降后浇带、沉降及施工后浇带;由设计图指明后浇带的类型
施工后浇带应在其两侧混凝土龄期达到 60 天后浇筑
沉降后浇带应在主体结构封顶板浇筑后 14 天,且其两侧结构单元沉降基本稳定(提供沉降观测数据),经设计同意后浇筑
沉降兼收缩后浇带的浇筑时间应同时符合收缩后浇带和沉降后浇的要求
底板及梁后浇带处留筋采纳贯穿方式,墙及板在后浇带处留筋采纳搭接方式,外露钢筋涂刷水泥浆作防锈 保护
板、墙、梁的后浇带做法详见图集《11G101-1》P98;基础底板、基础梁的后浇带做法见图集《11G101-3》P93:当地下室底板及地下室外墙后浇带施工需要超前止水时,后浇带做法见平法图集《11G101-3》P94、外墙超前止水参照底板的做法
楼板后浇带处当板面无钢筋时,应在板面设置 Φ8@200 钢筋网,钢筋每侧伸过后浇带 300
后浇带混凝土施工前,后浇带部位和外贴式止水带应予以保护,严防落入杂物和损伤,外贴式止水带,后浇混凝土前,应
