地下室落地脚手架施工技术交底

地下室落地脚手架施工技术交底_第1页
1/6
地下室落地脚手架施工技术交底_第2页
2/6
地下室落地脚手架施工技术交底_第3页
3/6

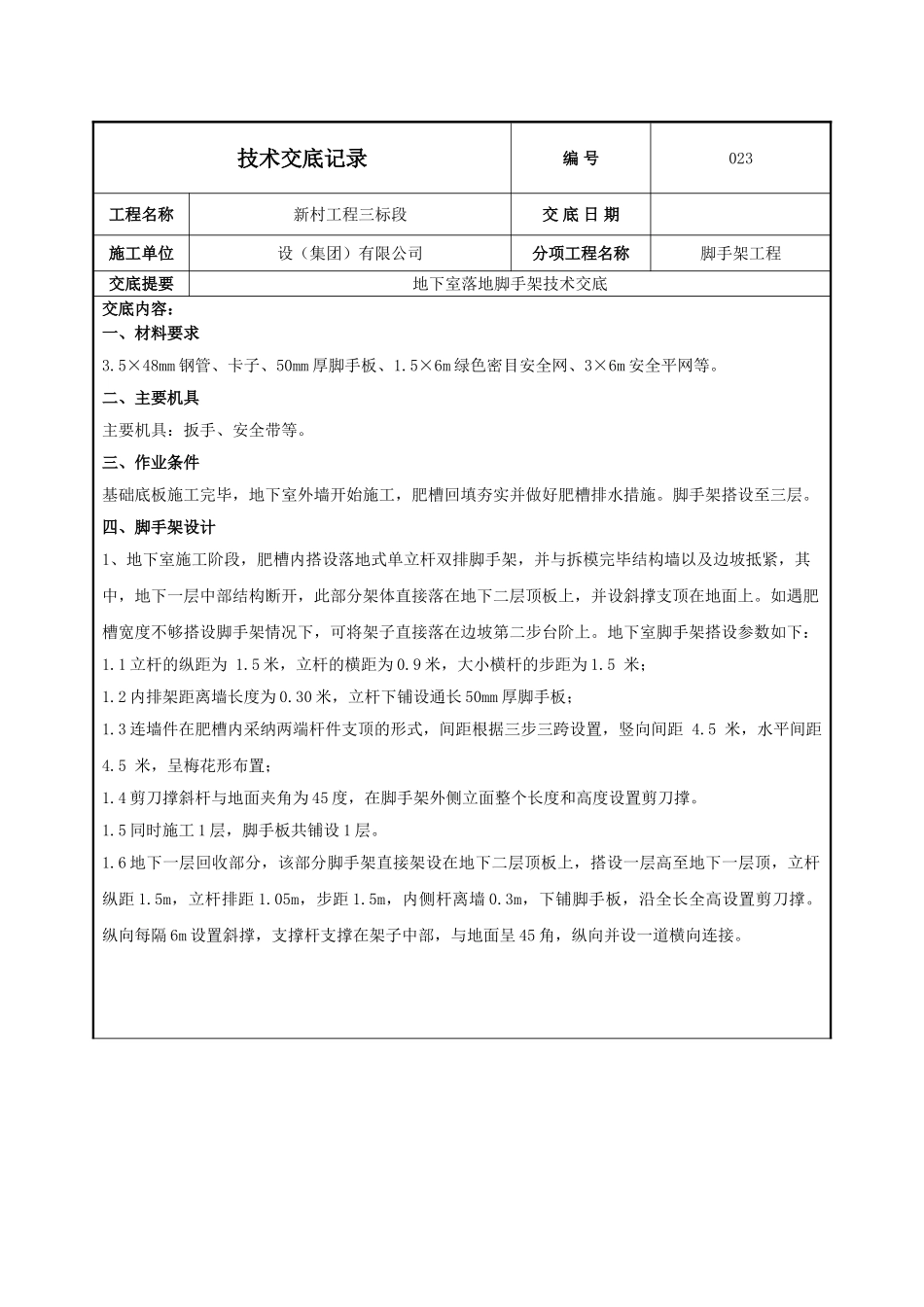

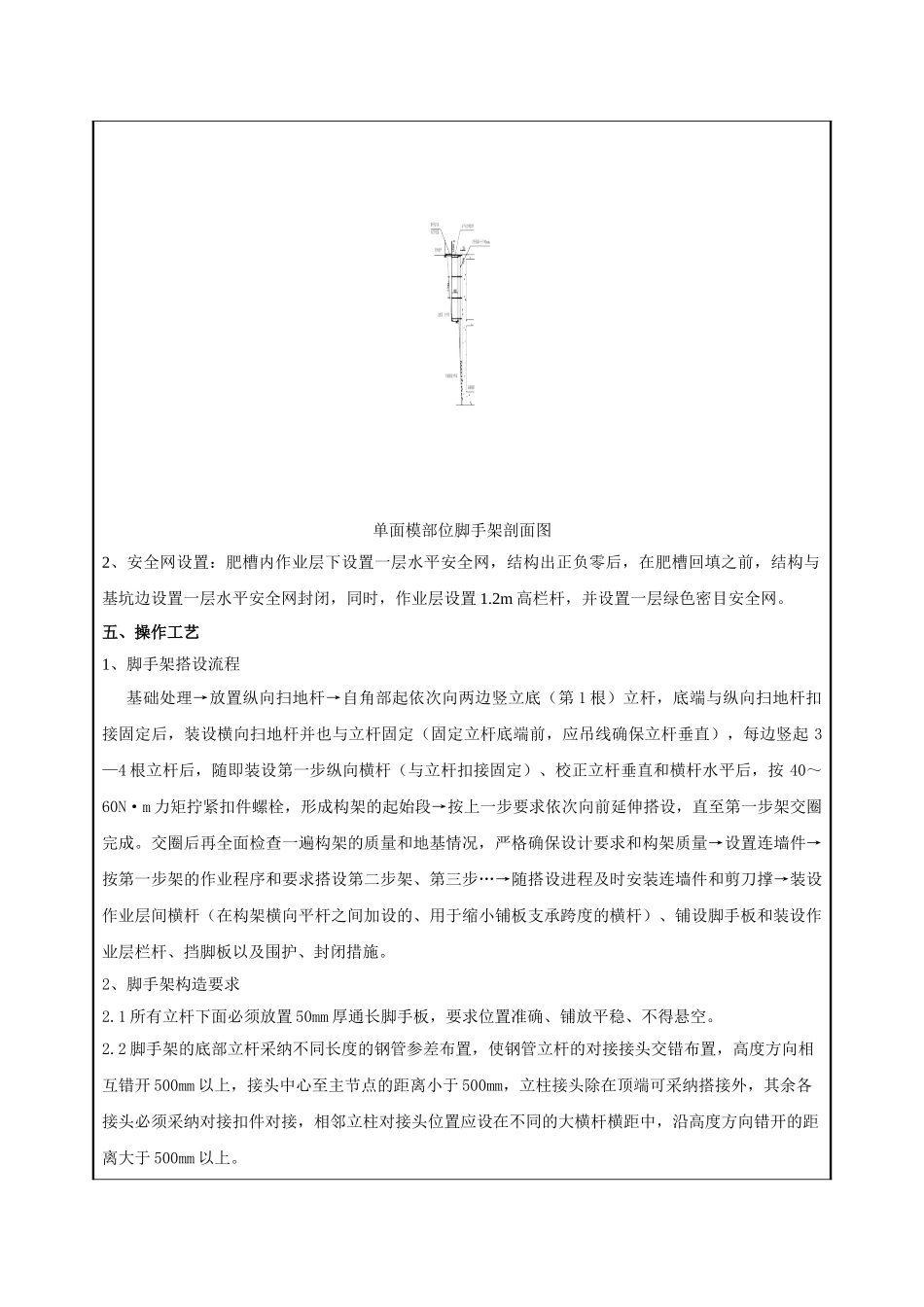

技术交底记录编 号023工程名称新村工程三标段交 底 日 期施工单位设(集团)有限公司分项工程名称脚手架工程交底提要地下室落地脚手架技术交底交底内容: 一、材料要求3.5×48mm 钢管、卡子、50mm 厚脚手板、1.5×6m 绿色密目安全网、3×6m 安全平网等。二、主要机具主要机具:扳手、安全带等。三、作业条件基础底板施工完毕,地下室外墙开始施工,肥槽回填夯实并做好肥槽排水措施。脚手架搭设至三层。四、脚手架设计1、地下室施工阶段,肥槽内搭设落地式单立杆双排脚手架,并与拆模完毕结构墙以及边坡抵紧,其中,地下一层中部结构断开,此部分架体直接落在地下二层顶板上,并设斜撑支顶在地面上。如遇肥槽宽度不够搭设脚手架情况下,可将架子直接落在边坡第二步台阶上。地下室脚手架搭设参数如下:1.1 立杆的纵距为 1.5 米,立杆的横距为 0.9 米,大小横杆的步距为 1.5 米;1.2 内排架距离墙长度为 0.30 米,立杆下铺设通长 50mm 厚脚手板; 1.3 连墙件在肥槽内采纳两端杆件支顶的形式,间距根据三步三跨设置,竖向间距 4.5 米,水平间距4.5 米,呈梅花形布置;1.4 剪刀撑斜杆与地面夹角为 45 度,在脚手架外侧立面整个长度和高度设置剪刀撑。1.5 同时施工 1 层,脚手板共铺设 1 层。1.6 地下一层回收部分,该部分脚手架直接架设在地下二层顶板上,搭设一层高至地下一层顶,立杆纵距 1.5m,立杆排距 1.05m,步距 1.5m,内侧杆离墙 0.3m,下铺脚手板,沿全长全高设置剪刀撑。纵向每隔 6m 设置斜撑,支撑杆支撑在架子中部,与地面呈 45 角,纵向并设一道横向连接。地下一层脚手架剖面图单面模部位脚手架剖面图2、安全网设置:肥槽内作业层下设置一层水平安全网,结构出正负零后,在肥槽回填之前,结构与基坑边设置一层水平安全网封闭,同时,作业层设置 1.2m 高栏杆,并设置一层绿色密目安全网。五、操作工艺1、脚手架搭设流程基础处理→放置纵向扫地杆→自角部起依次向两边竖立底(第 1 根)立杆,底端与纵向扫地杆扣接固定后,装设横向扫地杆并也与立杆固定(固定立杆底端前,应吊线确保立杆垂直),每边竖起 3—4 根立杆后,随即装设第一步纵向横杆(与立杆扣接固定)、校正立杆垂直和横杆水平后,按 40~60N·m 力矩拧紧扣件螺栓,形成构架的起始段→按上一步要求依次向前延伸搭设,直至第一步架交圈完成。交圈后再全面检查一遍构架的质量和地基情况,严格确保设计要求和构架质量→设置连...
