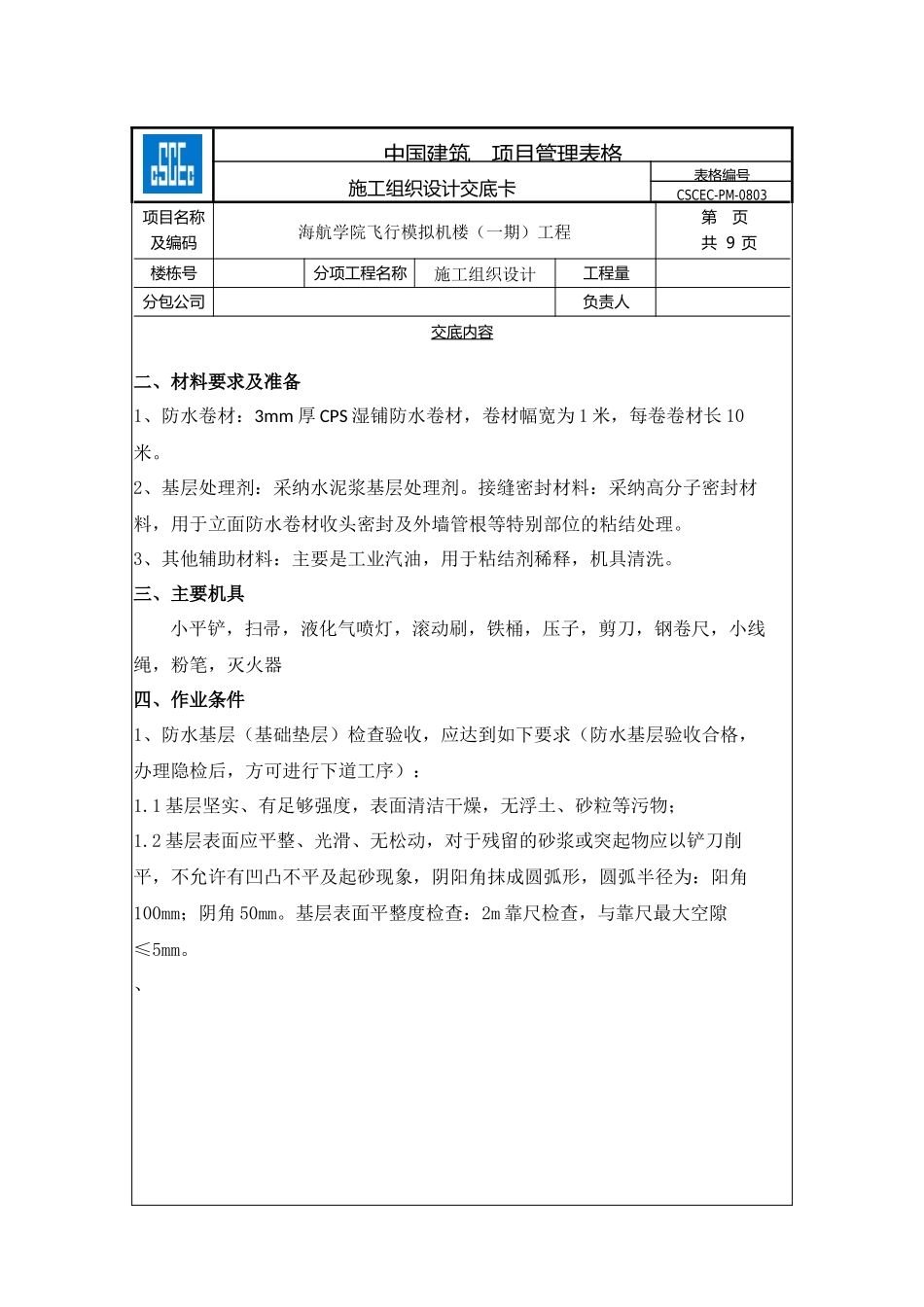

中国建筑项目管理表格施工组织设计交底卡表格编号CSCEC-PM-0803项目名称 及编码海航学院飞行模拟机楼(一期)工程第 页共 9 页楼栋号分项工程名称施工组织设计工程量分包公司负责人交底内容二、材料要求及准备1、防水卷材:3mm 厚 CPS 湿铺防水卷材,卷材幅宽为 1 米,每卷卷材长 10米
2、基层处理剂:采纳水泥浆基层处理剂
接缝密封材料:采纳高分子密封材料,用于立面防水卷材收头密封及外墙管根等特别部位的粘结处理
3、其他辅助材料:主要是工业汽油,用于粘结剂稀释,机具清洗
三、主要机具小平铲,扫帚,液化气喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器四、作业条件1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):1
1 基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;1
2 基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角100mm;阴角 50mm
基层表面平整度检查:2m 靠尺检查,与靠尺最大空隙≤5mm

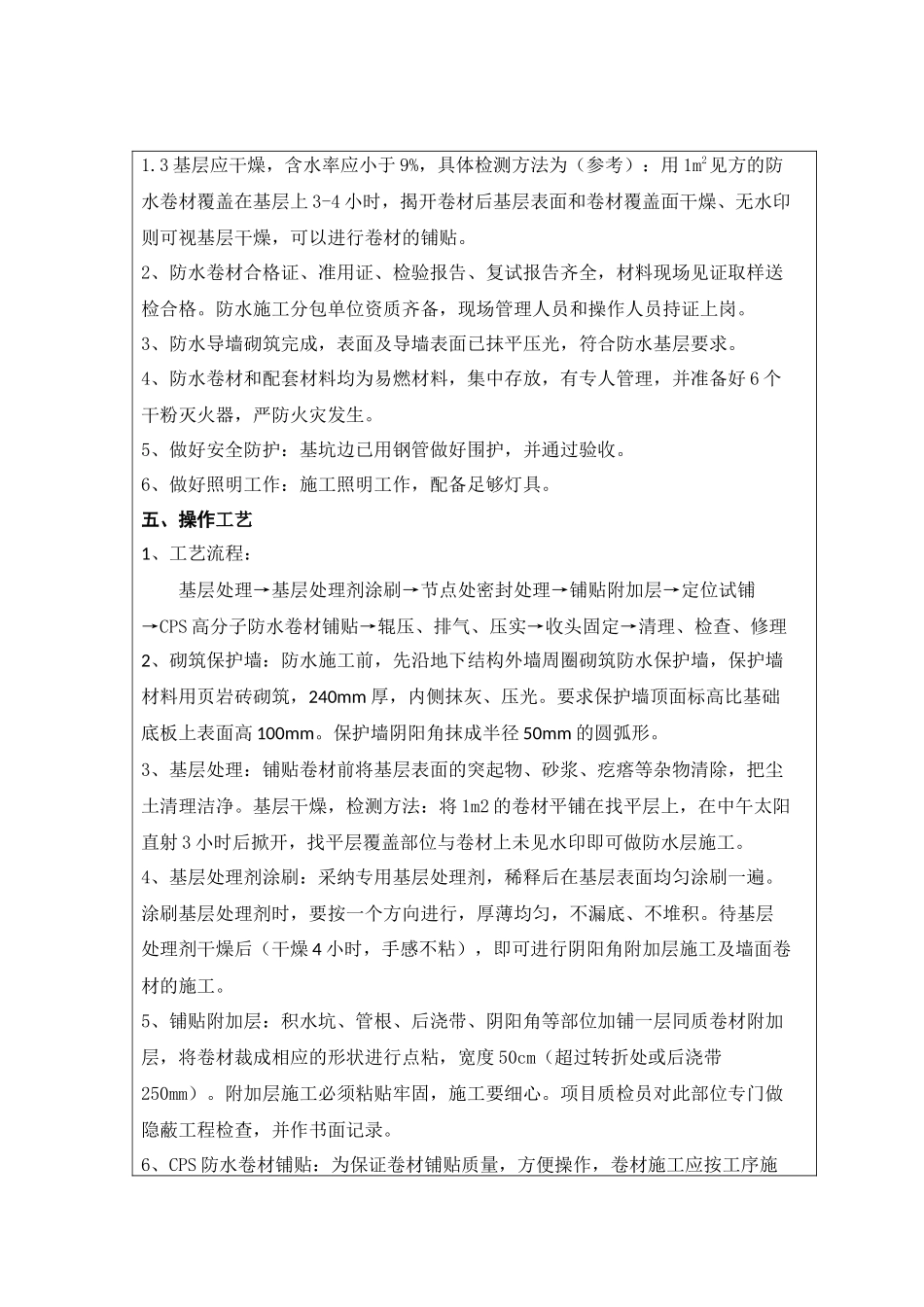

3 基层应干燥,含水率应小于 9%,具体检测方法为(参考):用 1m2见方的防水卷材覆盖在基层上 3-4 小时,揭开卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴
2、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格
防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗
3、防水导墙砌筑完成,表面及导墙表面已抹平压光,符合防水基层要求
4、防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好 6 个干粉灭火器,严防火灾发生
5、做好安全防护:基坑边已用钢管做好围护,并通过验收
6、做好照明工作:施工照明工作,配备足够灯具

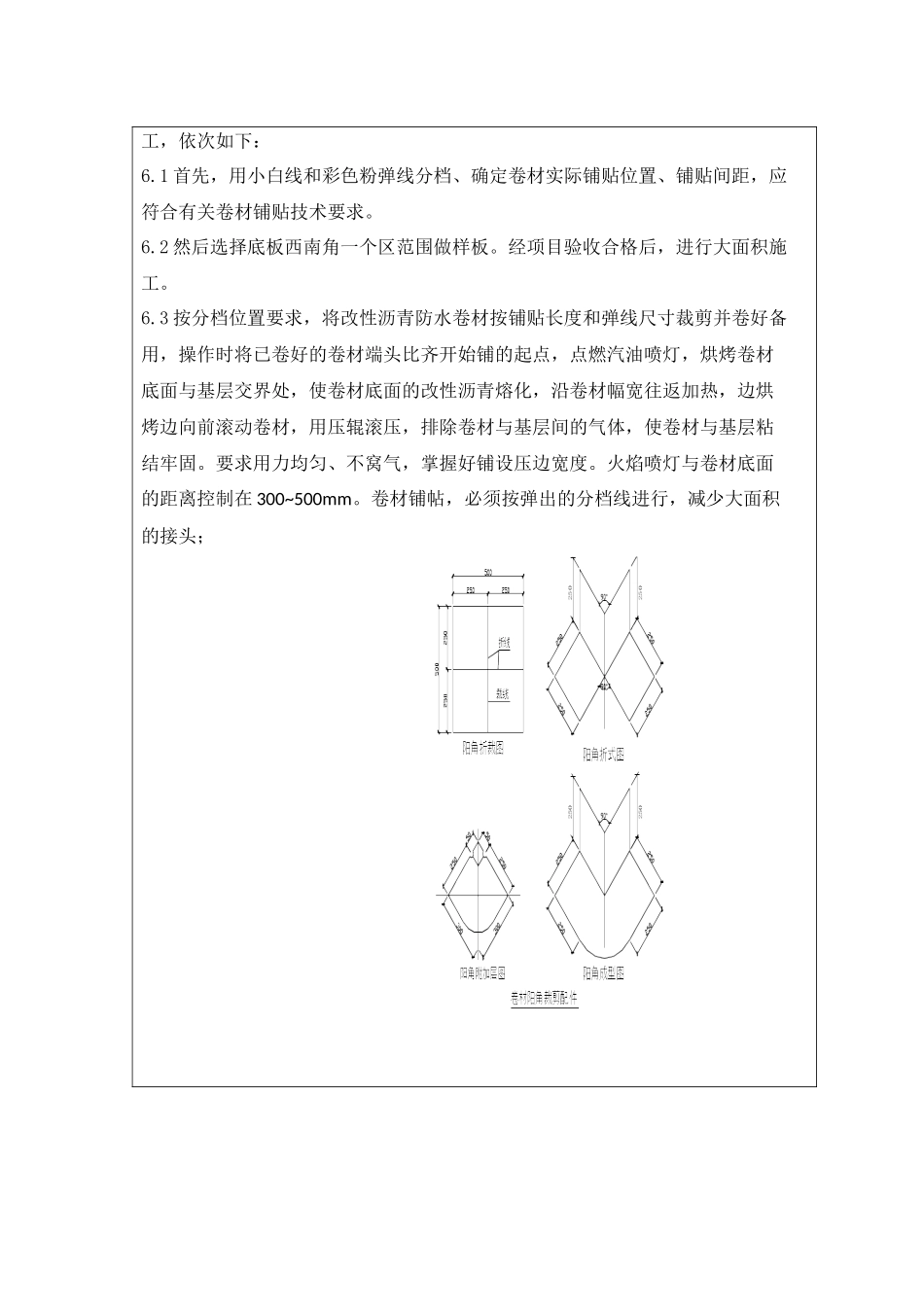

五、操作工艺1、工艺流
