地基与基础工程施工方案一、工程概况商住楼位于 xx 东路北侧,本工程建筑面积为 63103
2m2,其中地 上 建 筑 面 积 52076
5m2 , 地 下 建 筑 面 积 11026
7m2, 占 地 面 积11473m2,绿化面积 22950m2,绿化率 20%,容积率 5
5,建筑密度40%
结构类型为剪力墙、框架剪力墙壁结构,建筑耐火等级为 1 级,抗 震 设 防 烈 度 为 8 度
基 础 钢 筋 分 别 采 纳 HPB235 、 HRB335 和HRB400

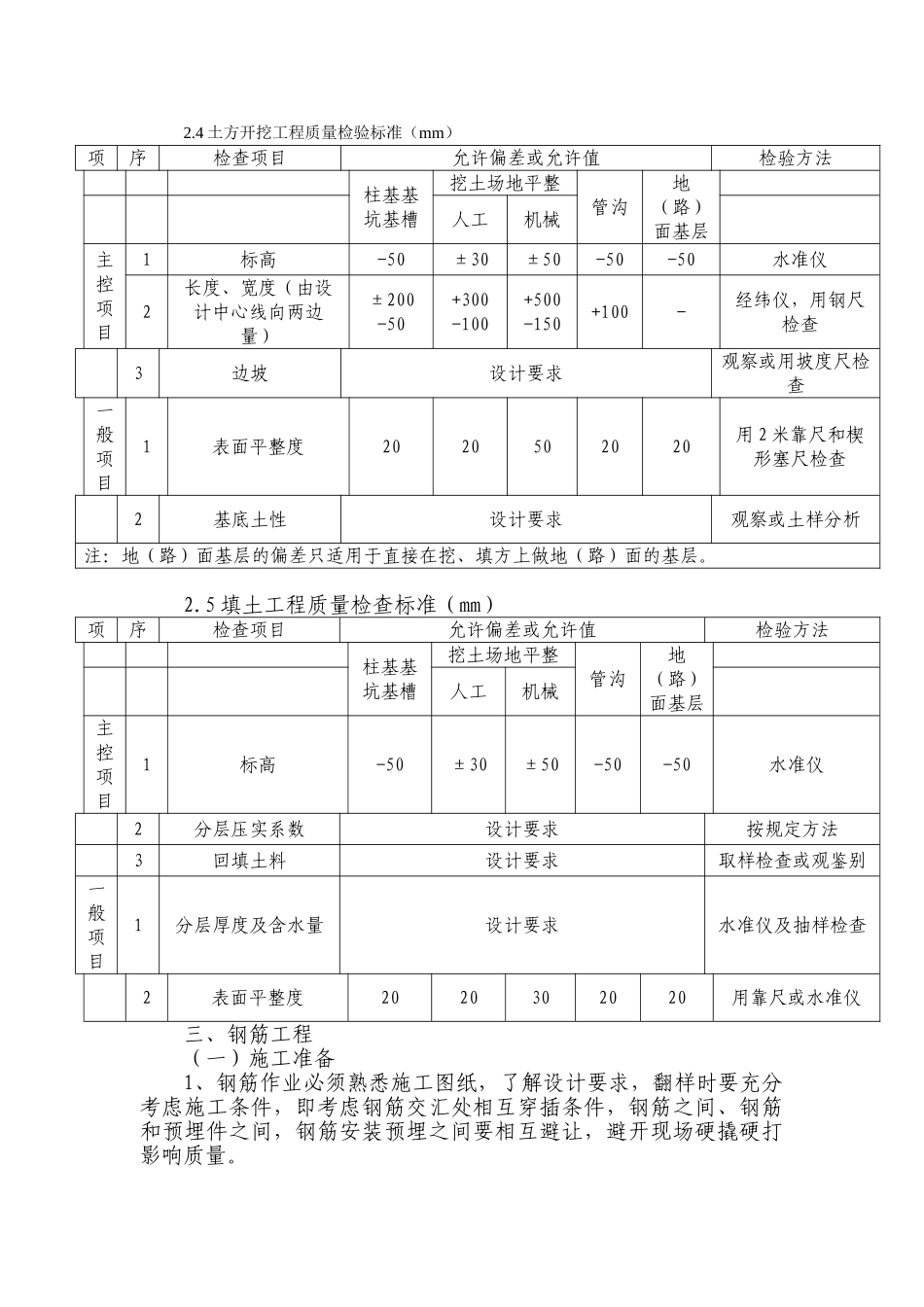

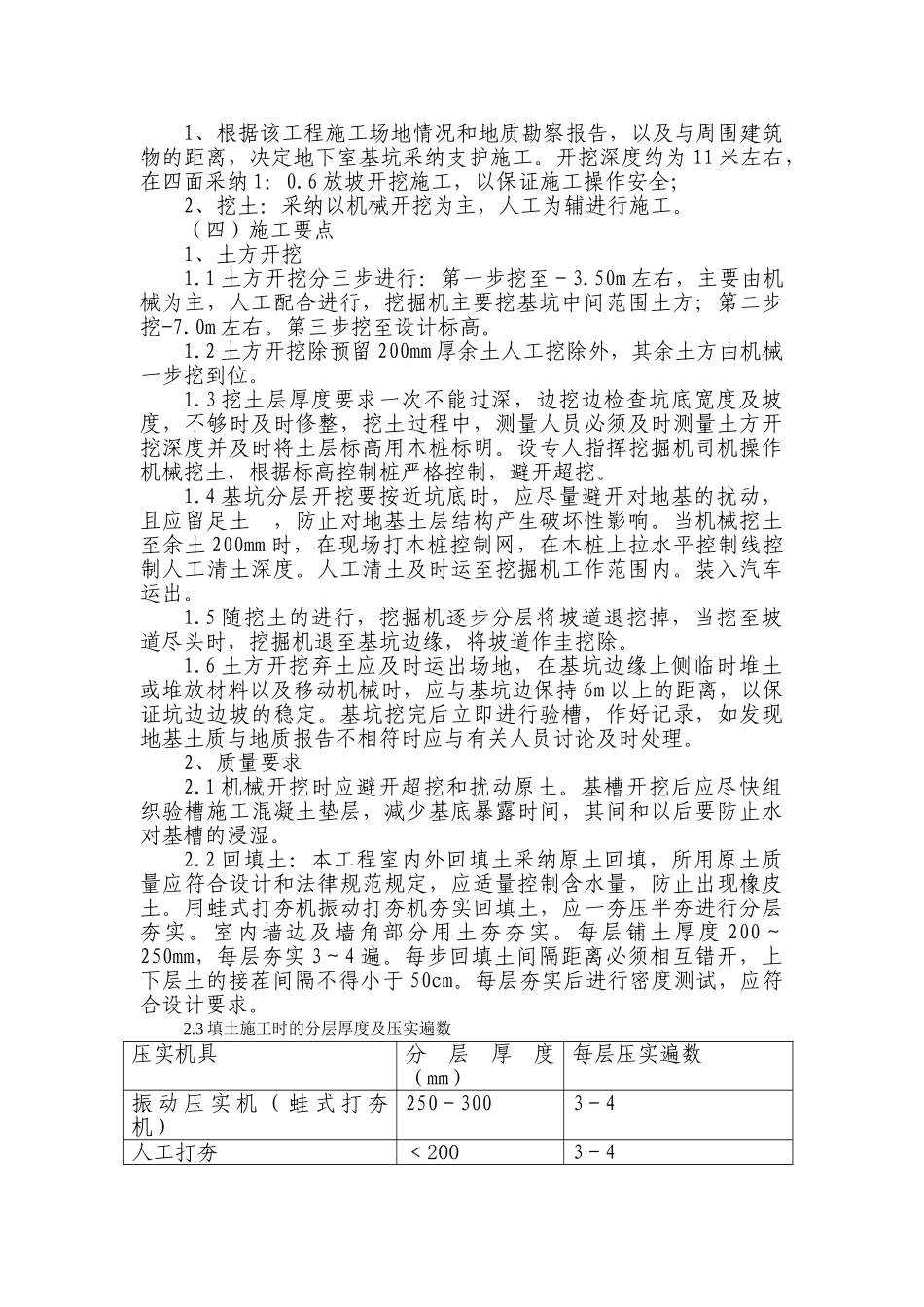

二、土方开挖施工方案(一)施工部署一、土方施工准备工作1、学习和审查图纸检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有错误和矛盾;掌握设计内容及技术要求,了解工程规模、结构形式、特点工程量和质量标;熟悉土层地质、水文勘察资料;审查地基处理和基础设计审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突;讨论好开挖程序,明确各专业工序间的配合关系,施工工期要求;并向参加施工人员层层进行安全技交底
2、设置测量控制根据城建部门给定的控制坐标和水准点,按建筑物总平面要求,引测到现场
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点做好轴线控制的测量和校核
进行土方工程的测量定位放线,设置牢固的定位桩、放出基坑挖土灰线、上部边线和底部边线和水准标志
定位桩应离开坑边缘 2
0M,以利保存
灰线、标高、轴线应进行复核无误后,方可进行基坑开挖
二、主要施工机械机具、仪器配备施工机械化是保证工期按时完成的主要优势,要有适应各种类型工程施工的机械设备
将根据本工程需要,配置以下主要施工机械设备和仪器:1、挖掘机 2 台;2、装载机 2 台;15 吨自卸运输汽车 10 台;砼搅拌机 2 台;蛙式打夯机或平板振动式打夯机 10 台;经纬仪 2 台;水准仪 2
